15公里外,我看见中控太阳能德令哈塔式光热电站
来源:CSPPLAZA光热发电网 | 0评论 | 9452查看 | 2018-09-02 11:23:00
  CSPPLAZA光热发电网讯:9月2日,初秋的德令哈,天气晴好,宿于巴音河畔,清晨的阳光开始洒向大地,距我15公里之外的中控德令哈10MW光热电站也开始亮起来了,两个耀眼的光源汇聚着阳光,将看不见的绿色电力输送给千家万户。

  我想,德令哈的老百姓们早已对此见怪不怪了吧,他们肯定也像我一样,在某一天的清晨,在自家的玻璃窗前,看到过这两个“大灯泡”。他们或许在第一次还在奇怪那是什么,但想必在今天,疑问早已消除了吧。

  毕竟,中控德令哈10MW光热电站自2013年7月并网投运至今已经5个年头了。

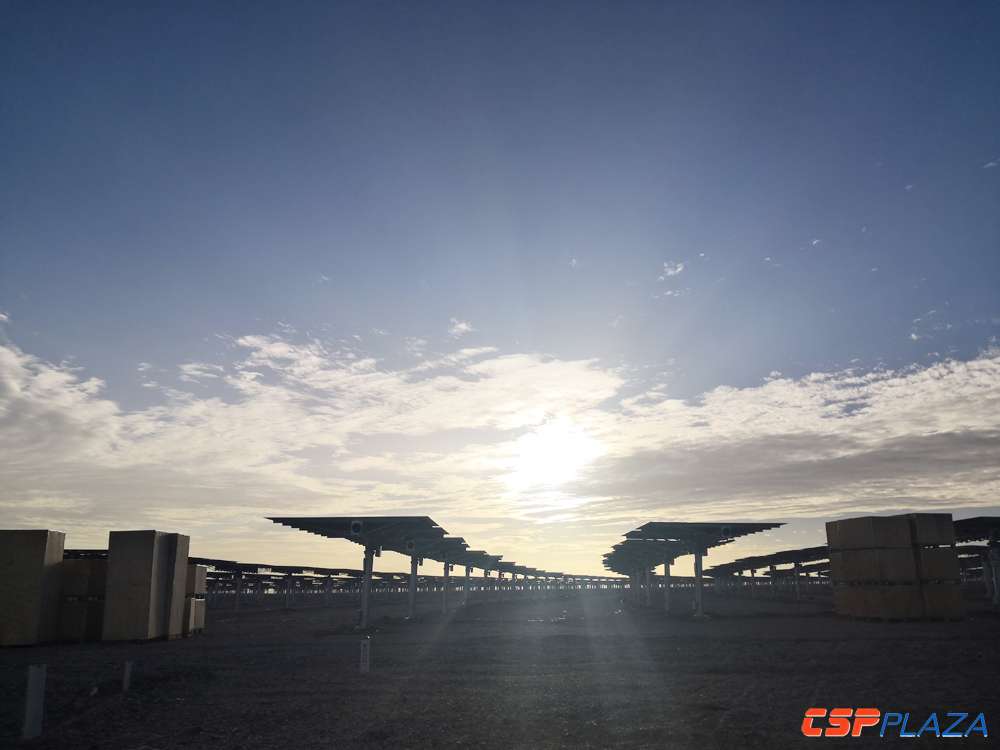

图:15公里外看中控德令哈光热电站


  5年过去了,在隔着窗户往外眺望的老百姓看来,唯一的变化可能是在那2个大灯泡的另一边,一个更高的混凝土塔一点点地长高了,直到长成今天200多米的“大个子”,明白的人也会知道,有一天,这个大高塔上面将会亮起更大更炫目的一只“巨型灯泡”。

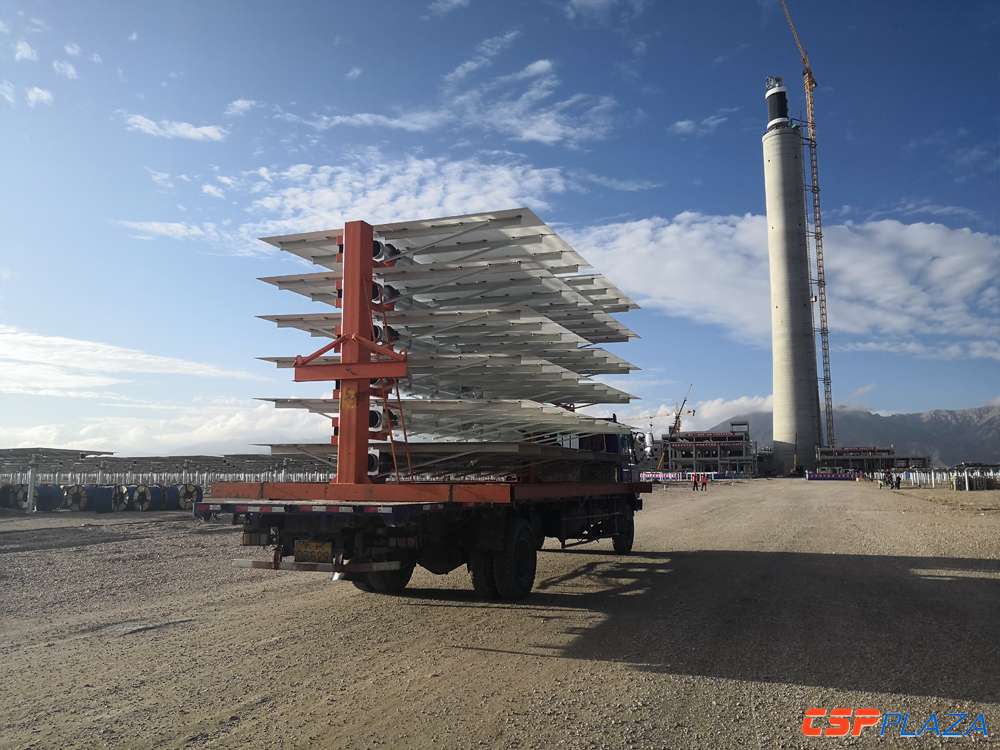

  而这一天,有望在今年年底前就呈现在世人眼前,在9月2日的清晨,我在巴音河畔的房间里,隔着15公里的距离,正好看见塔吊正在将一片吸热屏吊至吸热塔上。

  我又想起了昨天的9月1日,在该项目地,置身于2.47平方公里之间,一眼望不到边的钢铁森林浩瀚如海,正赶上晚霞洒满天际,定日镜场在晚霞的映射下,更添一种不一样的美。


  我不由得感怀,这真是现代科技与自然的完美交融。


  最新动态,该项目27135套定日镜立柱已经全部安装完毕,定日镜已完成安装约20000台,预计将于10月份前完成镜场安装。总共32片吸热屏组成的吸热器吸热层,现在已经完成了18片的吊装工作。传储热岛和动力岛方面,汽轮机已经到位,储罐即将开始敷设保温层。当前,项目方正在集中大量人力在这两个区域特别是动力岛区域进行交叉作业,力争项目在年底前如期并网发电。
