鲁能海西州格尔木50MW塔式光热发电项目最新进度
来源:CSPPLAZA光热发电网 | 0评论 | 9964查看 | 2018-07-07 16:16:00
  CSPPLAZA光热发电网讯:鲁能海西州多能互补集成优化示范工程中的50MW塔式熔盐光热电站自2017年9月22日确定EPC中标方为山东电力建设第三工程公司至今已将近一年,据了解,该项目当前正在进行储热岛和常规岛部分的建设工作,镜场安装工作尚未展开。

       该电站选址于青海省格尔木以东27km处,配置12小时的熔融盐储热系统,吸热器容量为280MWt,定日镜场面积为610000㎡,年净发电量预计达1.6亿度。作为我国首批光热发电示范项目之外唯一在建的光热项目,该项目目前尚未明确获得电价支持,但推进速度并不落后于部分首批示范项目。

  在最近召开的中国国际光热电站大会暨CSPPLAZA第五届年会上,该项目的OE德国Fichtner公司、工程技术服务方西班牙Abengoa公司等分别介绍了该项目的相关情况。该项目的定日镜驱动方式采用液压驱动,拟采用Abengoa设计的定日镜4400套,每套定日镜采光面积138㎡。其它主要设备方面:吸热器供应商为CMI,汽轮发电机制造商为西门子,蒸汽发生系统供应方为杭州锅炉集团股份有限公司。

  鲁能海西州格尔木多能互补集成优化示范项目是国家能源局于2017年2月公布的首批23个多能互补集成优化示范工程之一,总装机容量700兆瓦,其中200兆瓦光伏发电项目、400兆瓦风电项目、50兆瓦光热发电项目及50兆瓦储能系统。项目建成后,年发电量约12.625亿kWh,每年可节约标准煤约40.15万吨,减少烟尘排放量约5431.96吨,有效减少煤炭消耗,降低大气污染。

下图为该项目最新进展俯拍图:

图:熔盐储罐

图:吸热塔

图:常规岛部分建筑在建

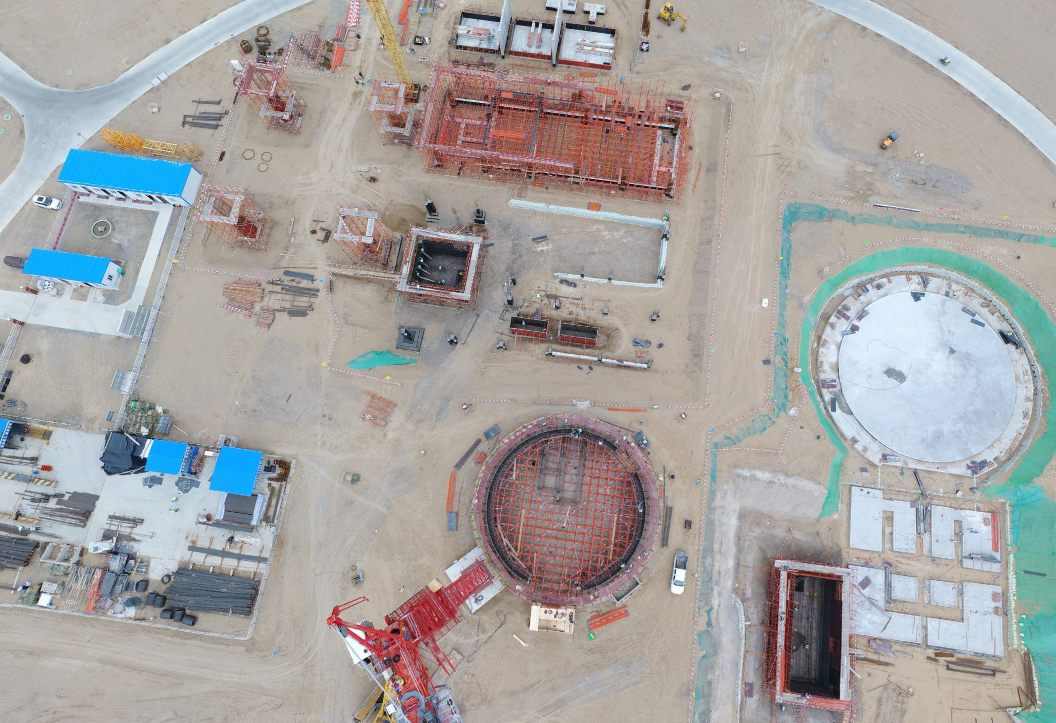

图:俯瞰图
