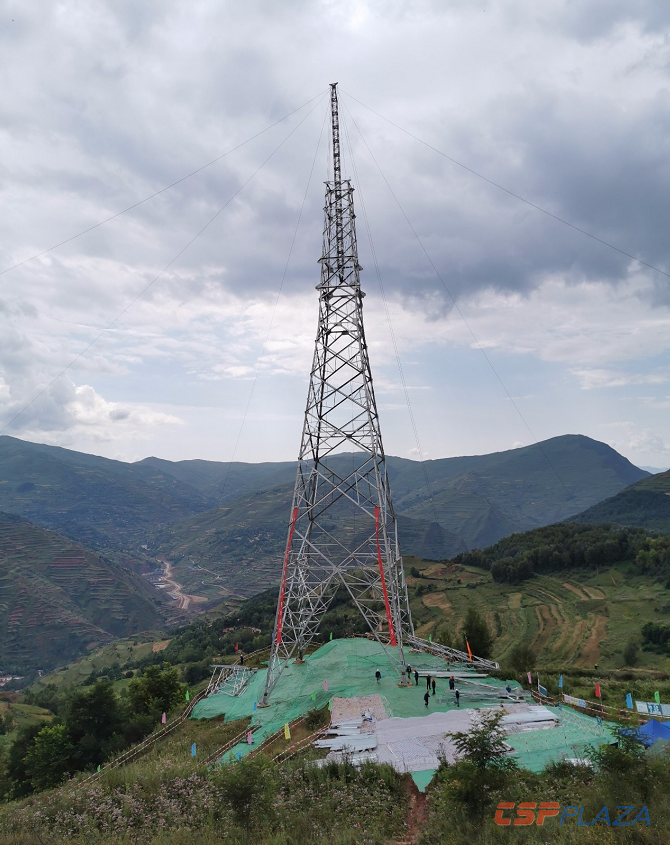

青海—河南±800千伏特高压直流输电线路工程甘肃段首基铁塔组立试点在位于陇南市宕昌县车拉乡路家山村的N2858号塔位顺利完成,标志着该工程甘肃段正式进入铁塔组立阶段。
青海—河南±800千伏特高压直流输电线路工程起于青海海南藏族自治州海南换流站,止于河南省驻马店市驻马店换流站,线路途经青海、甘肃、陕西、河南四省,输电距离1587公里,总投资约226亿元。是国家电力发展“十三五”规划的重点工程,也是我国首个专为清洁能源外送而建设的特高压通道工程。工程投运后,每年可向河南输送清洁电力400亿千瓦时,对于优化能源结构、防治大气污染、助力打赢脱贫攻坚战等都具有重要意义。
据了解,该工程甘肃段线路全长约450公里,途经甘南、定西、陇南3个地市的11个县(市),沿线草原、林区、保护区分布广泛,气候环境及地理环境恶劣,生态环保要求极高,线路最高海拔达到了4300米,是世界首条穿越高海拔地区的特高压输电线路工程。此外,全线铁塔共计794基,全部采用抱杆分解组立施工方法进行铁塔组立,风险等级高,全线高空作业、索道运输等各类风险因素急剧增加,工程建设面临极大挑战。
“本次铁塔组立试点旨在通过‘样板引路、示范先行’的要求切实推行工程标准化建设,将对全线铁塔组立工作产生典型示范作用。”在铁塔组立现场,国网甘肃省电力公司副总经理李俭介绍,国网甘肃省电力公司高度重视、统筹安排,加强对现场作业的精准管控,按照“试点先行、样板引路”的工作思路,坚持“一索道、一台账,一张通行证”,“一班组、一抱杆、一驻点”的创新做法筑牢安全基础,将工程建设成安全可靠、自主创新、经济合理、环境友好,一流的精品工程。
青海—河南±800千伏特高压直流输电线路工程甘肃段自2019年3月12日开工建设,计划年内全线贯通,明年6月底前完成竣工验收具备带电投运条件。
