中电工程哈密50MW塔式光热发电项目化盐工作将于12月18日完成
发布者:lzx | 来源:CSPPLAZA光热发电网 | 0评论 | 3882查看 | 2019-12-09 09:11:55

CSPPLAZA光热发电网讯:记者近日获悉,中电工程哈密50MW塔式光热发电项目化盐工作已于11月18日开始,并将于12月18日结束。化盐工作的开始,意味着项目建设已经接近尾声,预计很快将实现并网发电。


据悉,此次为中电工程哈密塔式50MW光热发电项目提供化盐服务的是江苏联储能源科技有限公司。

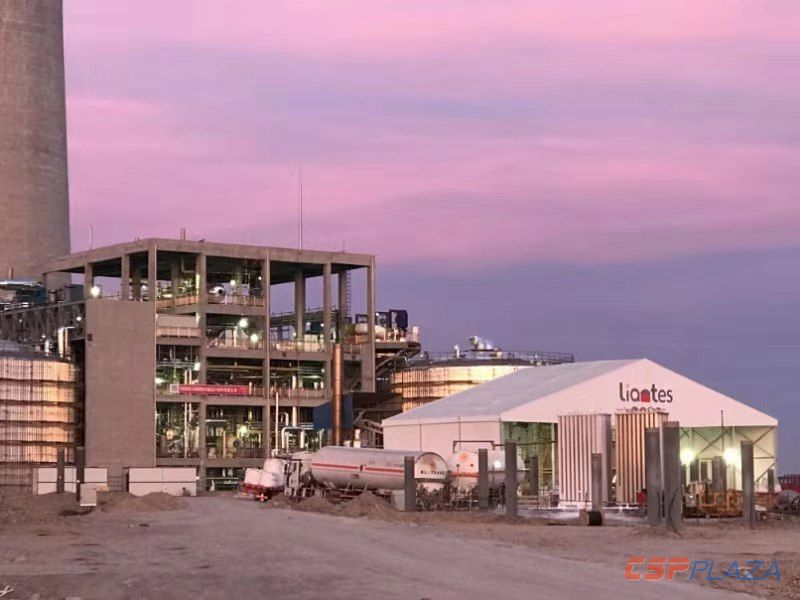

图:项目施工现场


据CSPPLAZA此前报道,该项目于9月份开始定日镜安装,单面定日镜反射面积为48.5平方米,全厂定日镜总数共计14000余面;9月23日11时58分,项目倒送电一次成功;9月24日,项目热盐泵顺利就位;10月16日,项目三台冷盐泵及两台调温泵已经顺利吊装就位。


中电工程哈密塔式50MW光热发电项目为国家首批光热发电示范项目之一,也是新疆维吾尔自治区首个光热发电项目。该项目位于伊吾县淖毛湖镇境内,总投资16亿元,占地440公顷,项目规划容量2x50MW,首期建设1x50MW塔式熔盐太阳能热发电站,采用独特的巨蜥定日镜设计。


项目建成投产后,预计可实现年供1.983亿度清洁电力,每年可节约标煤6.19万吨,对推动整个新疆光热发电产业技术进步具有积极的示范效应。
