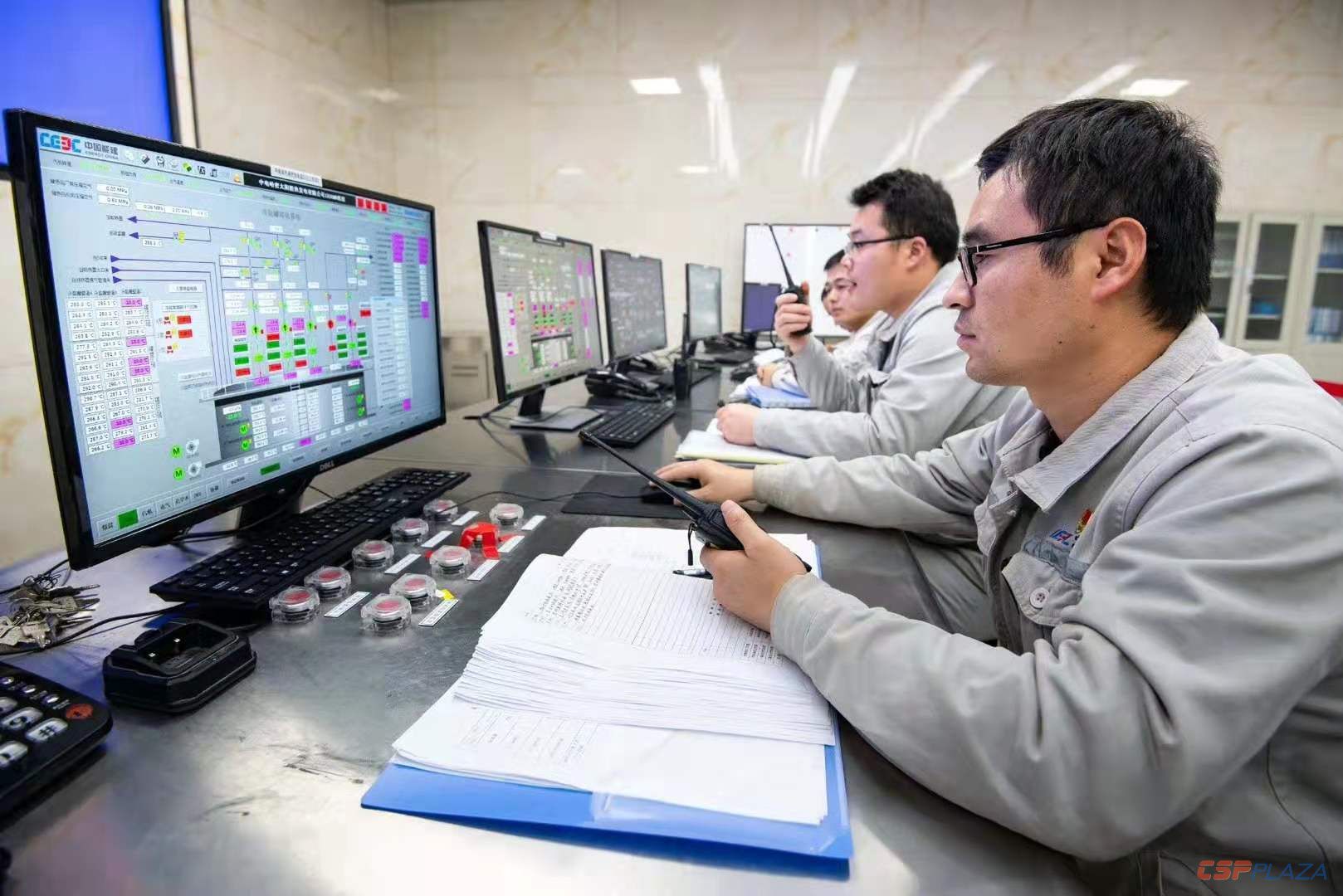

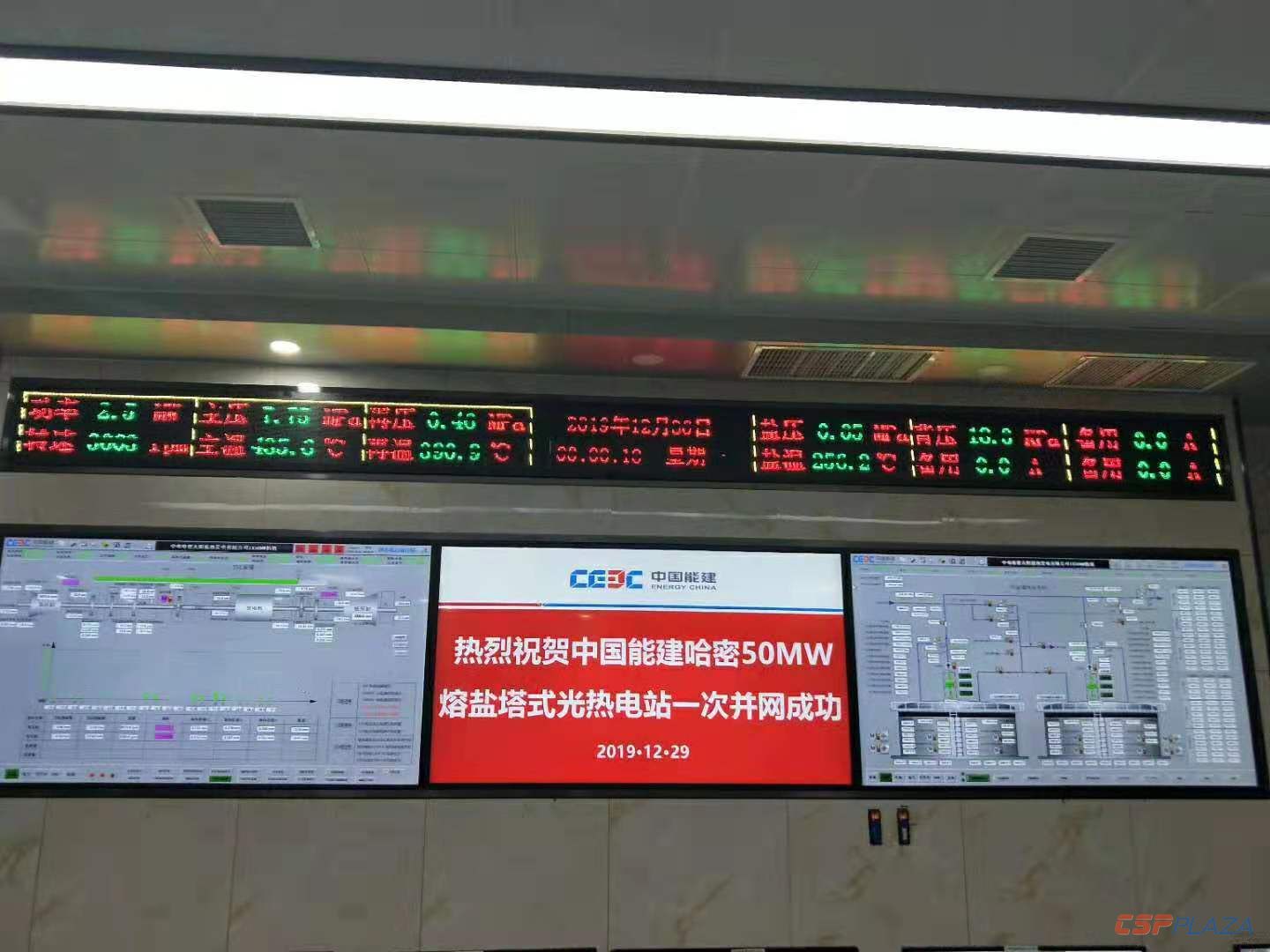

CSPPLAZA光热发电网讯:2019年12月29日23时39分,中电工程哈密50MW塔式光热发电项目一次并网成功;而就在当天早些时候的03时39分,该项目汽轮机成功定速3000转/分。至此,我国并网的大型商业化光热电站装机已达到350MW。
据CSPPLAZA此前报道,中电工程哈密50MW塔式光热发电项目于2019年9月23日11时58分倒送电一次成功;9月24日,项目热盐泵顺利就位;10月16日,项目三台冷盐泵及两台调温泵已经顺利吊装就位;12月12日17时26分,项目储换热系统蒸汽吹管一次成功;12月18日,项目化盐标段顺利完工。12月24日,项目关键装备吸热器安装圆满完成。
中电工程哈密塔式50MW光热发电项目为国家首批光热发电示范项目之一,也是新疆维吾尔自治区首个光热发电项目,由中国能源建设集团投资有限公司投资、运行管理,西北电力设计院有限公司以总承包模式建设,西北院自主独立提供全厂全过程工程设计。项目参建各单位面对施工环境较为恶劣等困难,克服多方阻力,齐心协力,艰苦奋战,实现了重要并网节点目标。

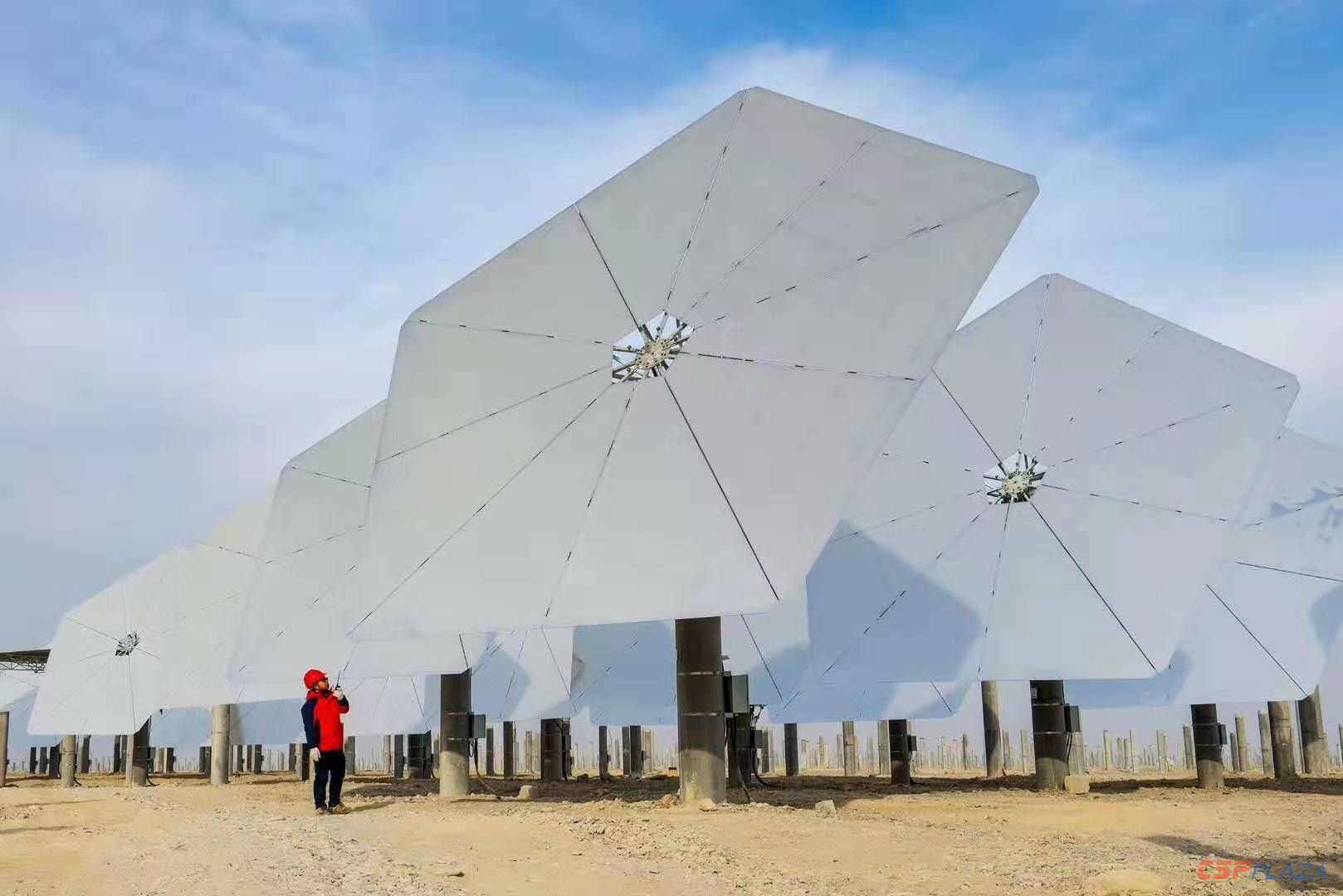

该项目采用塔式熔盐发电技术,采用独特的巨蜥定日镜设计,配置大容量、高参数、高效率自主集成设计的储换热系统,该系统可以为发电机组提供13h连续满负荷发电能量。电站可以实现聚光集热系统与发电系统完全解耦运行,具有优越的电力系统错峰调节能力。该电站启动、运行及停机各个阶段不消耗任何化石燃料,具有优越的环保性能。
项目建成投产后,预计可实现年供1.983亿度清洁电力,每年可节约标煤6.19万吨,对推动我国光热发电产业技术进步具有积极的示范效应。
