乌图美仁330千伏汇集站并网运行,将助力光伏光热园区清洁能源送出
发布者:admin | 来源:三秦都市报 | 0评论 | 4010查看 | 2020-09-24 18:08:44

9月22日,青海330千伏柏林Ⅰ线、垦伯Ⅰ线顺利投运,标志着由陕西送变电工程有限公司负责施工的青海海西乌图美仁330千伏汇集站输变电工程并网运行,为乌图美仁光伏光热园区清洁能源的送出打通了传输通道。




青海海西乌图美仁330千伏汇集站输变电工程是格尔木乌图美仁光伏光热园区项目配套工程,800千伏青豫直流特高压工程配套新能源送出工程,是国家“十三五”期间大力推动太阳能热发电示范项目及青海省创建清洁能源示范项目,是国家西部开发建设重点项目之一。该项目充分利用荒漠化土地及充足的光热资源优势,以建设探索和带动发展并重的开发策略,大力推动光热及光伏发电的集中化开发,为荒漠提供广阔前景。

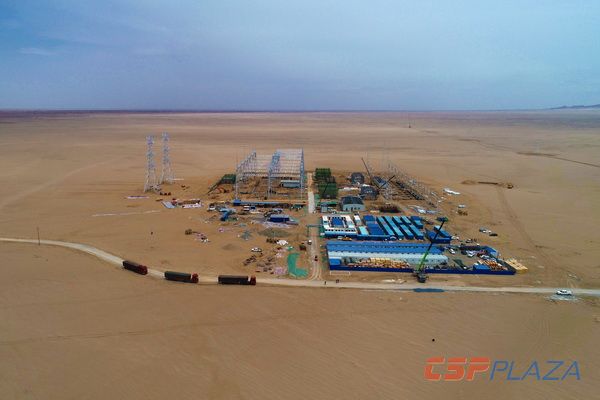

乌图美仁汇集站位于光伏光热园区内,距离北侧S303省道3.3千米,距离西侧拉陵灶火河2.5千米。工程本期新建360兆伏安主变压器2台,每台主变配装2×±45兆乏动态无功补偿设备。本期330千伏出线2回,110千伏出线10回。




3月中旬,疫情形势正严峻,陕西送变电土建专业施工人员逆行进场,在一片无人的沙漠里开始勘测、放线。起初临建未建,附近仅有的几家食堂和商店都因疫情关闭,几名先锋人员每天往返六个小时,在风沙里口干舌燥、忍饥挨饿。在及其严峻的环境下推进工程破土动工。4月中旬,变电专业进场,活动板房组成的生活办公区在沙漠里不断完善,基本满足了施工人员的生活工作条件。

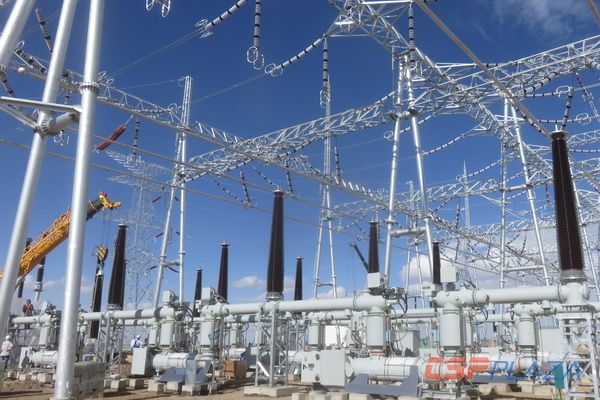

本工程330千伏配电装置采用户外悬吊式管母、HGIS三列式布置,110千伏配电装置采用户外支撑式管母、HGIS双列布置,主变压器及35千伏配电装置也均为户外布置。沙尘暴频繁肆虐的环境下,户外施工的每个环节都受到影响。尽管环境恶劣,陕西送变电工程质量管理仍然遵循高起点、高标准的管理思路。强化过程控制,严格执行质量通病防治措施。变压器安装严格遵守有风沙不开盖的原则进行施工,保证器身内不受风沙污染。HGIS安装过程中采用多层、360度防尘防沙围挡应对日常天气,严重沙尘天气时封闭各法兰面,停止作业,保证了HGIS设备的安装质量。


9月22日,330千伏乌图美仁汇集站通过π接330千伏林垦Ⅰ线(那林格变电站至农垦变电站)并网运行。并网调度名为330千伏伯力变电站。与主网连接的两条330千伏线路即为柏林Ⅰ线、垦伯Ⅰ线。


乌图美仁光伏光热园区规划有2000兆瓦光热发电和2000兆瓦光伏发电装置及综合服务区,包括输电走廊、天燃气管网、防洪、生态环境保护等设施。规划面积260平方千米,园区总投资约788亿元。建成后,新能源年发电约98亿千瓦时,与相同的火电相比,每年可节约标准煤416万吨。乌图美仁汇集站的投运为园区清洁能源打开了向外输出的通道。

最新评论
0人参与
马上参与
最新资讯
