玉门鑫能50MW光热发电示范项目最新建设进度
发布者:admin | 0评论 | 9725查看 | 2020-09-25 18:44:11

CSPPLAZA光热发电网讯:近日,苏州天沃科技股份有限公司(简称“天沃科技”)发布了关于募投项目延期的公告。公告显示,鉴于示范项目自身的特殊性、配套制造安装工艺技术复杂性和疫情影响的突发性,为了更好的与项目实施进度相匹配,维护公司及全体股东的利益,经过谨慎的研究论证,拟将公司募投的玉门鑫能郑家沙窝熔盐塔式5万千瓦光热发电项目的达到预计可使用状态日期延后至2021年12月31日。



根据2020年国家财政部颁布的关于促进非水可再生能源发电健康发展的若干意见(财建[2020]4号),按规定完成核准(备案)并于2021年12月31日前全部机组完成并网的存量海上风力发电和太阳能光热发电项目,按相应价格政策纳入中央财政补贴范围。玉门鑫能属于第一批光热示范项目(备案),于2021年12月31日前并网依然可获得电价补贴政策,目前尚未明确电价是否采用退坡机制。



据公告介绍,在国家持续推动绿色发展的背景下,天沃科技积极推进光热发电业务,为公司业务的持续稳定发展打造新的竞争力。该项目建成后,所发电力由电网全额消纳,每年将为公司贡献稳定的利润和现金流,通过实施本项目,天沃科技增强了光热发电技术的集成与开发能力,将有助于公司以行业领先者的身份参与国内外光热电站的建设和运营。





此外,公告也介绍了该项目的最新建设进度,截至目前,该项目的完成情况如下:



(一)镜场部分

1、1号模块:施工完成100%,熔盐化盐单体调试已完成,光热联调工作持续进行中。

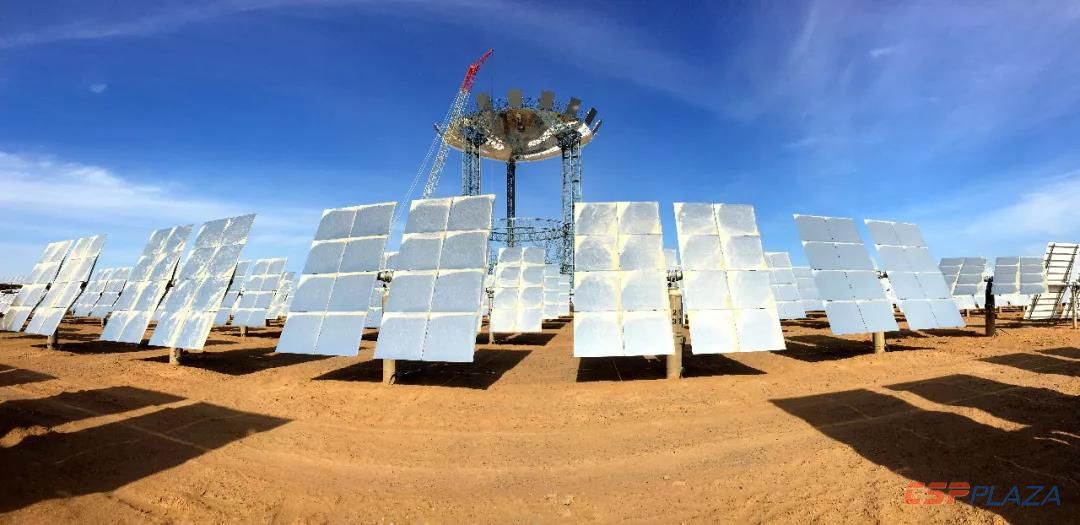

2、2号模块:整体施工完成85%,二次塔处于顶升状态,定日镜安装完成2603套。

3、3号~10号模块:整体施工完成35%;二次塔、缓冲罐、吸热器土建基础已完成,3号~5号模块定日镜桩基已完成,6号~15号设计优化调整中。



(二)储热部分

1、中央冷熔盐罐内、外罐已施工焊接完成,并已进行水压试验,夹层保温已基本完成。

2、中央热熔盐罐内、外罐已施工焊接完成,夹层保温施工完毕,水压试验已进入开始实施状态。



(三)动力岛部分

1、动力岛土建施工情况:主厂房、化水车间、空压机房等土建建筑部分已完成,并完成土建交安的节点,动力岛土建部分整体已基本完成。

2、动力岛安装情况:主厂房设备(汽轮机、发电机等)、化水车间、空压机、主变、天然气锅炉、原水预处理、综合泵房等安装工作已完成95%,设备到货100%。

3、蒸发器钢结构安装完成100%,预热器、过热器、再热器、汽包目前安装完毕,蒸发区施工完成100%。

4、110kV送出线路土建施工完成100%,组塔施工完成100%,对侧玉门镇变间隔施工完成100%。

5、青山水库供水工程管道施工完成100%;泵房安装完成100%,具备水压试验条件。


注:请下载阅读公告原文tianwokeji

相关阅读
最新评论
0人参与
马上参与
最新资讯
