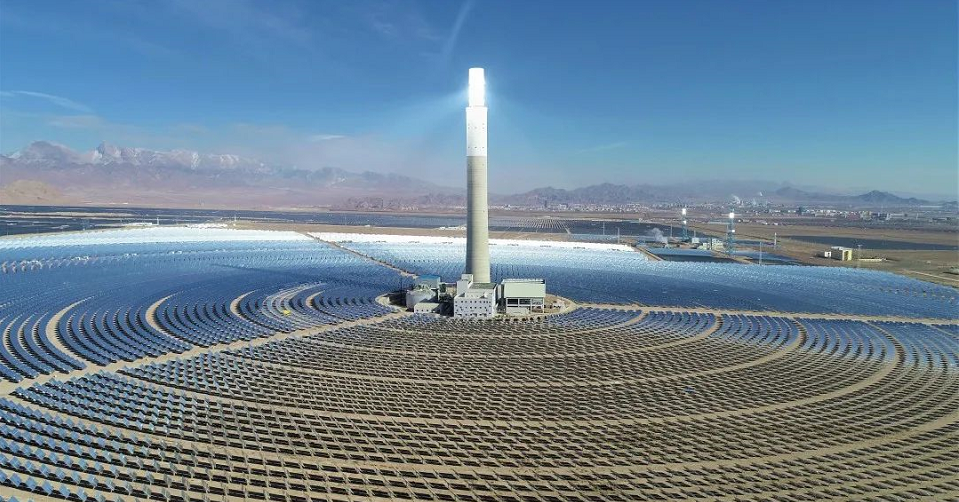

青海中控德令哈50MW光热电站近期运行数据发布
发布者:admin | 来源:可胜技术 | 0评论 | 5249查看 | 2021-10-26 10:43:55

从青海中控德令哈50MW光热项目现场传来最新项目运行情况:电站9月发电量达成率99.98%、10月发电量达成率102.25%,运行情况稳定良好。


运行记录显示:自2021年8月26日至9月25日(青海省电力公司抄表月度统计周期为上月26日至当月25日),期间DNI总量193.77kWh/m2,电站实际发电量1457.08万kWh,理论发电量1457.43万kWh,月度发电量达成率99.98%,累计上网电量1354.97万kWh,累计发电时长440.22小时。本月31天中,5天为阴天,实际运行26天,其中有14天单日发电量达成率超过100%。


自2021年9月26日至10月25日,期间DNI总量169.81kWh/m2,电站实际发电量1367.13万kWh,理论发电量1337.08万kWh,月度发电量达成率102.25%,累计上网电量1264.86万kWh,累计发电时长436.22小时。本月30天中,5天为阴天,实际运行25天,其中有15天单日发电量达成率超过100%。




青海中控德令哈50MW塔式熔盐储能光热电站,是国家首批光热发电示范项目之一,装机容量50MW,配置7小时熔盐储能系统,镜场采光面积54.27万平方米,设计年发电量1.46亿kWh。电站采用可胜技术自主研发并完全拥有知识产权的光热发电核心技术,95%以上的设备实现了国产化。


注:本文转自CSPPLAZA平台会员单位可胜技术。

相关阅读
最新评论
0人参与
马上参与
最新资讯
