装机50MW-130MW!配置储热系统!纳米比亚将启动首次光热发电项目竞拍
发布者:admin | 来源:​CSPPLAZA光热发电网 | 0评论 | 3017查看 | 2021-11-25 17:55:21

CSPPLAZA光热发电网讯:据外媒消息,在今年SolarPACES会议上,来自纳米比亚国家电力公司NamPower的发电项目负责人Grant Muller透露了该国现已确定的光热发电项目开发计划。经过四年左右的筹备,NamPower已准备好将于2022年组织首次光热发电项目竞拍,项目装机容量将在50MW-130MW之间,并配置储热系统。

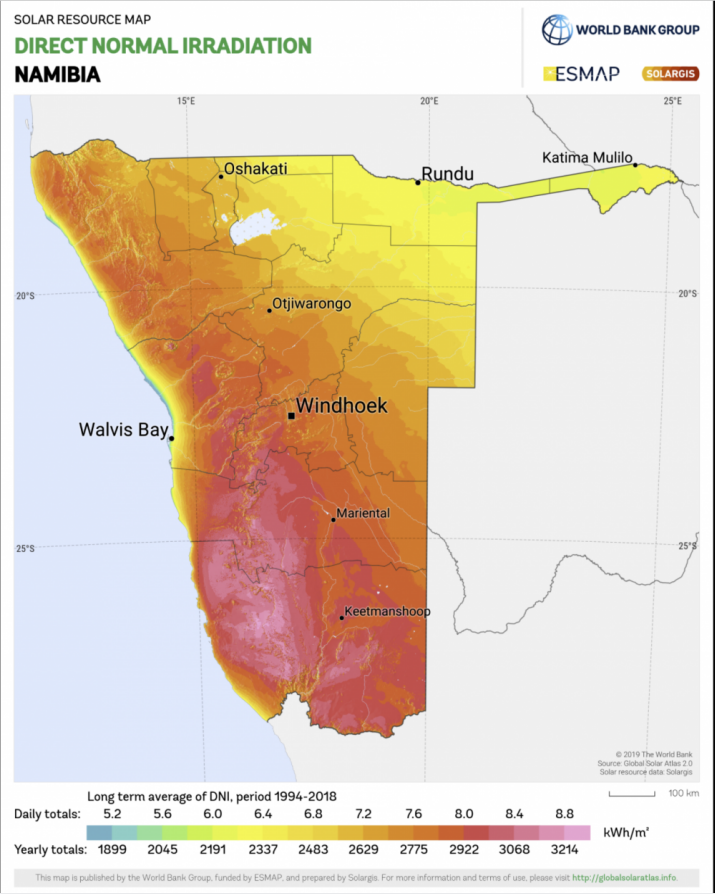

图:纳米比亚DNI条件(来自SolarGIS)


如上图,位于非洲的纳米比亚拥有世界上最好的太阳能资源,DNI(太阳能直射辐射)高达3214kWh/m2/y。同时,经过三年多利用卫星和地面测量等方式,NamPower目前已经掌握了准确的DNI数据且已筛选出几个光资源极佳的项目开发可选地。


据悉,现有250万人口的纳米比亚电力总装机为680MW,其中大部分(517 MW)均来自水电、太阳能光伏和风能等可再生能源,另有122MW来自煤炭,同时该国还需从邻近的南非进口部分电力。


纳米比亚希望通过开发光热发电项目,未来可以减少电力进口以及对煤炭的依赖,同时提高该国主要由可再生能源供能的电网的弹性和恢复能力。


从Grant Muller公开的消息来看,纳米比亚将建的光热项目采用何种技术路线尚未确定,但必须采用空冷。项目预期支出将在6亿美元-10亿美元之间,项目预期将于2025年建设完工。


Grant Muller表示,按照NamPower目前的设想,该国首个光热发电项目将可根据纳米比亚最新的《公私伙伴关系法》通过公私合作流程来确定最终合作方,计划采用“建设、拥有、运营、转让”的开发模式,开发单位经过25年运营期后将项目移交给NamPower。同时,该项目的预期电价为低于8美分/kWh,具体数额将取决于装机规模、储能规模以及调度时间。此外,针对该项目目前并没有补贴计划。


Grant Muller指出,理想情况下,光热发电项目的设计应针对需求高峰时间,以在南半球冬季(每年4月至10月)水电旱季期间与白天发电的太阳能光伏系统形成最佳互补。届时除了水电之外,该国可再增加一个可调度的可再生能源,并使其可再生电网系统更加完善。


Grant Muller将上述政策设计描述为摩洛哥非常成功的MASEN开发模式和南非REIPPP模式的混合体。与MASEN模式一样,该设计可以充分降低NamPower的开发风险。Grant Muller指出,NamPower希望通过降低开发成本来实现消费者支付较低的能源价格。


但与MASEN模式不同的是,项目开发商需要自行安排融资。同时与REIPPP模式一样,除了带动当地社会经济发展以外,项目开发还将通过土方工程、水泥施工和运输方面雇佣劳动力来满足项目的本土化要求。此外,开发商还将负责电力输送线路的建设、运营和维护。


而NamPower在项目中的作用则是根据PPP法案来选择采购中标人和开发商,并支持中标者获得开发项目所需的各种批准许可证件,提供开发和许可的项目场地,监督项目履约和合同义务的遵守情况。此外,在可行性评估过程中,NamPower将对电力需求、最新技术趋势、项目风险和负债情况进行评估,以确定最终的项目目标和风险分配。


鉴于光热发电项目将主要提供可调度能源,NamPower还将要求项目开发商保证发电厂的性能,而NamPower将作为项目电力的主要承购方。


Grant Muller表示,在任命交易顾问之后,下一步工作将是制定2022年的RFP(项目需求建议书)。


附英文报道链接:https://helioscsp.com/namibia-readies-bidding-for-concentrated-solar-power-in-2022/
