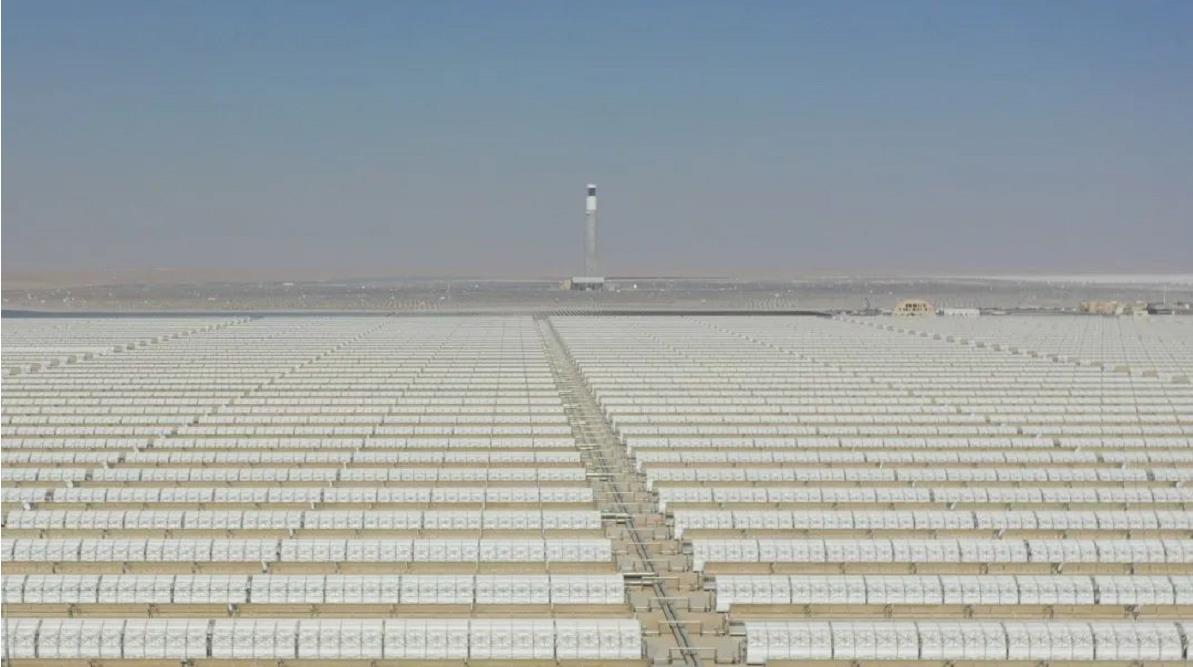

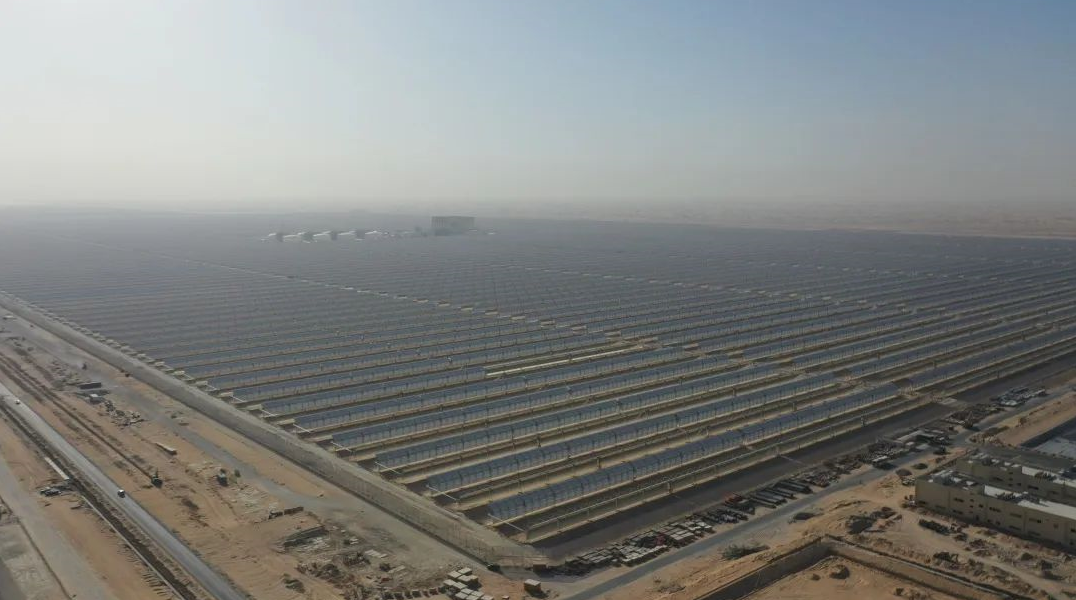

距并网发电又近一步!迪拜光热槽式1号机组作业11天吹扫成功
发布者:admin | 来源:上海电气电站集团 | 0评论 | 3367查看 | 2022-07-20 10:07:04

据上海电气电站集团消息,当地时间7月17日,迪拜700兆瓦光热和250兆瓦光伏太阳能电站项目槽式光热发电1号机组顺利完成主蒸汽管道、低温再热蒸汽管道、高温再热蒸汽管道吹扫工作,为后续安装、调试及并网发电任务奠定坚实基础。






根据施工计划,导热油系统调试完毕、蒸汽发生器产生蒸汽后才可进行蒸汽管道吹扫工作。为推进项目进度,蒸汽管道系统完成酸洗后,项目部立即组织各部门及施工单位制定吹扫方案,将蒸汽管道吹扫工作提前进行,与导热油系统调试窗口时间并行,并采用压缩空气吹扫的方案进行。


吹扫方案确定后,各方积极响应,迅速完成临时管道材料搜集和安装、空压机租赁就位、临吹门安装调试和吹扫临时分散式控制系统画面投用等工作。7月6日下午,蒸汽管道系统吹扫工作正式开始,经过11天连续作业,吹扫工作顺利完成。截至7月17日10时15分,该机组已连续完成两次打靶,在业主及各方代表见证下,显微镜观察靶板合格,标志本次吹扫工作圆满完成。




项目部表示,所有项目成员会凝心聚力、再接再厉,克服一切困难,保证完成并网发电目标。


迪拜950MW光伏光热发电项目采用全球领先的“塔式+槽式”集中式光热发电技术,其配置包括1x100MW塔式熔盐储热发电机组和3x200MW槽式熔盐储热发电机组,塔式机组配置15小时储热系统,每台槽式机组配置13.5小时储热系统,光热部分合计发电容量达700MW。


该项目是全球迄今为止最大的太阳能发电项目。由迪拜电力水务局DEWA、中国丝路基金、沙特国际电力和水务集团联合投资,是我国“一带一路”的国家重点工程项目,也是中东市场的标志性项目。


延伸阅读:蒸汽管道吹扫是指蒸汽管道在焊接、试压、试漏后,将管道内的杂质、灰尘等吹除,起到清洁管道作用,是热态调试前最后一项工作。
