2022年11月30日,上海电气总承包建设的迪拜700兆瓦光热和250兆瓦光伏太阳能电站项目槽式1号机组顺利实现并网发电。


这标志着迪拜700兆瓦光热和250兆瓦光伏太阳能电站项目的又一里程碑节点顺利完成。该项目是目前世界上装机容量最大、投资规模最大、熔盐储热规模最大的光热项目,是全球迄今为止最大的太阳能发电项目。


跨度四年,荒漠起繁华,CSPPLAZA梳理了该项目截至目前建设历程中的重要节点。

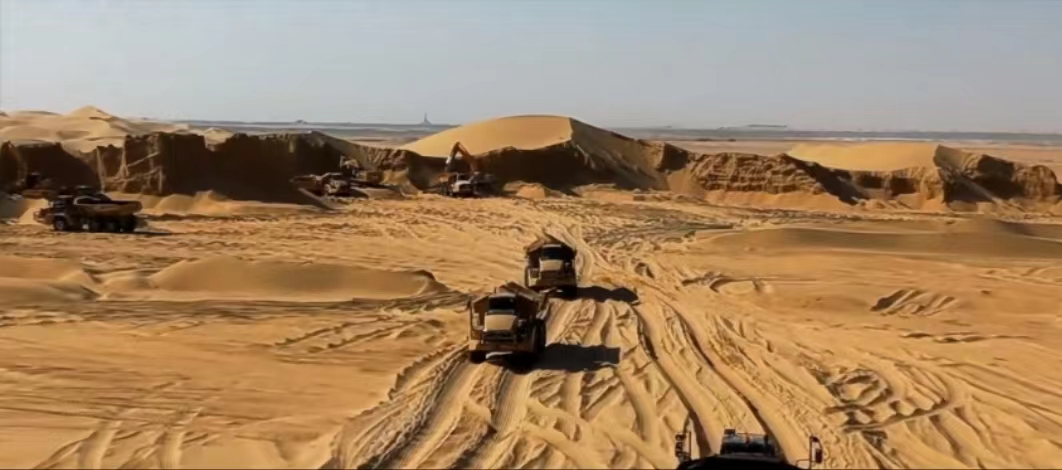

2018年10月,迪拜光热项目开启了场平工作。为保护生态环境,在前期的工作中,不仅需要将各种野生动物安全转移,还需要安全转移项目建设地附近的树木,为次还为每一棵树修了专门的道路。经过相关部分的批准后,项目正式开始施工。在此基础上,项目仅一年多时间便完成约800万立方米的沙土转移量和9平方公里的场地平整量,为后续的施工建设奠定了扎实的基础。




2019年11月,迪拜光热项目完成了光热镜场第1000根立柱插桩及浇灌混凝土的工作;定日镜安装车间自动生产线设备安装、基本调试已经完成,第一片定日镜也已组装完成;12月底前,完成了定日镜自动生产线现场调试、验收以及正式投产工作,并开始定日镜上部安装工作,为下一步的储罐安装等工作按下快进键。

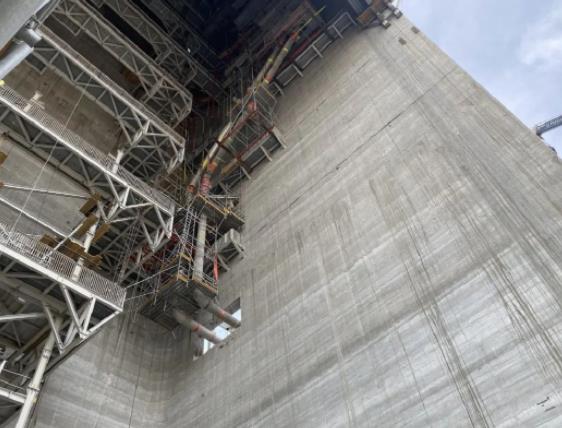

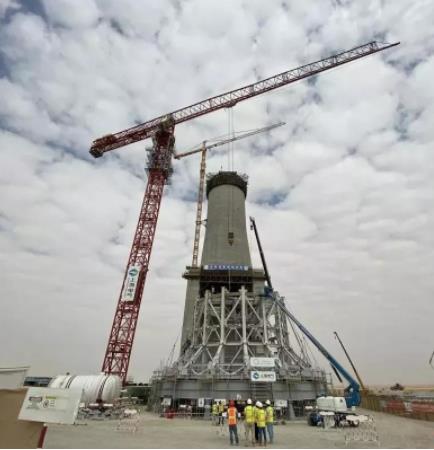

2019年12月2日,上海电气迪拜700MW光热+250MW光伏(Noor Energy1号)混合电站项目也迎来了重要节点,其标志性建筑——集热塔已达110米,次月结构封顶,塔式部分完成标志性工程。该塔土建结构为220米,加上集热器,总高度为260米。100MW塔式太阳能热发电是该工程项目的核心,建成将创造应用技术先进、集热塔高度高等多个世界之最。

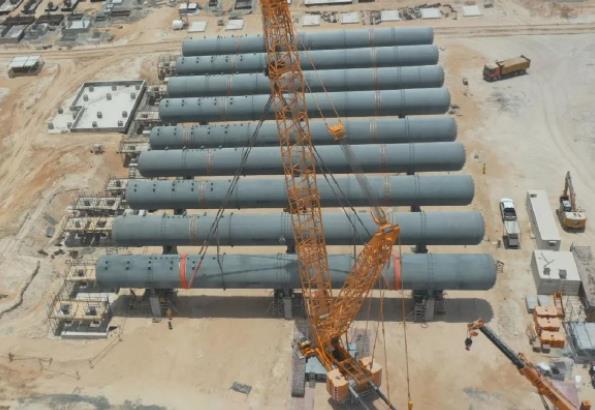

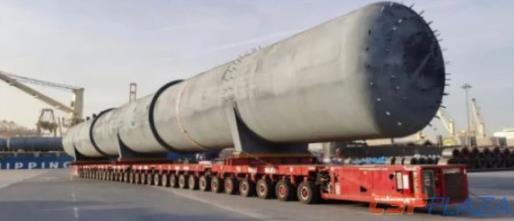

2020年3月27日,槽式PT1区域首台溢流罐顺利吊装就位,计划布置9台。作为导热油系统中重要的容器储存设备,单台溢流罐长52米,净重200多吨,是目前项目最大的单体运输件。

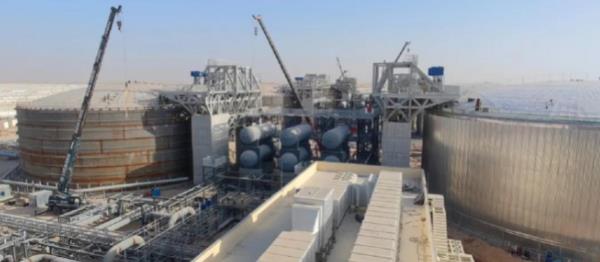

2020年4月,迪拜光热项目顺利完成储罐模块化整体吊装作业,标志着项目的传储热岛部分完成一大进展。

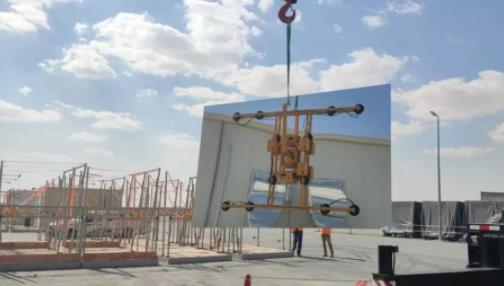

2021年2月26日,迪拜700兆瓦光热+250兆瓦光伏太阳能电站项目塔式机组6万面定日镜安装完成,标志着镜场安装工作进入了收尾阶段。




2021年5月9日,迪拜光热项目槽式2号机组首台熔盐储罐注水试验顺利通过;塔式部分集热塔内部管道安装完成。标志着槽式后续熔盐系统的前期工作完成,塔式发电机组管道安装工作取得阶段性胜利。




2021年6月7日,迪拜光热项目槽式2号机组汽轮机高中压缸顺利就位;槽式3号机组9台溢流罐吊装工作顺利完成,为后续施工创造有利条件。




2021年9月4日,迪拜700兆瓦光热和250兆瓦光伏太阳能电站项目塔式机组化盐工作顺利开始,为熔盐系统投用打下坚实基础。


2021年9月5日,该项目槽式1号机组主电气楼分散控制系统上电一次成功,主电源柜、通讯机柜、控制机柜等所有机柜各项技术指标均符合要求,为后续调试工作开展打下良好基础。

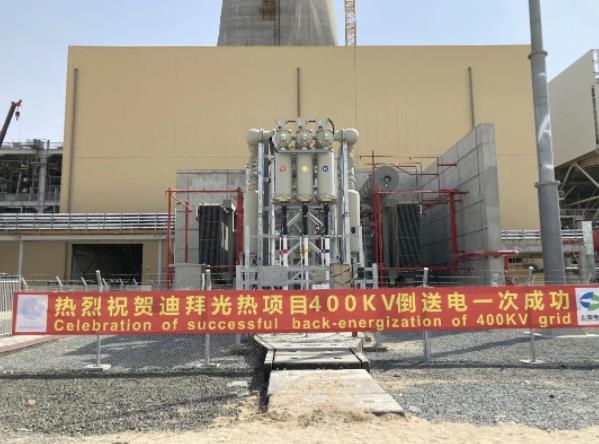

2021年9月28日,迪拜700兆瓦光热和250兆瓦光伏太阳能电站项目塔式机组400千伏变电站首次电网倒送电一次成功,各项参数均显示正常,所有受电设备运行良好,为后续塔式机组水循环调试、槽式机组注油等节点奠定坚实基础。

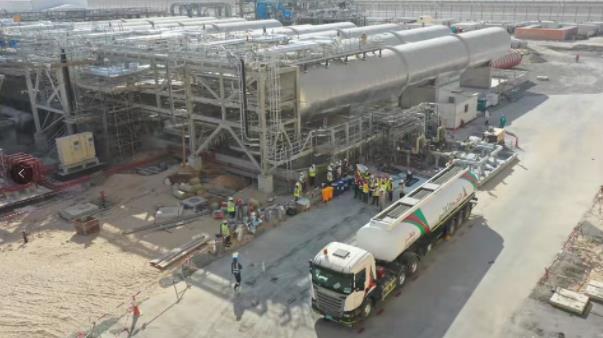

2021年11月18日,迪拜光热项目槽式光热发电1号机组400千伏倒送电一次成功;11月24日该机组导热油第一阶段注油正式启动。




2022年3月28日,迪拜光热电厂项目PT2区块主体钢结构封顶完成。




2022年10月,迪拜光热项目塔式机组蒸汽发生系统注盐、疏盐调试工作完成,为后续系统产汽奠定了坚实基础;槽式1号机组厂用光伏4号区顺利并网。蒸汽发生系统出蒸汽、空冷岛热态冲洗工作正在进行。


2022年11月29日,迪拜700兆瓦光热和250兆瓦光伏太阳能电站项目槽式1号机组顺利实现并网发电。




迪拜700兆瓦光热和250兆瓦光伏太阳能电站项目采用全球领先的“塔式+槽式”集中式光热发电技术,光热部分合计发电容量达700MW,其配置包括1x100MW塔式熔盐储热发电机组和3x200MW槽式熔盐储热发电机组,塔式机组配置15小时储热系统,每台槽式机组配置13.5小时储热系统;其中槽式机组传热介质采用导热油,并通过油盐换热器进行熔盐储热。
