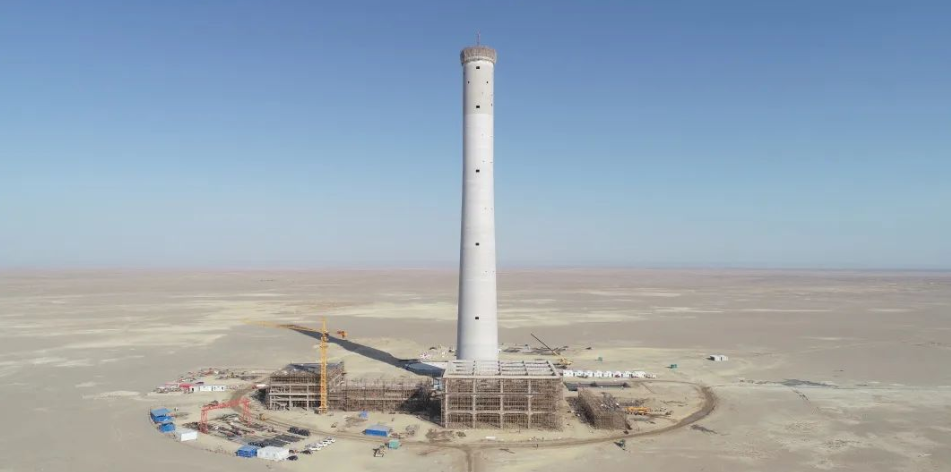

11月9日,金塔中光太阳能“光热+光伏”试点项目10万千瓦光热工程吸热塔顺利结顶,标志着该项目建设取得了阶段性成果。
该项目吸热器中心标高220米,混凝土塔高195米。吸热塔于2022年6月17日开始基础混凝土浇筑,在项目指挥部精心组织及各参建单位有序施工下,经过146个日夜的不懈努力,最终按工程计划于11月9日完成封顶。吸热塔是整个塔式光热电站的核心建筑物,也是一个重要的工程主线节点,该节点的顺利完成为后续工程施工奠定了坚实基础。
目前,该项目各项工作稳步推进中,已完成电网接入系统一二次设计评审;工程建设方面,吸热塔、电控楼和空冷系统框架已结顶,储罐基础施工已基本完成,其他辅助系统和厂前区上部结构正在施工。预计2023年上半年完成所有土建工程,下半年完成所有安装工程,2023年底具备并网发电条件。
金塔中光太阳能“光热+光伏”试点项目由金塔中光太阳能发电有限公司开发建设,总装机规模70万千瓦,采用“光热+”的配置模式,包括光热10万千瓦,光伏60万千瓦,其中光热部分采用浙江可胜技术股份有限公司自主研发的塔式熔盐光热发电技术,配置9小时熔盐储能系统。项目设计年发电量13.7亿kWh,建成后每年可节约标准煤约48万吨,减少二氧化碳排放量约131万吨。项目于2022年3月25日开工建设,计划于2023年底实现全容量并网发电。
