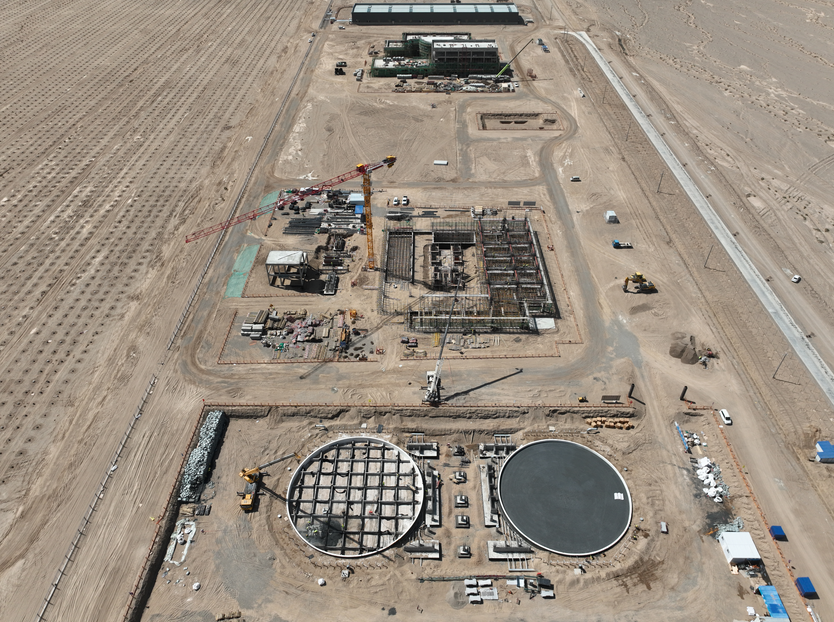

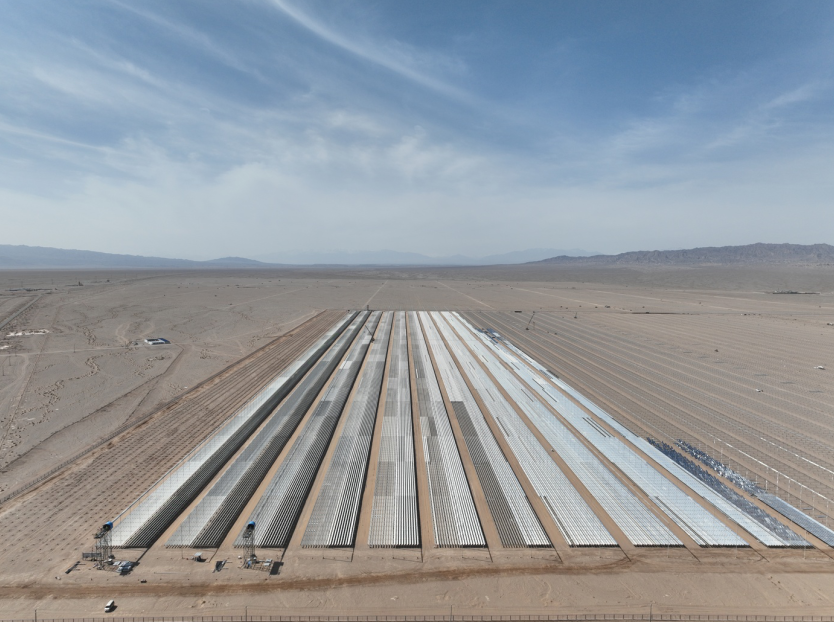

据新华发电公司消息,今年以来,项目以开展“创新优化年”专项工作为契机,创新手段、优化体系、提升能力、强化执行,将资源、时间用到极致,确保高质量完成重大工程攻坚目标。甘肃玉门70万千瓦“光热储能+光伏+风电”示范项目截至目前,10万千瓦光热项目集热场桩基浇筑完成72个阵列,占比96%;冷、热盐储罐基础钢环墙板、通风管母管安装完成;20万千瓦风电项目风机基础浇筑完成63%,40万千瓦光伏项目桩基础浇筑完成97%;1#、2#控制楼主体混凝土浇筑完成;风电项目的通讯基站计划5月底开工建设,项目建设进入高潮阶段。
据此前报道,该项目业主方为玉门新奥新能源有限公司。其中,10万千瓦光热储能工程由中国电力工程顾问集团西北电力设计院有限公司和兰州大成子公司——敦煌大成晟能新能源科技有限公司总承包,项目拟建设130万㎡线性菲涅尔太阳能集热场,包含1套储热系统(配置8小时储热系统),1套蒸汽发生系统,1套高温超高压、一次中间再热汽轮发电机系统以及其他辅助设施。
