姚志豪介绍含全球首台两塔一机的瓜州70万千瓦风光热一体化项目进展
发布者:xylona | 0评论 | 2114查看 | 2023-07-25 10:22:01

CSPPLAZA光热发电网讯:6月13日,2023中国国际光热大会暨CSPPLAZA第十届年会在浙江杭州盛大召开,恒基能脉新能源科技有限公司创始人、总经理姚志豪博士出席会议并带来《含全球首台两塔一机的瓜州70万千瓦风光热一体化项目进展介绍》的主题报告。

图:姚志豪博士

“多塔一机”技术

姚志豪表明,多塔一机是熔盐塔式光热电站配置形式之一,具有以下特点:

1.聚光集热系统设置2个及以上的聚光集热单元,每个聚光集热单元包括独立的定日镜场、吸热塔(“多塔”)、吸热器系统;

2.集中设置1套储换热系统,多个吸热器系统中的高温熔盐汇聚到集中设置的储热系统中;

3.发电系统设置1套汽轮发电机组(“一机”)。

瓜州70万千瓦“光热储能+”项目“两塔一机”方案效果图

上图为瓜州70万千瓦“光热储能+”项目“两塔一机”方案效果图,分为东塔和西塔,东塔负责聚光集热。

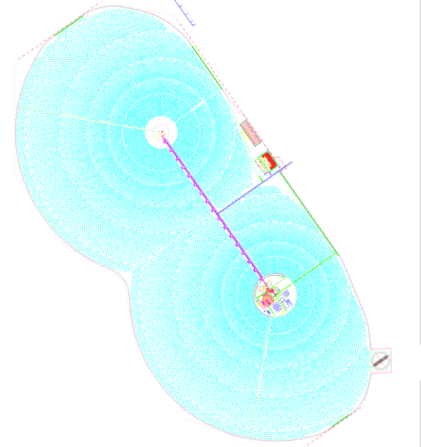

图:“两塔一机”的镜场布置情况

上图为“两塔一机”的镜场布置情况,镜场可以复用,不同时段向两塔交错聚光。

姚志豪指出,“两塔一机”实际上是“多塔一机”前期示范,为“多塔一机”提供技术储备,设计方案与传统的单塔差异很大,增加了聚光集热模块,共用储换热系统和常规发电岛系统以及运维人员。

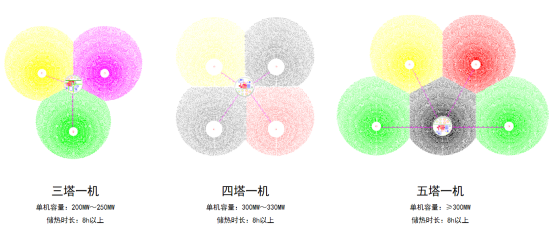

图:“多塔一机”类型

姚志豪在会议上第一次向外界展示上述“多塔一机”图,并表示这正是恒基能脉下一步的技术规划,光热塔式单机容量要超过20万千瓦以及更大规模,并强调储热时长要保持在8小时以上。

会上,他向大家阐述了“多塔一机”的优势,具体如下。

▋“多塔一机”的九大优势

(一)单机容量大型化

单机容量可以达到200MW~300MW,实现了光热电站装机容量大型化,可以在以新能源为主体的新型电力系统中作为基础负荷电源,并提供调峰调频。

(二)更高的系统效率

通过共用部分区域的定日镜,提高了聚光系统效率;

随着吸热塔高度的降低,缩短了定日镜与吸热器的距离,提高了聚光系统效率;

单个定日镜场更小,缩短了位于边缘的定日镜与吸热器的距离,提高了聚光系统效率;

通过单体容量的提升,提高了储换热系统效率;

通过配置更大规模的汽轮机组,提高了发电系统效率。

(三)厂用电率降低

随着机组容量的提高,厂用电率逐步降低。

(四)安全性提高

单个吸热塔高度降低,单个吸热器重量降低,集热系统的安全性大幅提升。

(五)核心设备可靠性提高

通过设置中继泵,冷盐泵扬程降低,有效提高了核心设备的可靠性。

(六)节省用地

多个定日镜场交错布置,有效利用了土地面积;

配置单台套的发电系统,节省用地。

(七)适应性强

可根据场地实际情况,灵活调整多个定日镜场的布置方式。

(八)简化运维

无需多套运维队伍,配置简化;

服务于单台套发电系统,运维工作量简化。

(九)成本更优

通过设备大型化、系统效率提升、简化运维,使得度电成本更优。

在建项目

2021年11月24日,国家发展改革委办公厅国家能源局综合司关于印发第一批以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地建设项目清单的通知发布,通知清单涵盖10个“光热+”项目,光热总装机容量为1010MW,具体如下:

其中,包含恒基能脉投资建设的瓜州70万千瓦光热储能+项目。

▋项目详情

项目名称:三峡恒基能脉瓜州70万千瓦“光热储能+”项目

厂址位置:甘肃省酒泉市瓜州县东侧

建设规模:100MW熔盐塔式光热电站(两塔一机),200MW光伏,400MW风电,330kV升压站。

建设工期:计划2023年12月底并网发电

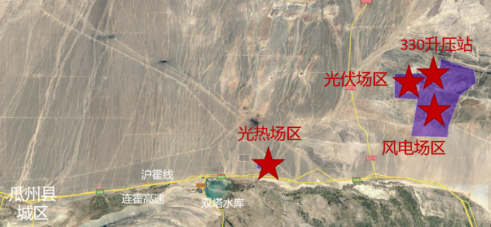

如上图,光热厂区位于瓜州双塔水库附近。据悉,风电、光伏厂址与光热厂区相隔40多公里。

2021年10月15日,甘肃省委副书记、省长任振鹤、酒泉市委书记王立奇出席甘肃省新能源项目集中开工仪式并宣布项目集中开工。

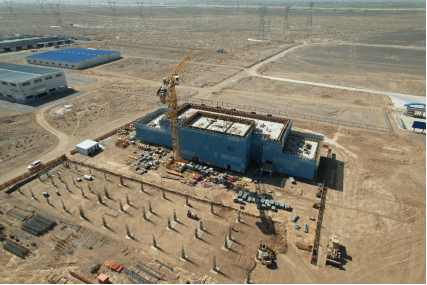

2022年,因疫情原因,项目土建进度大受影响,直至2023年3月份建设进度恢复正常。

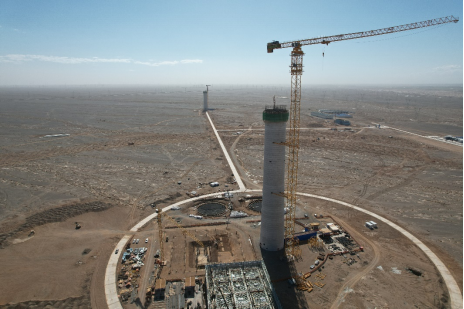

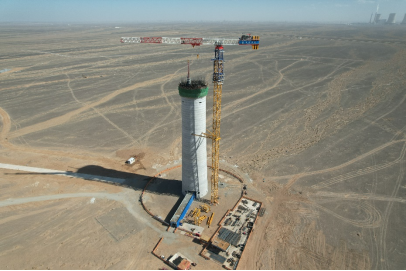

上图为项目现场施工图,可同时看到两座吸热塔,当前最新西塔高度为110米,东塔高度为80多米,中间为联络线,汇总之后先到达储热系统,再到达常规发电岛系统,下为其示意图:

此外,姚志豪还向与会来宾分享了建设现场最新图片:

图:西侧吸热塔

图:东侧吸热塔

图:熔盐储罐区域

图:西塔主厂房区域

图:光热厂前区

图:定日镜桩

姚志豪表示,该项目汇聚了国内几大设计院智慧和力量,可研交由中电建西勘院负责,中能建西北院负责初设和施工图设计,设计监理由内蒙院承担,加上恒基能脉的光热团队,四支专业、光热经验丰富的团队同时在现场服务该项目,更好地为“两塔一机”的可靠性和性能保驾护航。预计今年年底,该项目主体工程和设备安装完工,若进度顺利,春节前后即可进行发电调试。

图:风电部分到货设备

图:风电基础施工

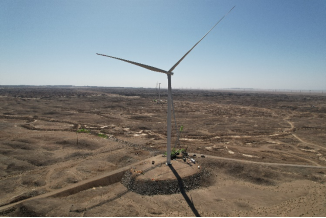

图:部分风机完成吊装

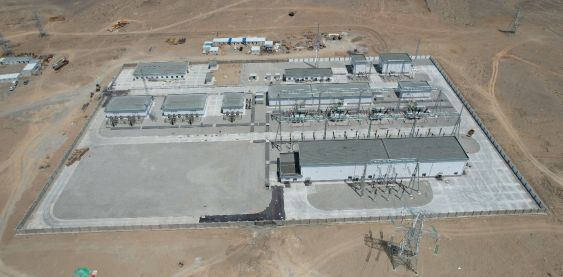

图:330kV升压站

图:光伏基础施工

上图为项目的风电部分,40万千瓦风电将于今年10月底完工,风电设备由恒基能脉指导采购。目前,20万千瓦光伏正在基础施工中。

姚志豪表示,瓜州70万千瓦“光热储能+”项目工程实施由恒基能脉参与的EPC联合体负责。同时又作为业主方,该项目对恒能团队也提出了更高的要求。因此,公司除了光热团队,还有专门从事风电和光伏的团队,如此一来,有助于加深对风光热一体化的认识。恒基能脉团队参与了施工、建设、供货、调试、安装等各项环节,为后续开发以及承接更多一体化项目奠定了坚实基础。

关于恒基能脉新能源科技有限公司

恒基能脉新能源科技有限公司(以下简称“恒基能脉”)运营总部位于北京,设有实验基地;在全国进行多形式、多领域的产业化布局,在甘肃、青海、新疆、内蒙等地已设立子公司;同时与中科院电工所、清华大学等科研机构开展紧密科研合作,为公司项目开发、投资、建设和运维提供有力支持。

恒基能脉立足于光热发电核心技术产品,专注于光热发电的系统集成、装备研制和工程建设,可提供“光热储能+”新能源基地项目开发、投资、建设和运维的一站式解决方案。

▋核心产品

恒基能脉拥有已授权发明专利18项,已授权实用新型专利16项,计算机软件著作权登记8项,此外,近50项发明或实用新型专利正在申请中,专利技术范围覆盖定日镜、定日镜控制系统、吸热器等光热发电核心设备。

图:聚光系统——定日镜

图:聚光系统——控制系统

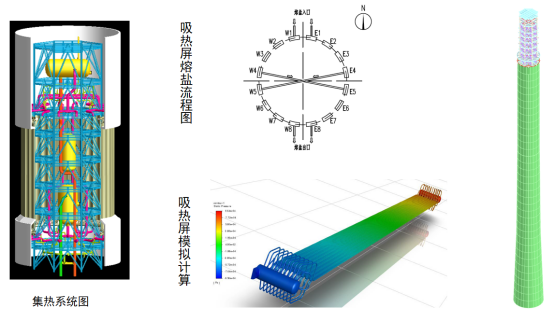

图:集热系统

图:集热系统优化
