阿克塞75万千瓦光热+项目330千伏汇集站工程全力冲刺‘12•20’送电
发布者:admin | 来源:电仪工程公司 | 0评论 | 831查看 | 2023-11-29 11:12:32

清晨醒来拉开窗帘,灿烂的朝霞映入眼帘。远处,被积雪覆盖的群峰在霞光的辉映下显得更加雄壮、挺拔。近处,宽阔的哈尔腾河沐浴在晨光中静静地流淌着。这里是甘肃省酒泉市阿克塞哈萨克族自治县。

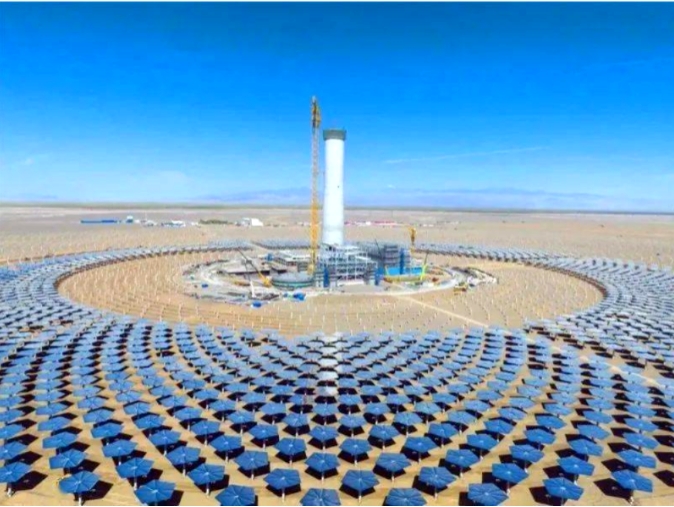

初冬时节,笔者来到位于甘肃河西走廊西陲,青藏高原北缘、祁连山脚下的“沙漠、戈壁、荒漠”大型太阳能光热发电基地,探访公司承建的阿克塞汇东新能源有限公司75万千瓦光热+光伏项目330千伏汇集站工程。




该工程是甘肃省列重大建设项目,国家“沙漠、戈壁、荒漠”大型太阳能,光热发电基地示范项目的配套工程,占地面积15900平方米,新建3台250兆伏安主变压器,以1回330千伏线路接入国家电网,公司施工范围包括330千伏汇集站的建设安装。




赶往距离阿克塞县城约80公里外的太阳能光热发电基地。车沿着215国道向东行经,放眼望去,黄沙漫野的戈壁滩,随处可见干涸的黄沙丘和星罗密布的碎石,几乎看不到植被。


车行驶一个多小时,抵达330千伏汇集站工程现场。60后项目经理樊兴平,中等身材,显得匀称、干练。从进场到现在,两个多月时间,由于处于海拔3000米的环境中,他的脸颊上已透着些高原红了。




11月份,内地还是色彩斑斓的晚秋季节,但这荒漠戈壁,却寒风凛凛,早晚气温已降至零下十五度左右,百余名施工人员早早就穿上了厚厚的棉衣,刚浇筑好的设备基础也用棉被包裹着。




据了解,9月初,公司接到中标通知,为高效履约,迅速集结具有丰富施工经验的精兵强将,星夜兼程奔赴戈壁滩。9月24日正式开工,实现了快临建、速开工的战略。面对低温缺氧、沙尘天气、水源匮乏、网络不畅等严酷的自然环境。项目团队并没有被吓到,并打出了“开工即大干,大干即决战”的响亮口号。他们超前策划,多次梳理和倒排工期,合理安排人材机资源,及时调整方案,抱着“不破楼兰终不还”的决心,紧盯工程进度,严格规范操作,四个作业面同时展开施工,所有人员都跟着连轴转,有效保证了工程高速推进。短短46天,继电器室、事故油池、35千伏开关室、GIS室顺利实现封顶目标,得到了业主和总包单位的高度赞扬。




“严寒、冷风、干燥、沙尘……成为大家无时无刻都在克服的挑战。可以说,在戈壁滩上施工,施工人员需要多付出比内地多几倍的努力,洒下多几倍的汗水。每一分成绩均是与漫天黄沙和恶劣气候搏击的产物,都凝聚着施工人员无数的心血。”樊兴平感慨道。




“在零下10多度的严寒天气中作业,不是一件容易的事。针对冬季施工实际,为保证混凝土的养护质量,我们做了两层保温,一层是承台壁上的保温,外面还有一个保温棚,里面生炉子,来达到混凝土冬季的养护温度。”项目总工孟宗岳介绍道。




质检员李典说,“干燥的戈壁滩上,除了寒冷,工地上常常因为突如其来的沙尘暴导致影响施工。一阵大风过来,漫天黄沙迎风飞舞,遮天蔽日,能见度不足十米,吹得人满嘴都是沙土。宿舍的封闭性不好,一觉醒来,床单、被子都会蒙上一层黄沙。”




下午,戈壁滩上又纷纷扬扬下起了雪。施工现场,吊车的轰鸣声不绝入耳,金属的撞击声随处可闻,施工人员仍在风雪中坚守一线,抢工期、保节点,加快工程建设,这热火朝天的繁忙场景无疑是戈壁滩上一道亮丽的风景线。




“天气越来越冷了,给施工带来的困难也更大了,但压力即是动力,困难即是机遇。我们会遵循业主要求,尽最大努力克服困难,以积极作为和辛勤付出的姿态,全力以赴冲刺‘12•20’具备送电条件。”樊兴平对此信心满满。
