瓜州光热项目汽轮发电机定子、高压空气罐就位
发布者:Catherine | 来源:甘肃省安装建设集团有限公司 | 0评论 | 1149查看 | 2024-04-20 13:14:13

据CSPPLAZA平台会员单位——甘肃省安装建设集团有限公司消息,4月18日,三峡恒基能脉瓜州70万千瓦“光热储能+”项目汽轮发电机定子吊装完成,东吸热塔181.4米层高压空气罐顺利就位。




项目汽轮发电机定子(X21Z-066LLT/13.8KV)长6.200米、宽3.600米、高3.770米,重达113.8吨,是汽机房内的核心设备。为确保发电机定子顺利实现一次吊装就位,项目各部门团结协作、积极配合,对从远距离场外运输至场内卸车、从履带式起重机(XGC650)安装调试再到吊装就位的全过程进行反复推演、逐项落实,由专家进行了深入的论证,确保了方案的科学性和可行性。在吊装准备阶段,相关技术人员积极组织作业人员,对定子吊装准备及作业期间的各项安装工作进行了周密的规划与部署,对XGC650履带式起重机的安拆方案开展了安全及技术交底工作。吊装前,发电机定子被稳妥地运送至主厂房外部,进行吊装先决条件的详细检查,对履带式起重机进行最终的调整与测试,确保其性能稳定可靠。

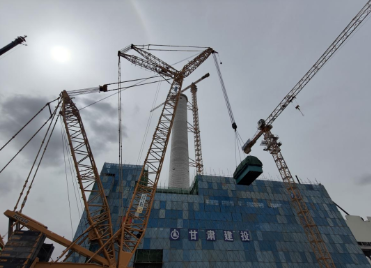

瓜州县素有“风库”之称,因此高空钢结构吊装成为施工难点。东吸热塔上部钢结构底部坐落在吸热塔平台顶部165.5米处,塔架高度34米,钢塔架顶部标高199.5米。施工中,项目严格按照专项施工方案进行,执行工作票、动火票制度,严格紧抓安全生产、材料运输、施工作业等每一个环节,有力保障了东吸热塔上部钢结构安装的顺利进行。目前东吸热塔上部结构已完成198.5米,174.5米层入口缓冲罐及181.4米层高压空气罐顺利就位。


两项重要施工节点同步完成,为整个项目的顺利推进奠定了坚实基础。在接下来的工作中,项目部将继续秉持高标准、高效率的原则,确保项目整体质量与安全,全力以赴完成后续各项任务。
