发布者:本网记者Alice | 来源:CSPPLAZA光热发电网 | 0评论 | 5826查看 | 2014-03-15 23:15:00
CSPPLAZA光热发电网报道:缺乏光热发电技术的实际应用经验,项目融资遇到诸多挫折,这成为印度尼赫鲁国家太阳能计划(JNNSM)第一阶段七大光热发电项目未能按期投运的主要原因。

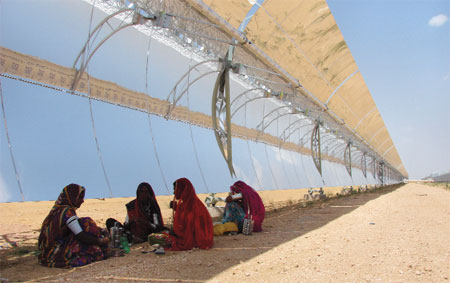

JNNSM第一阶段七大光热电站项目按计划本应于2013年5月10日之前全部建成投运,但到期后未有一座电站投运,印度政府经研究后免除了对项目开发商的经济处罚,并将规定投运日延期10个月至2014年3月9日。但截至目前,仅50MW的Godawari槽式光热电站于2013年6月5日并网发电,信实电力开发的100MW菲涅尔光热电站则正在进行调试,其余5个项目仍在建设中。
为此,多个光热电站的项目开发商日前呼吁印度中央电力监管委员会(CERC)再度给予宽限时日。这些项目未能在今年的3月9日前投运也意味着其银行贷款担保应被兑现。收到开发商的上述诉求后,CERC已经向印度新能源和可再生能源部MNRE转告了此项诉求,并对总额达59亿印度卢比的银行贷款担保暂停两周执行。MNRE将在约定时间内对此予以回复。而据一些消息源透露,这些项目获得第二次延期的可能性是比较大的。
据MNRE官方透露,六个项目开发商,包括 Lanco Infratech 公司、Reliance电力公司和Corporate Ispat已经在3月9日之前提交了一份请愿书,请求对项目给予再次延期和电价额度的修正。
CERC随后又提交给MNRE上述诉求。MNRE官方不愿透露姓名的一名官员称,“我们的技术团队正在对此进行调查”。
官方同时表示,这些项目可能被再次予以延期是基于这些项目开发商的真实诉求,“利用光热发电技术开发大型太阳能电站对印度而言是新生事物,我们对此技术大多都没有实际应用经验,对其如何适应印度的天气条件也没有很好的现成方案可以借鉴。”上述官员还称,即便是已经投运的Godawari电站,据他了解也面临着很多的技术问题,且未能实现满负荷运转。举例来说,在夜间传热流体的温度下降太快,第二天早晨需耗费大量时间预加热。项目也经历了比预期更多的多云天气的干扰。
印度光热发电项目开发一直以来面临着财务危机,银行不愿意为这样一个新的风险性较大的项目提供融资支持。“但现在,经过大量的沟通工作和在实际项目开发中获得的经验支持,银行正逐步地对光热发电项目报以信心,形势看起来正在向好的方向转变。”上述官员还称,“信实电力在拉贾斯坦邦的100MW菲涅尔电站,Megha工程公司在安得拉邦的50MW电站预计将于一两个月内相继投运”。“我们需要给予光热发电产业更多的信心,只有这样其才能继续成长,如果我们过于呆板严格,这一产业将永远难以在印度发展起来。”他如是说道。
但是,确定是否对六大项目给予第二次延期目前尚不能完全确定,最终结果将在MNRE听取其技术委员会的调研报告后予以确定。
