Platts:Ivanpah电站实际运行及贷款偿付的最新情况
发布者:Platts | 来源:CSPPLAZA光热发电网 | 1评论 | 6250查看 | 2014-09-29 15:00:00
  Platts日前发布了一篇关于全球装机最大的Ivanpah塔式电站的运行情况及贷款偿付最新情况的报道。CSPPLAZA记者对原文进行了编译,以下是报道全文的中译版,仅供参考,如有纰漏,敬请指正。

  CSPPLAZA光热发电网报道:全球装机最大的Ivanpah光热电站的持有方获准延期偿付美国能源部提供的16亿美元担保贷款的一部分,这16亿美元政府担保贷款占该项目总投资额20多亿美元的70%之多,是该项目得以在今天“闪耀”的最重要因素。

  在三年前的2011年,Ivanpah项目在上述16亿美元以及NRG能源公司3亿美元、Google公司1.68亿美元的多方投资支持下得以启动建设,至今年2月份正式并网发电。Ivanpah电站共有1号、2号和3号共3座塔式电站构成,与太平洋燃气和电力公司PG&E以及南加州爱迪生电力公司SCE分别签订了PPA购电协议,1号电站装机126MW,2号和3号电站各装机133MW。1号电站和3号电站所发电能由PG&E收购,2号电站所发电能由SCE收购。

  在上述PPA协议下,该电站所发电能通过加州独立电网系统运营商(ISO)输出,根据ISO的监测数据,电力输出并不平稳,在今年第二季度,该电站实际运行的容量因子仅为15.7%,在第三季度的不少天内,该电站的三个子电站均在下午中间时间段出现脱网现象。

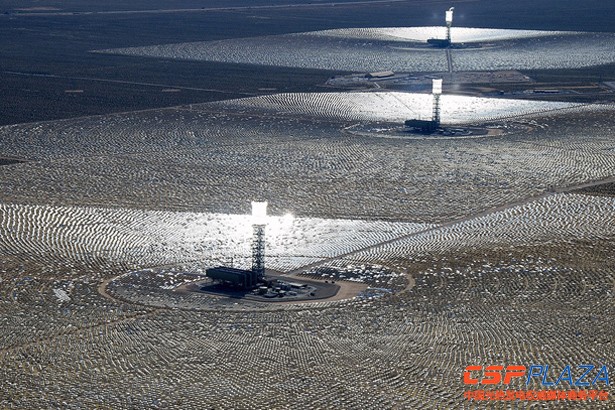

图:Ivanpah电站


  Ivanpah电站是获得美国能源部贷款担保计划支持下的大型太阳能电站之一,其建设贷款通过能源部的1705法案支持下的贷款担保计划下放,1705项目由美国国会于2009年建立。项目持有方对其中两个子电站的延期贷款偿付申请于今年年初时获得财政部和联邦融资银行的同意,对第三个子电站的部分贷款的延期偿付定于10月27日。

  按照担保贷款核准时的约定,分别持有该项目50%、30%和20%股权的NRG能源、Google和BrightSource公司将优先利用财政补贴现金偿还一部分贷款,这是因为该项目适用于2009年开始执行的1603方案,该法案规定可再生能源项目完成后,财政部需要给予该项目建设成本约30%的现金补贴。(2009年2月,奥巴马签署了经济刺激法案,其中第1603条规定(简称1603法案):可再生能源项目完成后,美国财政部必须以现金形式返还项目成本的30%,CSPPLAZA注。)

  该项目的持有方已经提出了上述补贴申请,但还未被受理。1603法案规定财政部-----需向该项目补贴30%的项目建设成本。在证券交易委员会的公告文件中,NRG能源在7月份曾表示有望收到财政部给予的5.39亿美元补贴以履行1603法案的相关程序。

  按照该项目超过20.4亿美元的建设成本计算,NRG原计划获得的财政补贴支持是该数字的30%即约6.14亿美元。但由于美国政府财政预算在2013年3月份开始削减,财政部不得不一定程度上削减了对可再生能源项目的补贴。

  美国西部一些其它的获得贷款担保计划扶持的已经建成投运的大规模太阳能电站项目已经收到了1603法案给予的补贴支持。

  西班牙公司Abengoa于2011年秋季获得了美国能源部1705法案支持下的贷款担保计划14.46亿美元的支持,建设280MW的全球最大的槽式电站Solana项目,该项目也已经于2013年10月份并网发电,项目位于亚利桑那州的Gila Bend。今年的3月4日,建设该项目的Abengoa联合体获得了4.64亿美元的现金补贴,这也是在1603法案支持下获得的。

  NRG公司的太阳能业务人员对财政部和1603补贴程序并不陌生,他们此前已经从1603法案中获得了至少4.753亿美元的支持,包括NRG的High Plains Ranch II附属公司在今年一月份收到的2.85亿美元的补贴,该笔补贴源于其加州圣路易斯奥比斯波285MW光伏电站项目的投运。

  NRG公司一发言人解释称,1603现金补贴可以先用于偿付Ivanpah项目的最初贷款,这些贷款包括4.08亿美元的现金补助过桥贷款。Ivanpah项目于今年的2月13日正式宣布并网发电,其中1号电站的一笔1.32亿美元的过桥贷款已经到期,项目持有方今年2月份与财政部达成协议,延期到2015年2月份还款。2号电站的1.59亿美元过桥贷款原定于6月27日到期,现已推迟到12月27日,大概是为了让财政部有更多的时间来走1603法案补贴的下发程序。3号电站的1.17亿美元过桥贷款原设定到期日期为10月27日,维持不变。

  在奥巴马政府支持下,美国能源部通过1705法案的贷款担保计划总计支持了24个可再生能源项目,给予了总共144亿美元的担保贷款支持,但并非所有的这些项目都是发电项目。其中有些公司在接受了1705法案的贷款支持后仍走向破产,比如知名的光伏电池板制造厂商Solyndra。

  1603法案自2009年9月开始到现在获得的关注度正在下降,并已于2011年底到期。多个风电、太阳能、地热能、生物质能、燃料电池、垃圾填埋气和生活固体废弃物能源利用项目都曾得到该法案的支持,这些项目在建设完成后都需要现金流去偿付贷款,从2009年9月到2014年7月1日,财政部已经下发了9663个补偿款项,总的补贴额高达224亿美元,其背后带来的是新增30000MW的可再生能源装机。

  仅在加州,项目开发商总计就收到了1603法案支持下的大约45亿美元的补贴支持,在此支持下实现了并网新增装机5394MW。在某种情况下,太阳能项目开发商到2016年底前仍可以申请1603法案的支持。

  作为加州最大的光热电站,Ivanpah电站总能引起外界很多的好奇心,这个占地3500英亩的巨型电站如何利用347000台定日镜加热3个巨型锅炉,来生产蒸汽驱动汽轮机发电的?

  根据2014年二季度美国联邦能源监管委员会(FERC)的电力销售监测数据显示,Ivanpah电站二季度总计售出了133807MWh电量,平均销售价格为167.85美元/MWh(约合1.03元/kWh),该电站在第二季度总计获得的售电收入为2246万美元,二季度电站运行的容量因子仅为15.7%。

  目前尚没有其它类似的项目可以与Ivanpah电站上述早期的容量因子进行比对。

  对于Abengoa建成的全球装机最大的槽式电站Solana电站,根据其附属运维机构提供给FERC的数据测算得知,该电站在今年第二季度实际运行的容量因子约为37%,但Solana电站配置了6小时的熔盐储热系统,这与Ivanpah电站有显著不同,也与其它大多数太阳能发电项目有明显不同。

  太平洋燃气电力公司是Ivanpah电站一号和三号电站的25年期PPA签约方,一号和三号电站装机分别为126MW和133MW。南加州爱迪生电力公司是Ivanpah电站二号电站的购电方,该电站装机为133MW。

图:配15小时储热的Gemasolar电站的容量因子达到75%


  根据FERC的数据,一号电站在二季度以165.61美元/MWh的平均价格出售了48837MWh电能,三号电站以172.60美元/MWh的平均价格出售了47041MWh电能,二号电站以164.85美元/MWh的平均价格出售了37930MWh电能。二季度一号电站实际运行的容量因子为18.2%,三号电站为16.2%,二号电站为13.1%。

  加州独立电网系统运营商ISO需要发电厂提供太平洋夏令时下午3点15分的发电数据,从ISO的数据来看,在七月份到9月25日的三季度的87天内,Ivanpah电站一号电站在下午3点15分报告脱网的天数有16天,二号电站有26天,三号电站达到了29天。

  NRG表示对该电站的实际运行数据
最新评论
1人参与
magin
一号电站在二季度以165.61美元/MWh的平均价格出售了48837MWh电能,三号电站以172.60美元/MWh的平均价格出售了47041MWh电能,二号电站以164.85美元/MWh的平均价格出售了37930MWh电能。二季度一号电站实际运行的容量因子为18.2%,三号电站为16.2%,二号电站为13.1%?这个怎么看?
