张家口规划2017年实现光热发电新增装机20万千瓦
来源:CSPPLAZA光热发电网 | 1评论 | 5636查看 | 2015-11-23 18:12:00
  CSPPLAZA光热发电网报道:近日,河北省人民政府办公厅正式下发《关于印发河北省张家口市可再生能源示范区建设行动计划(2015-2017年)的通知》,规划到2017年,实现光热发电新增装机20万千瓦,新增风电装机260万千瓦、光伏发电装机300万千瓦。

  该行动计划指出要在充分论证的基础上,稳步实施太阳能热发电示范工程,在尚义县、张北县、康保县、察北管理区实施光热发电示范工程,到2016年底核准31万千瓦光热发电项目,建成5万千瓦,到2017年12月底,完成新增光热发电装机15万千瓦,实现总装机20万千瓦。

  本网分析认为,上述计划的安排较为现实但仍有些激进,根据此轮光热示范项目的申报情况来看,河北张家口辖区范围共计申报了七个项目,分别位于尚义、康保、察北和张北,与上述计划的实施地点吻合。而据目前部分项目的筹备情况来看,若示范项目名单于今年年底前发布,张家口地方政府对项目前期手续报备相关工作大开绿灯,在2016年底前建成5万千瓦装机仍有一些可能,但可能性并不太大。

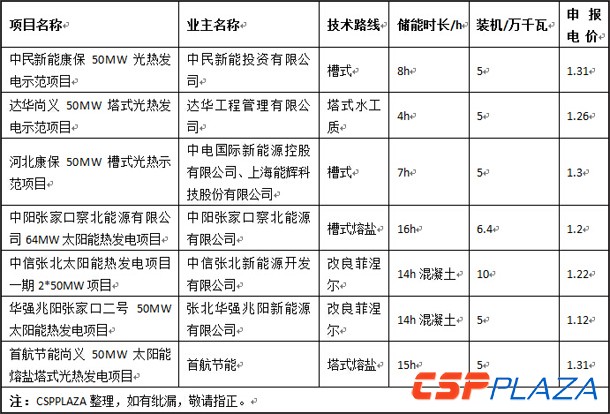

表:张家口光热示范项目申报情况统计表


  国家能源局新能源司副司长梁志鹏此前表示,“我们希望这批示范项目能在2017年底投入运行并取得成功。”而张家口也规划到2017年底完成光热发电装机20万千瓦,这表明张家口有意拿到20万千瓦的示范项目配额。

  总体规划来看,到2017年,张家口规划可再生能源发电累计装机规模达到1280万千瓦,占终端能源消费总量比例达到15%,20%的电力消费来自可再生能源,30%的城市公共交通、15%的城镇居民生活、20%的商业及公共建筑用能来自可再生能源。可再生能源供暖面积达到410万平方米。

  今年7月,国务院批复同意设立张家口市可再生能源示范区,并由国家发改委正式发布了示范区发展规划,该规划展望到2030年,规划到2020年实现100万千瓦光热发电装机,到2030年实现600万千瓦装机,上述新近发布的行动计划则对未来两年的工作进行了详细安排。

河北省人民政府办公厅关于印发河北省张家口市可再生能源示范区建设行动计划(2015-2017年)的通知

张家口市人民政府,省政府有关部门:

《河北省张家口市可再生能源示范区建设行动计划(2015-2017年)》已经2015年10月13日省政府第62次常务会议讨论通过,现印发给你们,请结合本地本部门实际,认真贯彻执行。

河北省人民政府办公厅

2015年11月12日

注:了解该行动计划的详情,请下载附件:张家口市可再生能源示范区建设行动计划(2015-2017年):zhangjiakou.pdf
