CSPPLAZA光热发电网讯:西班牙是发展较为成熟的光热市场,也是光热发电曾经的热土。随着近几年西班牙开发光热电站热度的衰减,很多西班牙的光热企业将目光转向了海外市场,与此同时,中国的首批示范项目开发正如火如荼地开展着。作为一个光热新兴市场,我们必须意识到我们需要更多的有经验的海外企业参与其中,西班牙EA公司在全球多个商业化光热项目中均有不同程度的参与,也对中国市场一直保持着密切的关注。 2016年12月28日,在中国光热示范电站开发领导者峰会暨CSPPLAZA2017新年汇在甘肃敦煌召开之际,EA全球建设和服务执行总监Xavier Lara先生做了有关在光热项目开发过程中,如何减少工程风险,降低开发成本,确保首批示范项目成功的演讲。
请阅读下面刊出的Xavier的演讲要点(注:本文根据速记和录音资料整理,文章内容未经演讲者本人审阅):

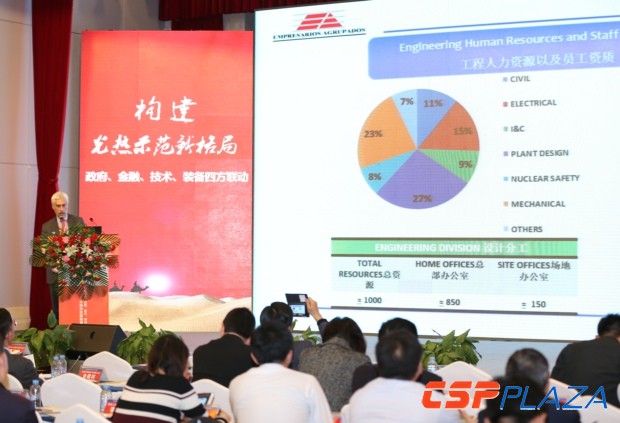

各位大家好,我是来自于EA公司的Xavier。因为时间的关系,今天我尽量讲的快一些,PPT在会后会给所有的与会者分享。EA公司成立于1971年,参加过很多光热和天然气的项目,EA的股东中有两家是西班牙最大的发电公司。
这次发言的核心是如何在国际光热项目中减少风险,使技术和工程问题最小化。我认为首先要选择一家在光热领域可靠的、有着丰富经验的设计公司。中外工程师、设计院携手合作,整合资源共同参与光热项目,使用特别有经验的一些建设公司来开发光热项目,在光热项目上在运维阶段也要选择有经验的合作伙伴,从三个岛的EPC方面和有经验的公司联手可以最大限度的减少风险。这样的做法主要也为了让成本更低,我确信中国公司可以独立完成光热项目,但是在外国有经验公司带领下可以避免所有外国公司之前已经犯过的错误,从而降低风险和成本。
PS10是塔式光热电站,EA公司参与了基础设计以及集热器的设计;同时受雇于新月沙丘项目方做设计的审查;摩洛哥的Noor项目我们和山东电建三公司共同合作,EA公司担任业主工程师;南非的红石项目,这个项目目前没有开工但已经受标,EA公司参与了初步的设计,包括早期的设计工作和详细的设计。
电站在它的整个生命周期中,每年的运维费用占了一大块支出,这是基于摩洛哥Noor1 160兆瓦的项目,做的槽式成本下降的分析,到2025年成本可以下降到33%。塔式是基于Noor3 150兆瓦的塔式,到2025年的成本下降空间,如图。
在中国光热示范项目中有九个塔式项目,因为塔式跟槽式相比成熟度稍微差一些,它具有风险和不可预见性,但是在未来成本下降空间也会更大一些。值得提醒的是,完善的测光(过程)非常的重要,必须要地面实测,如果是用其他的现有数据可能导致达不到你所预期的发电量。
PPT因为要给大家分享所以就不讲了,因为时间的关系。此外,另一个非常重要的是定日镜、镜场整个的控制系统,我的经验是定日镜的大小能对成本产生不小影响,Sener的定日镜一百平米,成本陡然上升,最合理的定日镜大小应该是50平米左右,比如红石项目48.5的定日镜,这个尺寸是比较优化,成本效益比较好的定日镜。
还有一个重要的问题,以前的光热电站从来大多没在零下30度的温度下运行过,所以电伴热也是非常重要,值得考虑的方面。因为导热油400度、熔盐是550度以上,温差曾使Gemasolar熔盐罐有三次泄漏,现在拆了重新做地基,在新月沙丘项目上熔盐罐泄漏也是众所周知的,大家在熔盐罐焊接的时候一定要重视,尤其是热罐的焊接。
槽式和塔式的储能系统也是具有成本下降空间,如果不用导热油全部换成熔盐储能就会有很大的下降空间,储能系统也可以看出来槽式的下降空间没有塔式储能系统成本下降空间大。
运维方面一定要跟有经验的公司合作,否则的话会遇到意想不到的停机情况,光热电站的运维也不像其他的那么简单,它确实需要很高深的技术。在塔式项目的吸热器、集热场的布置以及储能系统这几个方面可以降低成本,优化设计降低成本,可以带来大幅度成本的下降。
