智利Cerro Dominador光热项目重启建设 预计2019年下半年并网
来源:CSPPLAZA光热发电网 | 0评论 | 5092查看 | 2018-06-06 10:34:00
       CSPPLAZA光热发电网讯:日前,拉丁美洲首个光伏光热混合电站Cerro Dominador项目中的光热电站的建设工作已重新启动,整个项目预计于2019年下半年竣工。

  据CSPPLAZA此前报道,Cerro Dominador由一个装机100MW的光伏电站和一个110MW的塔式光热电站组成,总投资达18亿美元。

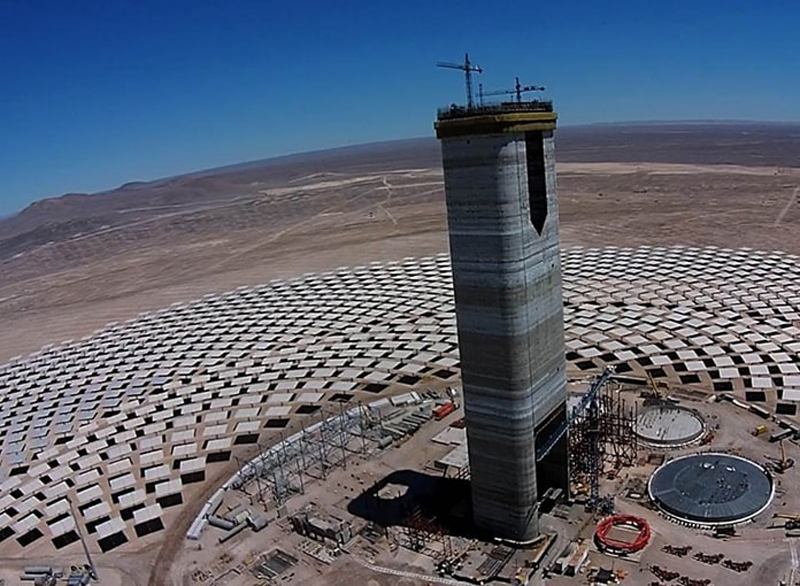

  该项目于2014年7月在智利北部Antofagasta地区开工建设。其中的塔式电站是拉丁美洲首个光热发电项目,占地面积超过700公顷。其采用熔盐传热储热技术,储热时长达17.5小时,可实现全天24小时持不间断发电,并配置10,600面140㎡大小的定日镜。


  Cerro Dominador光热电站此前原本由EIG和前西班牙可再生能源巨头Abengoa组成的联合体共同开发,该项目于2014年开工建设,后因Abengoa陷入破产危机,项目被迫暂停。2016年,美国资产管理公司EIG Global Energy Partners(“EIG”)从Abengoa手中接手了该项目的开发权。

  去年8月份,该项目中的62MW光伏装机成功并网发电,标志着项目建设取得关键性进展。而另外的38MW装机也已经于今年2月份并网。

  上个月,EIG宣布该项目完成了7.58亿美元的融资,标志着重启该项目光热电站建设的最大障碍已被克服。包括Natixis、Deutsche Bank、Société Générale、ABNAMRO、Santander、Commerzbank和BTG Pactual等在内的一大批国际金融机构和本土银行均参与了此次融资工作。
