智利Cerro Dominador项目有望年底前开始调试,后续计划开发更大规模光热发电项目
发布者:zlj | 来源:CSPPLAZA光热发电网 | 0评论 | 3808查看 | 2019-10-17 12:44:38

CSPPLAZA光热发电网讯:智利装机110MW的Cerro Dominador塔式光热发电项目的建设工作可谓一波三折,在历经开发权易主、停工长达2年等危机后,项目建设终于迎来最后的阶段。

近日,该项目总监Francisco Vizcaino在接受记者采访时表示,Cerro Dominador塔式光热发电项目计划于明年5月份并网发电,并有望于今年年底前开始调试工作。

Francisco Vizcaino进一步指出,Cerro Dominador塔式光热发电项目的成功将对拉丁美洲地区的光热发展起到非常积极的促进作用,并极大地鼓舞了投资者的信心。

该项目由美国资产管理公司EIG(EIG Global Energy Partners)管理的基金所有。目前,基金旗下的开发商及Cerro Dominador合作伙伴正在研究和评估智利北部地区其他三个地点开发潜在大型光热发电项目的可能性。

Vizcaino表示,我们正在针对当地进行DNI测量与环境研究,并与有关当局和社区进行交涉。拟建的项目在规模上将赶超Cerro Dominador项目,从而可以实现更好的规模效益,但将配置更低容量的储热系统,以在夜间高峰需求时间内最大化竞争力。9至13小时的储热时长将最为理想。

智利的光照资源充足,北部的阿塔卡玛沙漠人烟稀少,植被覆盖面小。这些都为当地开发光热发电项目提供了良好条件。目前,智利已公布约3.3GW的光热发电项目开发计划,但其中大多数项目尚处于早期开发阶段,Cerro Dominador 塔式项目是目前唯一完成融资的项目。

Vizcaino表示,“配置储热系统的光热发电技术可有效满足智利旺盛的采矿业需求。尽管风力发电也具备夜间发电的能力,但无法像光热发电一样可确保稳定不间断的电力供应。加之近年来光热发电成本大幅下降,其在可调度性方面可与天然气发电媲美,非常具有竞争优势。在未来的公开招标中,Cerro Dominador合作伙伴们将继续努力,力争拿下更多光热光伏项目的开发权。”

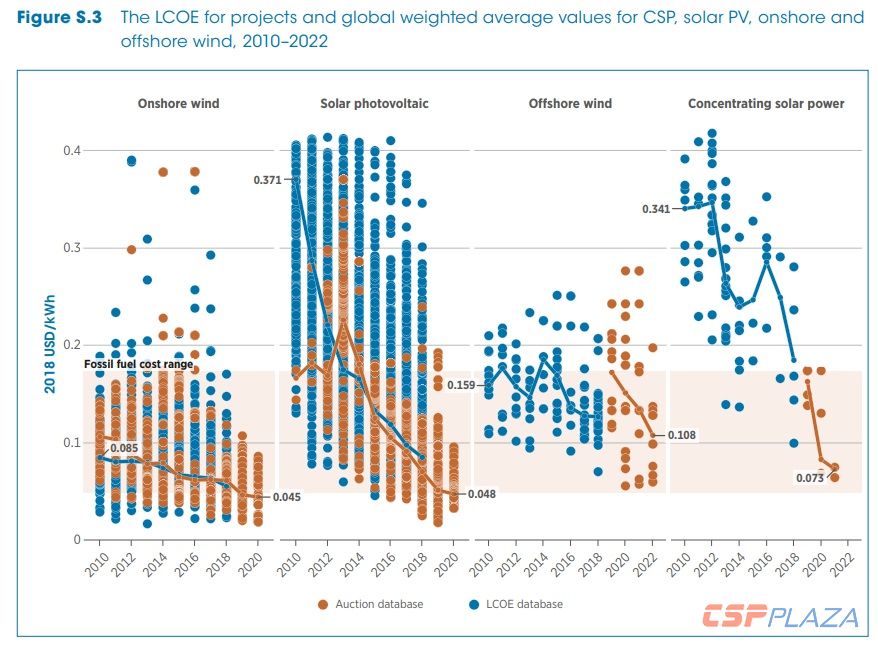

IRENA: 2010-2022年全球太阳能及风能发电成本LCOE统计

据CSPPLAZA此前报道,Cerro Dominador光热电站是拉丁美洲首个光热发电项目,占地面积超过700公顷。其采用熔盐传热储热技术,储热时长达17.5小时,可实现全天24小时持续不间断发电,电站配置10,600面140㎡大小的定日镜。该项目于2014年获得为期15年的购电协议(PPA),价格为114美元/MWh。项目EPC为Abengoa(49%)与Acciona(51%)组成的联合体,Acciona负责该电站的具体建设工作,Abengoa则负责提供相关技术支持。2018年5月,该项目完成了7.58亿美元的融资,标志着其得以重新启动并最终完成建设。

据 Vizcaino介绍,项目重启是一件异常艰难的事情,需要项目承包商和供应商等参与企业重拾信心,在与原始合同相同的条件下重返项目。此次停产还给给诸如汽轮机和吸热器等关键设备和材料带来了更多的物流供应链挑战。

此外,智利严格的劳工法规和强大的工会代表权对于建设合作伙伴,测试项目管理和建设灵活性等提出了较为苛刻的要求。在过去一年多的项目建设过程中,Acciona&Abengoa联合体雇用了当地约1,000名施工工人,并克服了项目重组和供应链重新启动的种种挑战,使得项目顺利走向完工。

附英文原文链接:Cerro Dominador CSP developer plans larger plants in Chile

最新评论
0人参与
马上参与
最新资讯
