图赏 | 进入投运倒计时的110MW CerroDominador塔式光热发电项目
发布者:admin | 来源:CSPPLAZA光热发电网 | 0评论 | 3587查看 | 2021-03-31 19:18:59

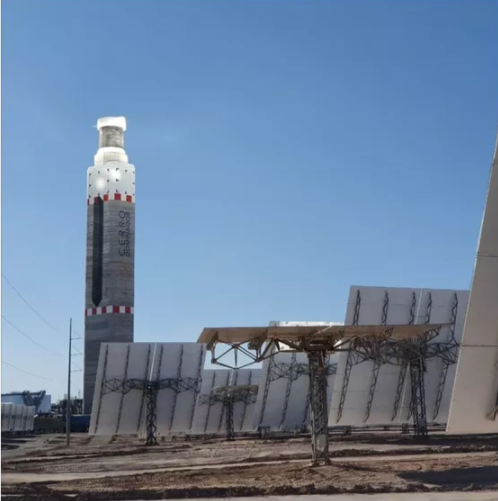

CSPPLAZA光热发电网讯:据外媒消息,拉丁美洲首个光热发电项目——装机110MW的智利Cerro Dominador塔式光热发电项目近日成功取得又一重要里程碑式进展——完成向接收器泵送熔融盐的试验,该环节拉开了整个项目开始同步运行的序幕,也意味着项目距离并入智利国家电网又近了一步。


据悉,在接下来的几周内,该项目将进入第1阶段:同步运行,接着是第2阶段:运营阶段,即对不同的系统进行详细调整并最终进行验收测试。项目方表示,在此期间整个项目预计将以额定功率的50%运行。


据全球能源合作伙伴项目的报告,预计第2阶段结束时,系统实际运行功率将可达到额定运行功率的80%左右。


然后项目将进入第3阶段,该阶段对于将电厂完全耦合到国家电力系统的运行模式来说是必不可少的。在此阶段,项目可以适应国家电力协调机构的要求,平均运行功率保持在额定运行功率的80%。最后是第4阶段:商业化运营阶段,即电站将达到最大发电产能正常运行。












关于智利Cerro Dominador项目:


由一个装机100MW的光伏电站和一个110MW的塔式光热电站组成,总投资达18亿美元。

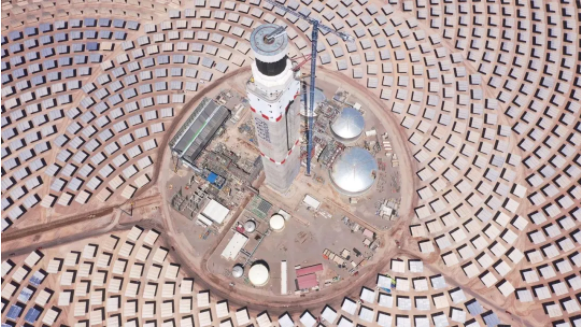

该项目于2014年7月在智利北部Antofagasta地区开工建设。其中的塔式电站是拉丁美洲首个光热发电项目,占地面积超过700公顷。

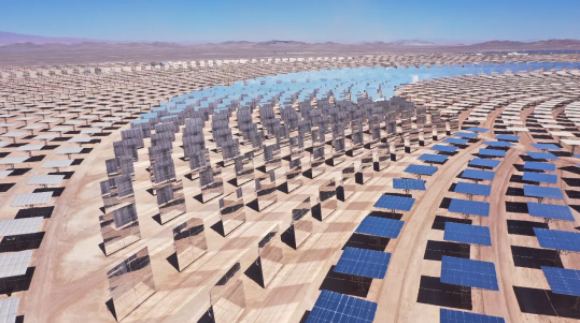

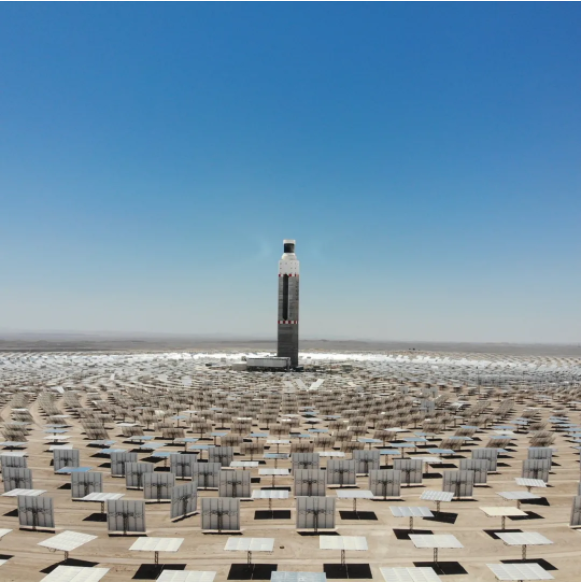

其采用熔盐传热储热技术,储热时长达17.5小时,可实现全天24小时持不间断发电,并配置10,600面140㎡大小的定日镜。


凭借熔盐储热系统,该塔式电站未来将可能实现全天候为382000个家庭供电,每年将减排二氧化碳64.3万吨。


作为智利太阳能计划的一部分,该项目得到了欧盟以及LAIF和德国复兴信贷银行的共同资助。


Cerro Dominador项目通过将光伏和光热进行有效结合,解决了其它非常规可再生能源的间歇性问题,使这个电力系统的管理更加简单且更具主动性。

最新评论
0人参与
马上参与
最新资讯
