鲁能海西州50MW塔式光热发电项目定日镜单体调试已完成500多面
发布者:lzx | 来源:昆仑神韵 | 0评论 | 4976查看 | 2019-05-17 12:04:36

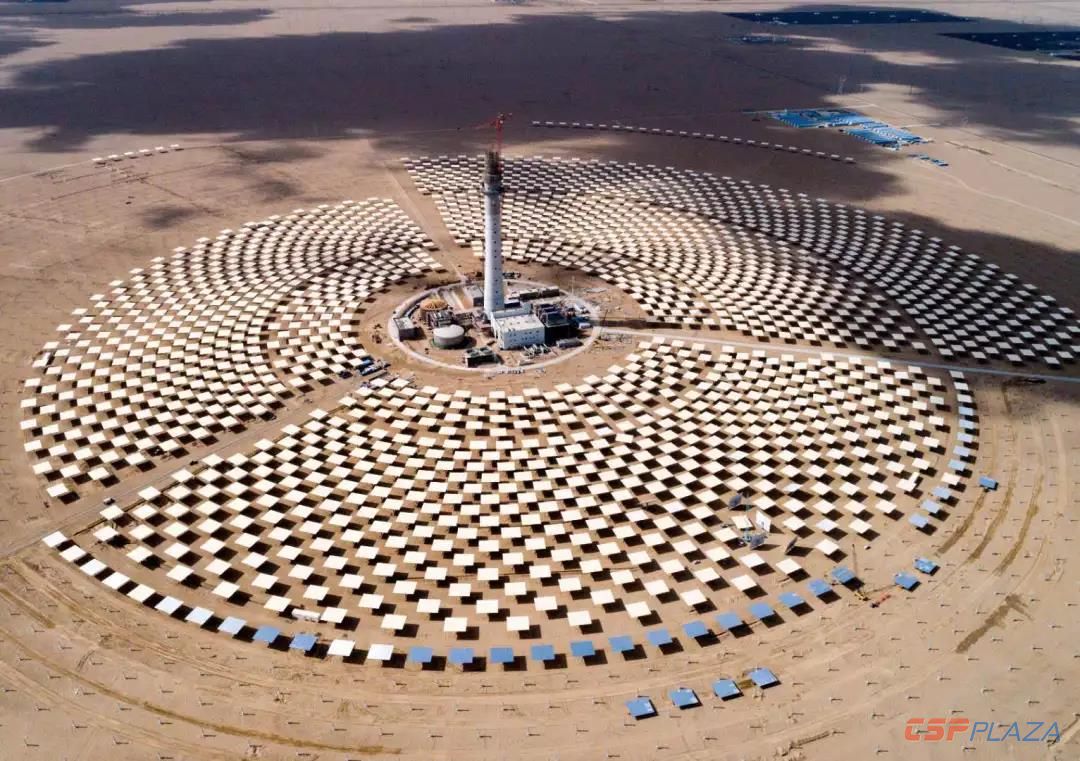

据鲁能青海新能源公司方面消息,鲁能海西州多能互补集成优化示范工程光热项目的定日镜单体调试工作正在稳步推进,本项目共有4400面定日镜,目前已完成定日镜单体调试500多面。

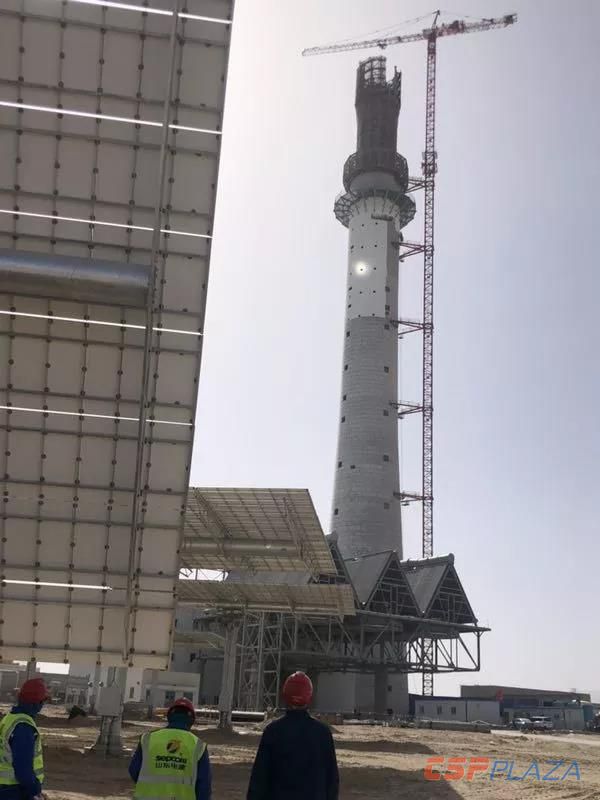

在项目现场,随着调试人员在电脑上手动操作PLC控制系统,一面138平米,重约3.4吨的定日镜在液压装置的驱动下开始沿水平、垂直方向转动,并将太阳光聚焦到吸热塔靶标点上。




自4月中旬镜场调试工作开展以来,鲁能青海新能源公司工程建设部现场管理人员及时与施工单位沟通,加大调试人员投入,加班加点,坚守一线,克服风沙和蚊虫的恶劣环境,保证项目调试工作有序推进。

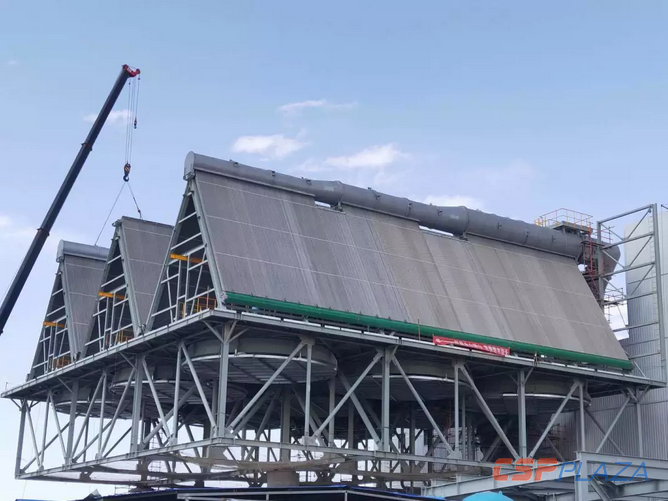

此外,项目空冷岛钢结构及冷却管束已于5月15日吊装完成。






鲁能青海新能源公司方面表示,下一步,工程建设部将严格落实国家电网公司、集团公司安全生产工作部署,以高度负责的政治站位,加强精益管理,狠抓现场安全施工管理,把安全工作时刻抓在手上,持续夯实安全生产“三基”建设,做到安全风险可控、在控,确保工程建设安全稳定进行。


鲁能海西州50MW塔式光热发电项目是鲁能海西格尔木多能互示范工程项目的关键项目,该项目占地约6400亩,采用塔式熔盐太阳能热发电技术,新建1套聚光集热系统、1套储热和蒸汽发生系统、1套高温高压再热纯凝汽轮发电机系统以及其他辅助设施。项目EPC总承包方为CSPPLAZA平台会员单位——中国电建山东电力建设第三工程有限公司。项目计划于2019年6月投入运营。


注:本文转自鲁能青海新能源公司。

最新评论
0人参与
马上参与
最新资讯
