鲁能海西州50MW塔式光热发电项目定日镜吊装即将过半
发布者:walt | 来源:鲁能集团青海新能源公司 | 0评论 | 4240查看 | 2019-05-02 14:54:00

4月30日,鲁能海西州多能互补集成优化示范工程光热项目定日镜吊装完成2100余面,完成量即将过半。本项目计划安装定日镜4400面,每面定日镜约138平米,总重4.3t,采用西班牙阿本戈技术。在定日镜组装、吊装过程中,全体施工人员通过精心组织策划,完成了定日镜组装技术攻关,克服了高原缺氧,沙尘暴多等恶劣天气,目前定日镜吊装正在稳步推进。

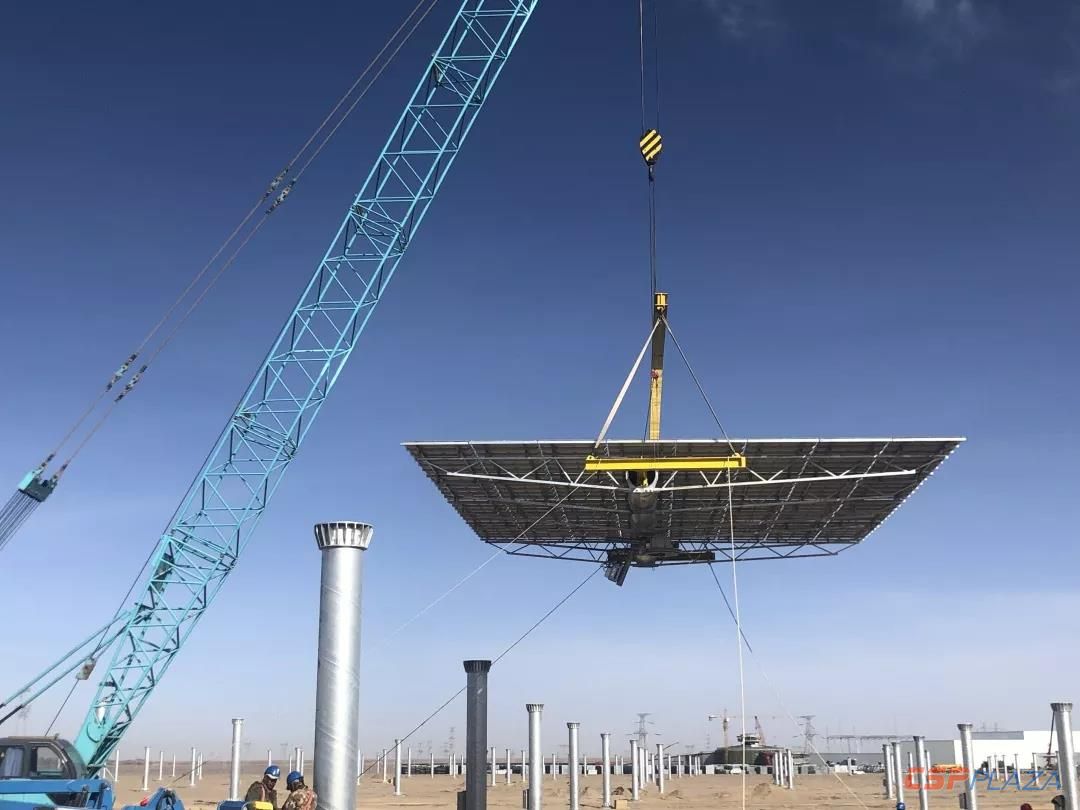

图:项目远景

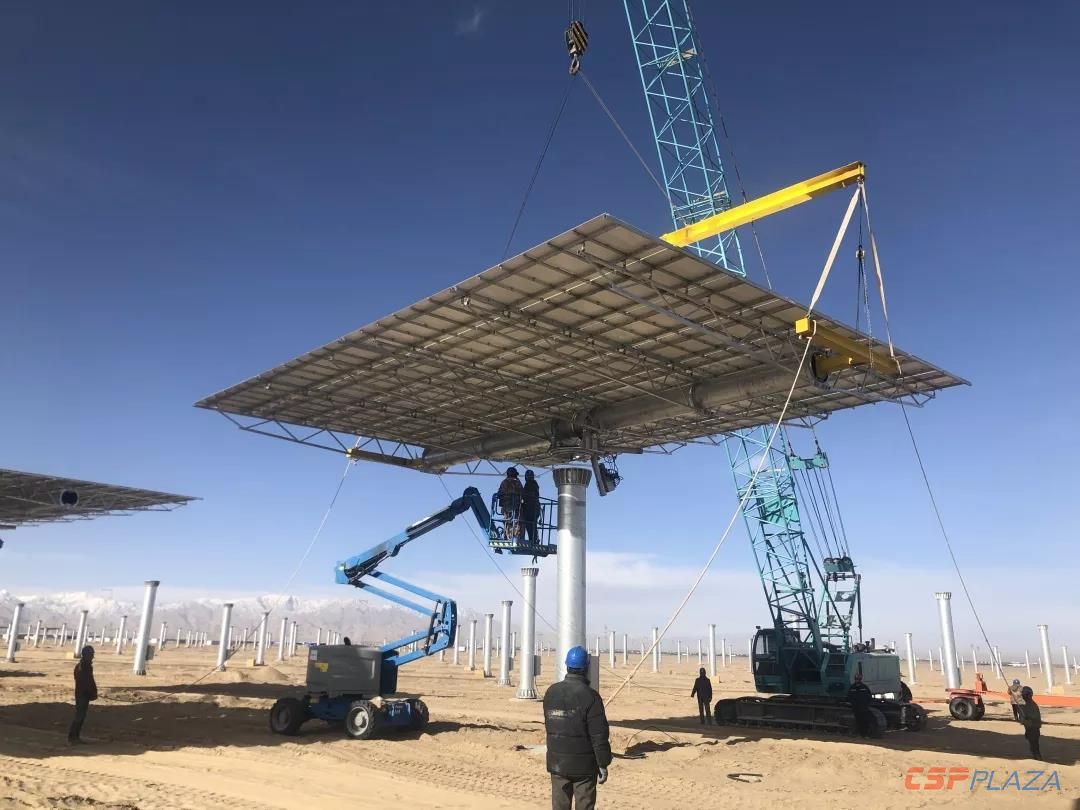

图:定日镜吊装


为保证定日镜吊装作业安全进行,鲁能集团青海新能源公司工程建设部严格审查吊装方案,做好安全措施及安全交底工作,严禁大风天气的吊装作业,确保现场安全生产稳定。


鲁能海西州50MW塔式光热发电项目是鲁能海西格尔木多能互示范工程项目的关键项目,该项目占地约6400亩,采用塔式熔盐太阳能热发电技术,新建1套聚光集热系统、1套储热和蒸汽发生系统、1套高温高压再热纯凝汽轮发电机系统以及其他辅助设施。项目EPC总承包方为CSPPLAZA平台会员单位——中国电建山东电力建设第三工程有限公司。项目计划于2019年6月投入运营。
