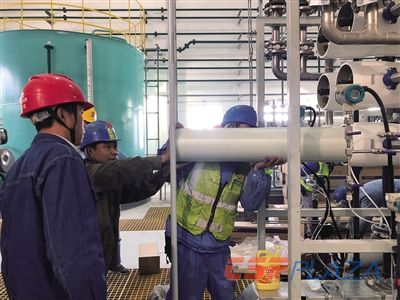

5月21日14时08分,鲁能海西州多能互补集成优化示范工程光热项目化水系统完成首次制水,经检测,除盐水电导率为0.089us/cm、PH值为8.2,各项指标均满足规范要求。
自2018年11月25日化水车间设备安装以来,鲁能青海新能源公司工程建设部设置四级联合检查验收制度,加班加点,坚守一线,于5月14日制出合格清水,5月19日制出一级、二级淡水,5月21日14时08分制出合格除盐水。
据CSPPLAZA此前报道,鲁能海西州50MW塔式光热发电项目是鲁能海西格尔木多能互示范工程项目的关键项目,该项目占地约6400亩,采用塔式熔盐太阳能热发电技术,新建1套聚光集热系统、1套储热和蒸汽发生系统、1套高温高压再热纯凝汽轮发电机系统以及其他辅助设施。
目前,定日镜单体调试工作正在稳步推进,本项目共有4400面定日镜,已完成定日镜单体调试500多面。项目空冷岛钢结构及冷却管束也已吊装完成。项目EPC总承包方为CSPPLAZA平台会员单位——中国电建山东电力建设第三工程有限公司。项目计划于2019年6月投入运营。
