迪拜光热项目预计2021年8月完成第一个槽式电站的首次商业运行
发布者:lzx | 来源:中国电力网 | 0评论 | 5259查看 | 2020-04-20 11:17:50

近期,ataInsights举办网络会议,ACWAPower和Abengoa相关代表受邀对迪拜700MW光热发电项目进展(DEWA’s 700MW CSP projectupdate)进行了介绍。


该700MW光热发电项目是迪拜Mohammedbin Rashid Al Maktoum太阳能园区四期950MW光热光伏混合项目的组成部分,也是全球迄今为止最大的太阳能发电项目。ACWAPower是该项目开发商,上海电气为项目总包方,DEWA为电力承购方。700MW光热项目由3个200MW槽式电站和1个100MW塔式电站组成。


据介绍,该项目中3个200MW槽式电站由西班牙阿本戈Abengoa提供技术支持,采用阿本戈的ST8.2型集热器,储热时长均为12.5小时;1个100MW塔式电站(配置15小时储热系统)由上海电气亮源提供技术支持,采用亮源能源的LH2.5型定日镜,储热时长15小时。


会议上相关代表还介绍了该项目的建设进度。尽管面对新冠肺炎疫情,该项目团队还是克服困难,努力保证项目有序建设。目前,项目现场有3200余名人员,已达成420万安全工时。

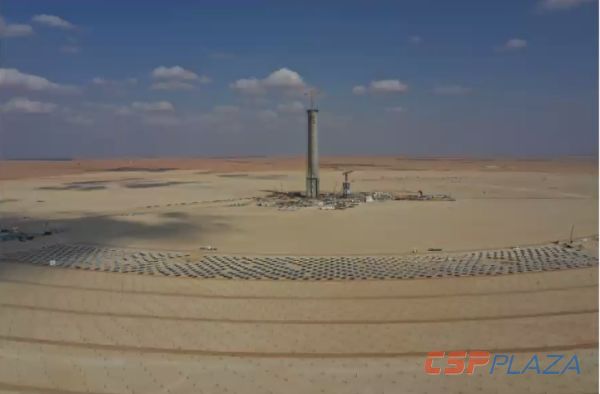

图:建设中的塔式电站


其中,塔式电站的集热塔主体结构已经顺利封顶,正在组装吸热器,预计今年五月份开始吊装;定日镜安装工作提前开始。


三座槽式电站的基础设计工作已基本完成,第一个槽式电站PT1工程设计已完成。槽式电站反射镜总面积超过800万平方米,钢结构支架总重超过15万吨,吸热管数量达25万支,导热油总量超55000吨;所设计的管道直径为1.6米,高温导热油传输管道总长超过195公里,线路总长3400公里。


当地时间3月27日,槽式PT1区域首台溢流罐顺利吊装就位,计划布置9台。作为导热油系统中重要的容器储存设备,单台溢流罐长52米,净重200多吨,是目前项目最大的单体运输件。

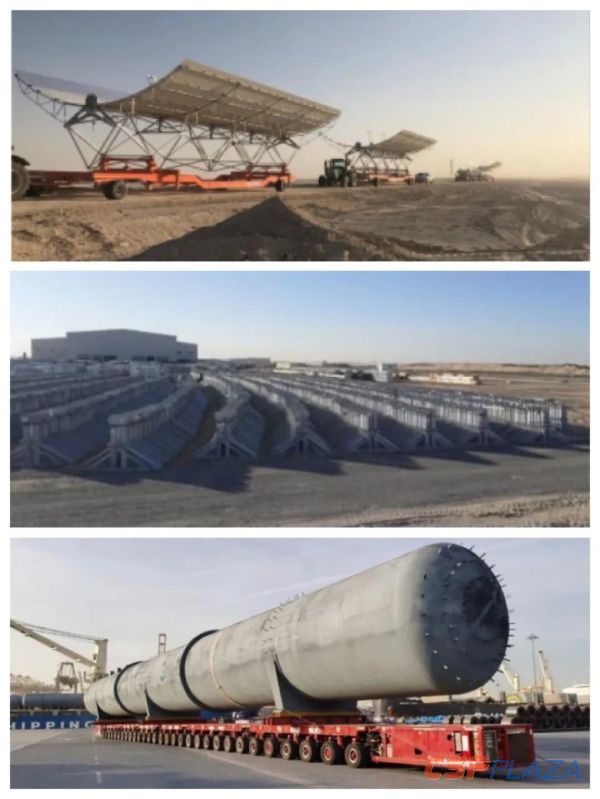

图:建设中的槽式光热电站


其中,塔式电站的集热塔主体结构已经顺利封顶,正在组装吸热器,预计今年五月份开始吊装;定日镜安装工作提前开始。


三座槽式电站的基础设计工作已基本完成,第一个槽式电站PT1工程设计已完成。槽式电站反射镜总面积超过800万平方米,钢结构支架总重超过15万吨,吸热管数量达25万支,导热油总量超55000吨;所设计的管道直径为1.6米,高温导热油传输管道总长超过195公里,线路总长3400公里。当地时间3月27日,槽式PT1区域首台溢流罐顺利吊装就位,计划布置9台。作为导热油系统中重要的容器储存设备,单台溢流罐长52米,净重200多吨,是目前项目最大的单体运输件。

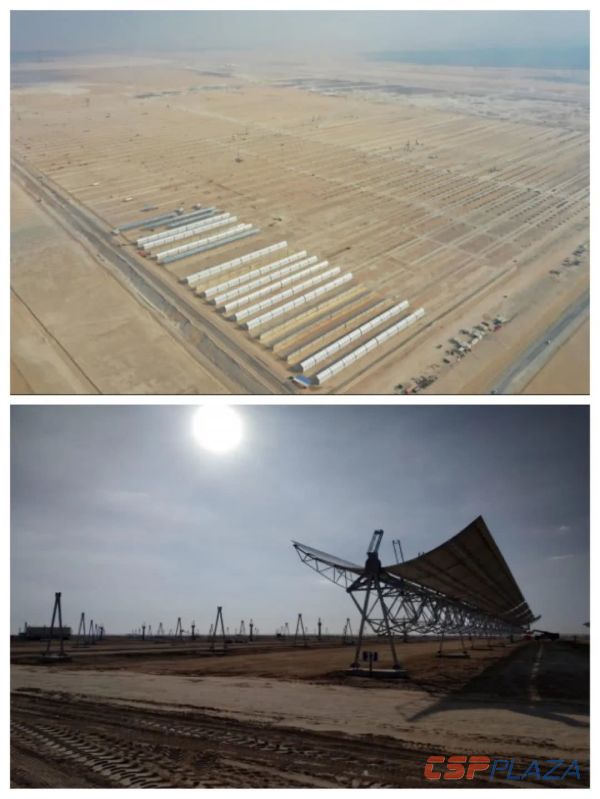

图:项目建设现场

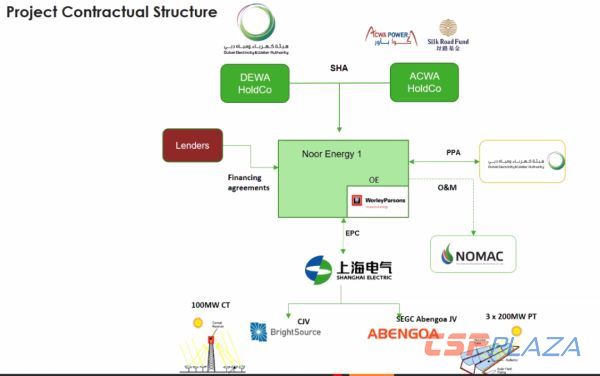

图:迪拜950MW光热光伏混合项目合约结构


对于项目未来的建设进度,相关代表认为:


第一个槽式电站首次商业运行日期(ICOD)——2021年8月22日;


塔式电站首次商业运行日期——2021年11月22日;


第二个槽式电站首次商业运行日期——2022年4月22日;


第三个槽式电站首次商业运行日期——2022年12月22日;


整个项目商业化运行日期——2022年12月22日。


据悉,该项目总投资43亿美元,其中24亿美元为贷款(Senior Debt),包括渣打银行、法国大众外贸银行、中国工商银行、中国银行等提供了贷款。


ACWA Power代表表示,相较于其首个光热发电项目——南非Bokpoort槽式光热电站20.1美分/kWh的电价,此次迪拜马克图姆园区四期700MW光热项目电价已下降超过60%,达到7.3美分/kWh。项目PPA(购电协议)期限高达35年,这也是电价较低的原因之一。

最新评论
0人参与
马上参与
最新资讯
