迪拜950MW光热光伏项目槽式光热发电1号区域九台溢流罐全部吊装完成
发布者:lzx | 来源:CSPPLAZA光热发电网 | 0评论 | 4156查看 | 2020-05-12 09:04:46

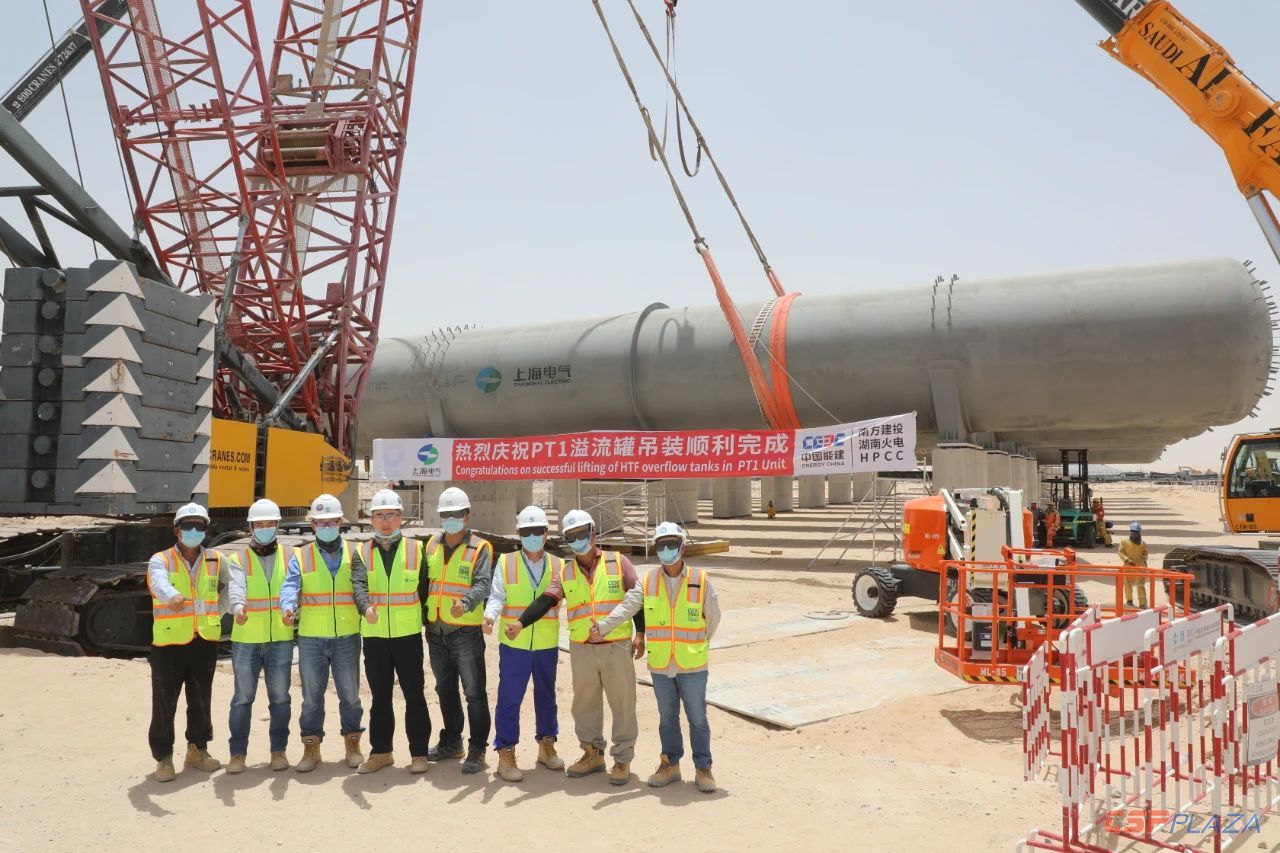

CSPPLAZA光热发电网讯:据上海电气方面消息,当地时间5月4日11点,迪拜950MW光热光伏项目槽式太阳能光热发电1号区域最后一台溢流罐顺利吊装就位,至此1号区域九台溢流罐已全部吊装完成,为1号区域后续施工推进奠定了基础。

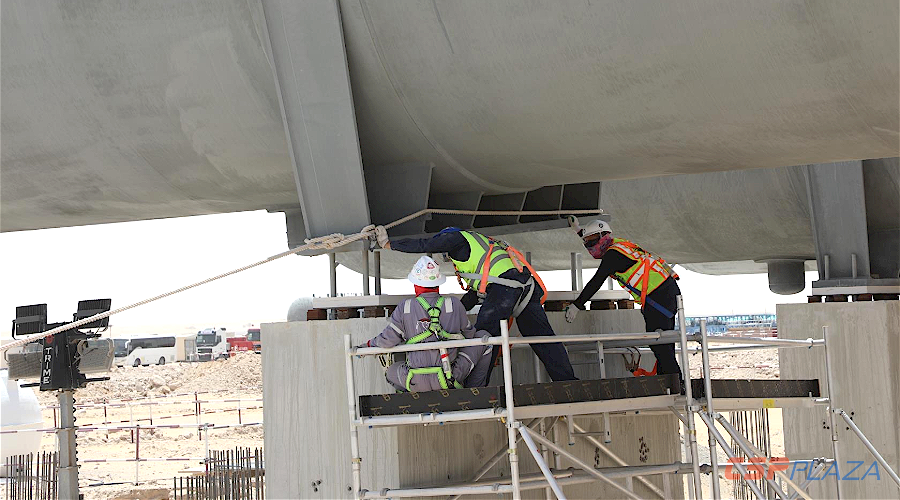

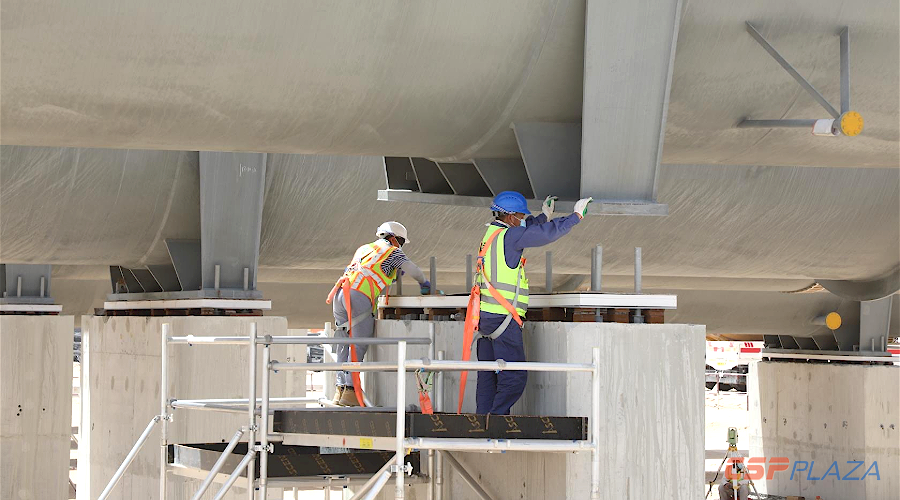

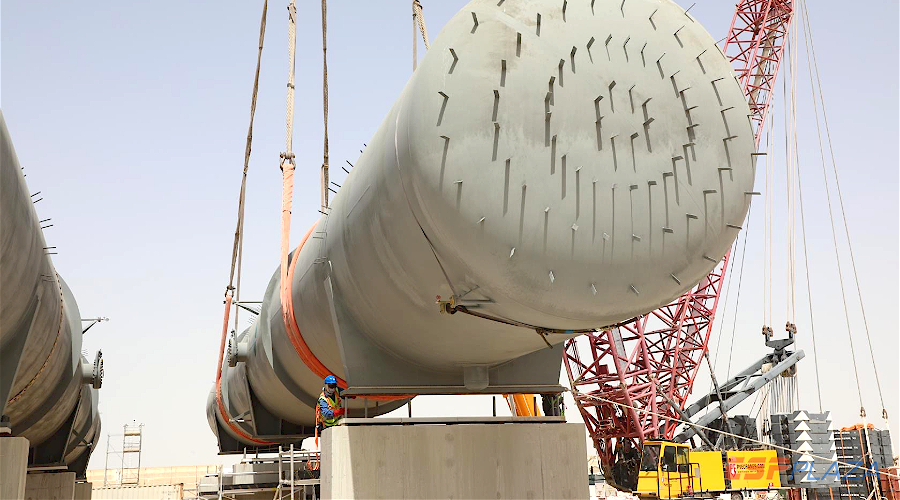

溢流罐是导热油系统中重要的容器储存设备,槽式1号区域共布置9台,单台溢流罐长52m,净重达200多吨,是目前项目最大的单体运输件,运输和安装难度大、要求高。


据悉,2020年3月份该项目首批大型设备顺利抵达项目现场,首台溢流罐吊装于3月27日18时30分完成,从项目首台溢流罐进场至最后一台安装就位,历时整整40天。期间,迪拜处于新冠肺炎疫情暴发阶段,政府限制车辆上路,大件运输因此暂停20多天。项目现场在坚持疫情防控的同时,克服了疫情管控对设备运输造成的影响,圆满完成了任务。






为了赶上施工进度,项目部积极协调运输公司、港口、迪拜路政部、警察局等相关单位,争取设备尽早发运。同时,不断优化运输方案,从最初单个溢流罐发运行程用时5天,缩短为2个溢流罐同时发运且仅需2天。项目人员表示,运输方案的优化切实保障了项目的整体进度,也为后续槽式2号和3号区域设备运输提供了宝贵经验。






此外,临近夏日迪拜当地气温不断攀升,现场沙漠环境气候恶劣,项目部遭受高温和沙尘暴双重考验。为加快项目建设进度,现场员工利用每日清晨恶劣气候短暂缓解的宝贵时间,牺牲休息时间,加班加点开展施工工作。


迪拜950MW光伏光热发电项目采用全球领先的“塔式+槽式”集中式光热发电技术,其配置包括1x100MW塔式熔盐储热发电机组和3x200MW槽式熔盐储热发电机组,塔式机组配置15小时储热系统,每台槽式机组配置13.5小时储热系统,光热部分合计发电容量达700MW。


43c753747c6a4386da2f78dcdd8c7905 (1).jpg


该项目是全球迄今为止最大的太阳能发电项目。由迪拜电力水务局DEWA、中国丝路基金、沙特国际电力和水务集团联合投资,是我国“一带一路”的国家重点工程项目,也是中东市场的标志性项目。
