60000面定日镜安装完成!迪拜光热项目镜场安装即将收尾
发布者:admin | 0评论 | 4450查看 | 2021-03-03 15:23:57

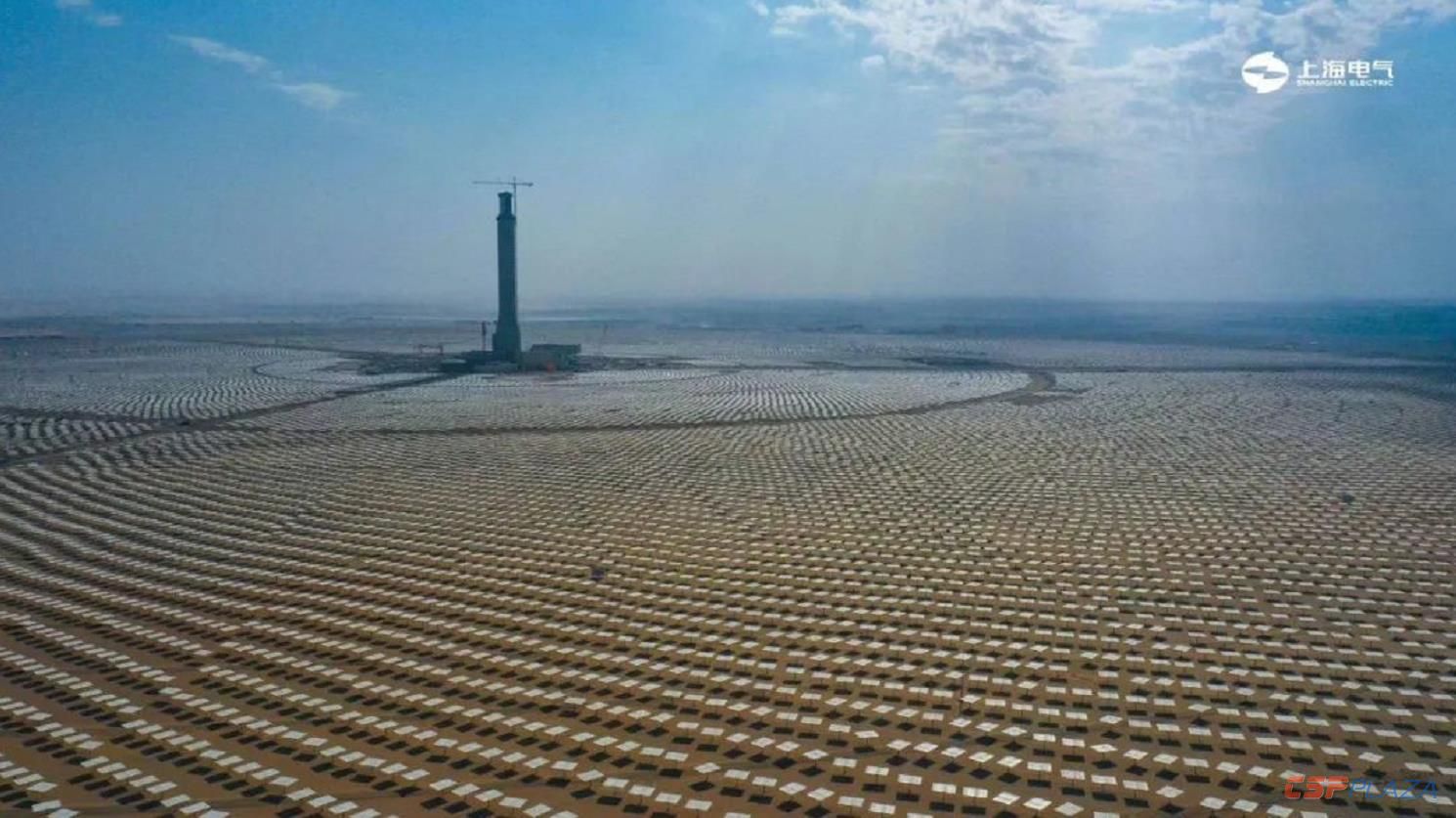

据上海电气电站集团方面消息,当地时间2月26日,迪拜700兆瓦光热+250兆瓦光伏太阳能电站项目塔式机组传来6万面定日镜安装完成的喜讯,标志着镜场安装工作进入了收尾阶段。




自2019年12月第一面定日镜安装成功以来,项目团队克服疫情影响,一手抓疫情防控,一手抓现场施工,坚持把安全生产放在第一位,始终保持现场安全“零”事故。由于定日镜吊装精度达毫米级,项目部技术、施工、采购和物流各团队积极沟通、紧密配合,攻克了种种技术难题,使安装速度从每天10面提高到每天300面,安装效率得到了跃迁式提升。项目部表示,后期项目部将继续铆足干劲、坚持不懈,确保接下来的节点按期完成。


迪拜950MW光伏光热发电项目采用全球领先的“塔式+槽式”集中式光热发电技术,其配置包括1x100MW塔式熔盐储热发电机组和3x200MW槽式熔盐储热发电机组,塔式机组配置15小时储热系统,每台槽式机组配置13.5小时储热系统,光热部分合计发电容量达700MW。


该项目是全球迄今为止最大的太阳能发电项目。由迪拜电力水务局DEWA、中国丝路基金、沙特国际电力和水务集团联合投资,是我国“一带一路”的国家重点工程项目,也是中东市场的标志性项目。


注:本文转自CSPPLAZA光热发电平台会员单位上海电气(文:梁志辉  符庆理 何聚龙;图片:王世银)。
