迪拜光热项目接连完成槽式和集热塔关键节点
发布者:admin | 来源:上海电气电站集团 | 0评论 | 4441查看 | 2021-05-15 13:55:08

据上海电气电站集团方面消息,当地时间5月9日,迪拜光热700兆瓦光热和250兆瓦光伏太阳能电站项目槽式2号机组首台熔盐储罐注水试验顺利通过,为后续熔盐系统顺利运行奠定坚实基础。与此同时,该项目集热塔内部管道安装完成,标志塔式发电机组管道安装工作取得阶段性胜利。




槽式2号机组熔盐储罐介绍

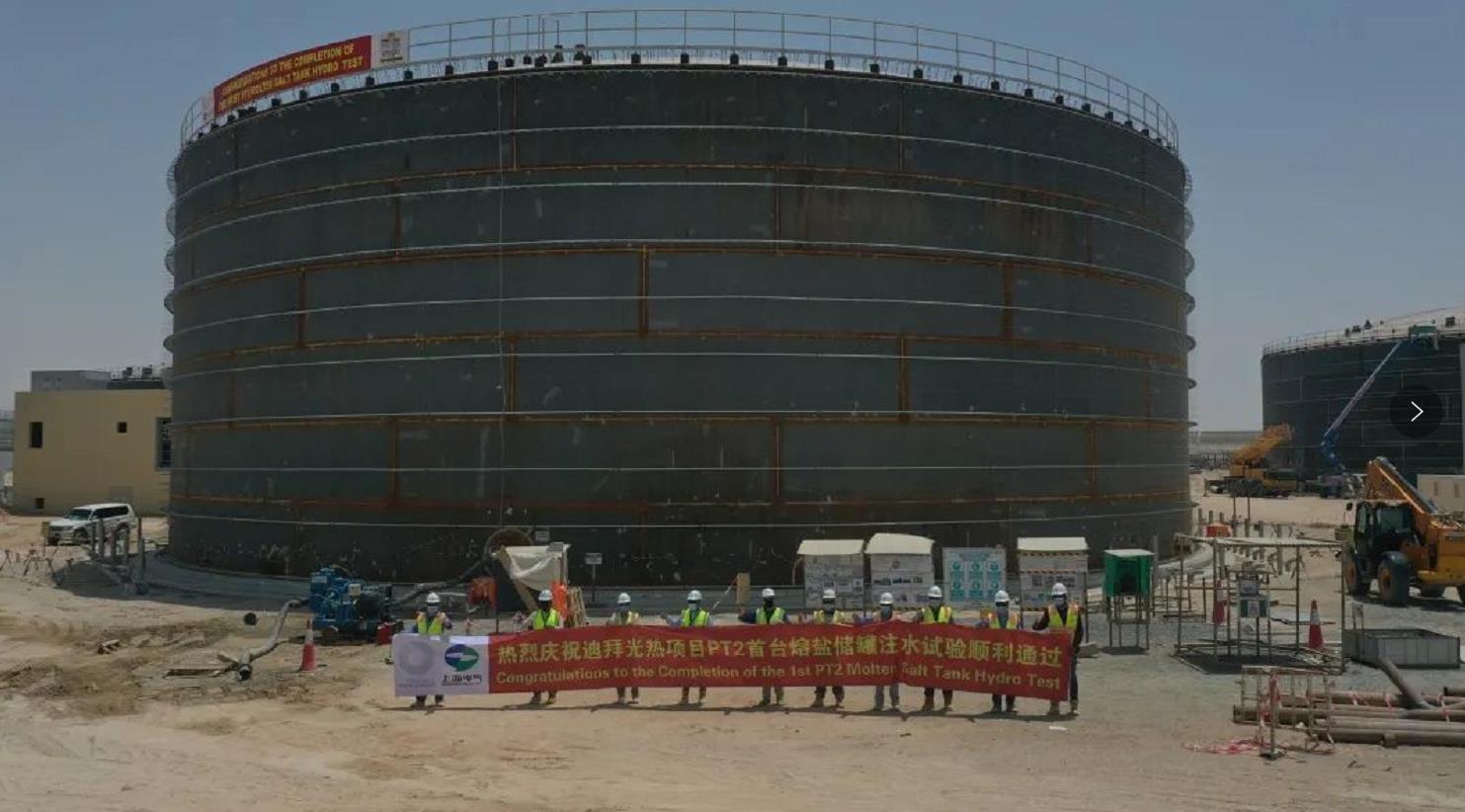

槽式2号机组熔盐共8台储罐,单台直径约45米,容积近25000立方米,储存介质为硝酸盐。由于当地斋月节影响,现场劳动力十分紧缺,项目深处沙漠腹地,只能采用罐装水车将水卸载到临时水箱,再由卸水泵打入熔盐储罐,最终完成注水试验。


熔盐储罐可以解决光热发电项目中能源储存难题,该项目储热系统由冷、热两个储热罐组成。白天,冷盐罐内熔盐被输送到管壳式油盐换热器与高温导热油换热,升温后进入热盐罐;晚上,热盐罐内高温熔盐被输送到油盐换热器与低温导热油换热,散热后进入冷盐罐,吸热升温后导热油进入蒸汽发生系统,加热给水产生高温蒸汽,驱动汽轮机做功。熔盐通过上述方式循环利用,实现24小时连续发电提供热能。




集热塔内部管道介绍

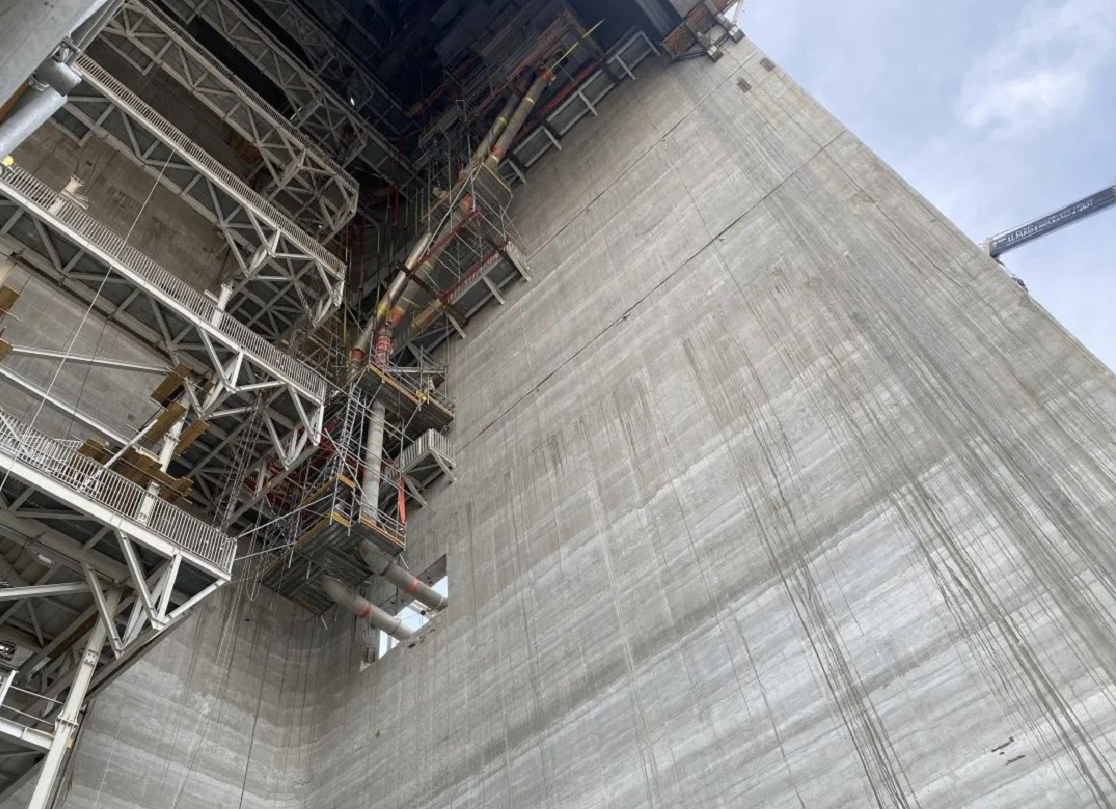

总长约550米,分为斜管及垂直管两种,塔内空间狭小,吊装和安装难度极高。为保证节点按时完成,项目团队每天统计安装完成量,每周分析安装进度,及时解决安装问题。近4000米吊带,600余件吊装葫芦,86名施工人员24小时日夜倒班,最终在“零”安全事故前提下顺利完成安装工作。


项目部表示,目前正值迪拜夏季,现场最高气温达40摄氏度,尽管安装过程困难重重,但仍将坚持“一手抓疫情防控,一手抓现场施工”,始终把安全生产放第一位,持续推动项目顺利推进。


迪拜950MW光伏光热发电项目采用全球领先的“塔式+槽式”集中式光热发电技术,其配置包括1x100MW塔式熔盐储热发电机组和3x200MW槽式熔盐储热发电机组,塔式机组配置15小时储热系统,每台槽式机组配置13.5小时储热系统,光热部分合计发电容量达700MW。


该项目是全球迄今为止最大的太阳能发电项目。由迪拜电力水务局DEWA、中国丝路基金、沙特国际电力和水务集团联合投资,是我国“一带一路”的国家重点工程项目,也是中东市场的标志性项目。


注:本文转自CSPPLAZA光热发电平台会员单位上海电气(作者:李甲宝 符庆理)。

相关阅读
最新评论
0人参与
马上参与
最新资讯
