据CSPPLAZA平台会员单位——蓝星(北京)化工机械有限公司(以下简称:蓝星北化机)消息,日前,随着“光热+新能源”示范项目玉门光热发电项目熔盐冷罐注盐管道阀门的开启,熔化的熔盐开始源源不断地注入冷罐,在此之前,玉门项目热罐已经完成化盐9000余吨,目前两个盐罐均处于稳定运行中,标志着由蓝星北化机承建的冷热熔盐储罐实现双投目标,也是国内第二批熔盐示范项目中最早实现储罐双投目标的项目。

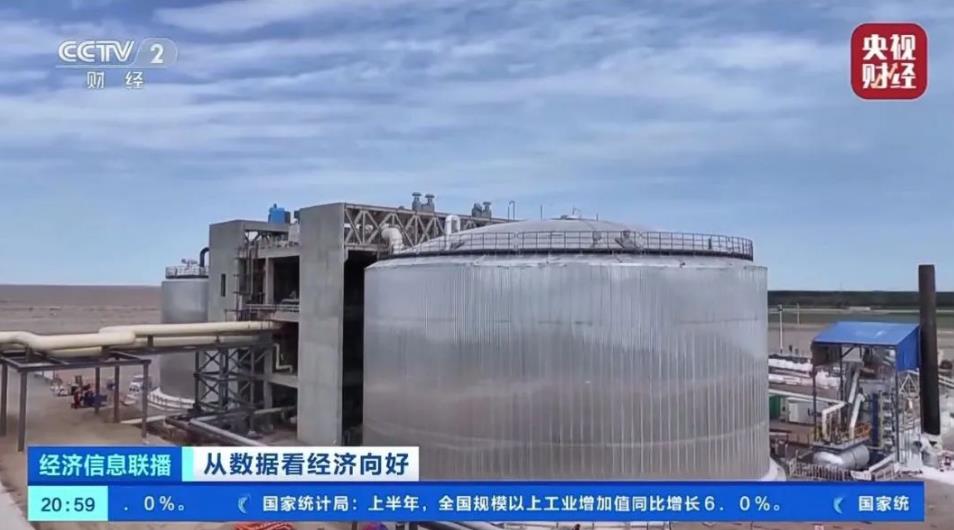

图片来源:CCTV2央视财经
玉门熔盐储能项目是国家重点支持的第二批熔盐储能示范项目,甘肃省首批“光热+新能源”示范项目之一,也是目前全球在建装机容量最大的熔盐线性菲涅尔光热电站,预计投产后年上网新能源发电量约17.5亿千瓦时,年可节约标煤52.1万吨,减排二氧化碳135.3万吨,具有显著的经济和生态效益。蓝星北化机积极响应国家节能减碳的号召,发挥自身研发和技术优势,主要为该项目提供一套包含1冷罐+1热罐的熔盐储热设备系统解决方案,冷热盐罐最大可储存熔盐2万吨,设计储热时长最长可达8小时,在公司已实现投产并稳定运行的迪拜、哈密、德令哈等项目经验基础之上,通过设计优化、仿真模拟计算以及现场施工工艺质量过程的控制,预计可实现日最大降温不超过1℃的性能要求,最大限度地减少热损失,提高机组储能效率。
项目于2023年3月29日正式开始破土动工,当年即完成双罐沉水试验验收的节点目标,是公司首个当年开工当年水试完成的项目,同时也创造了熔盐项目储罐从开工到试水完成最快施工记录。项目的顺利实施得益于公司在熔盐储能业务的前瞻性的规划和资源调配,在项目实施过程中,项目团队与公司供应链、安全、项目管理部门通力协作与配合,在业主和承包方指导下,研判风险、主动管理,行之有效地推动了项目进程。
玉门项目的成功,不仅为后续在执行项目积累了宝贵的管理经验,还为蓝星北化机熔盐储能业务发展宏图添上了浓墨重彩的一笔,蓝星北化机将继续乘着国家“光热+新能源”发展战略的东风,进一步提升熔盐储能业务市场占有率,为实现国家碳中和目标贡献蓝星北化机的力量。
