8月13日
由中核集团新华发电玉门新奥投资
中国能建中电工程西北院EPC总承包建设的
全球在建装机容量最大
熔盐线性菲涅尔光热电站
玉门“光热储能+光伏+风电”示范项目
玉门10万千瓦光热储能工程机组
系统调试完成
为后续整个项目全系统全容量并网发电
奠定了基础
▌线性菲涅尔!全球最大
玉门“光热储能+光伏+风电”示范项目位于甘肃玉门市红柳泉风光储综合能源示范基地,是国家第一批“沙戈荒”大型风光基地的配套项目,是甘肃省首批“光热+新能源”示范项目之一。项目总规划装机70万千瓦,包括10万千瓦光热储能发电项目,40万千瓦光伏发电项目,20万千瓦风力发电项目和1座330千伏汇集站,通过1回330千伏线路单点接入电网。

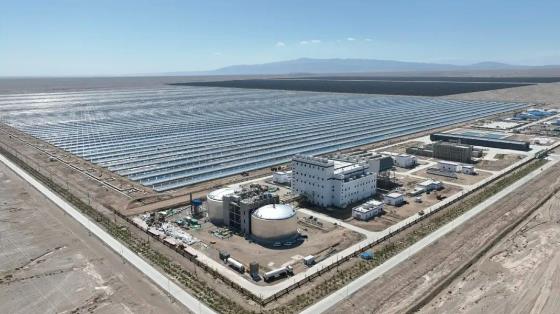

其中,西北院总承包建设的10万千瓦光热储能项目,是目前全球在建装机容量最大的熔盐线性菲涅尔光热电站,集热面积达130万平方米,使用二元熔盐作为吸热、储热介质,配置8小时熔盐储热系统。
▌多项首创应用!设计优化
项目在设计、建造过程中,采用了一系列优化措施,采纳了多项世界或国内首次应用方案。
▍SGS建筑与主厂房一体化设计

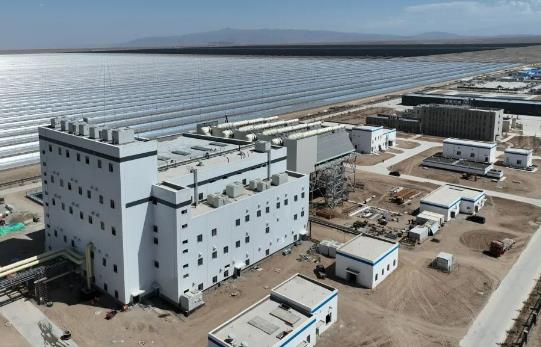

全国首次创新性采用了SGS建筑与主厂房一体化设计,极大缩短了四大管道长度,提高了汽轮发电机组效率。同时,最大化的改善了西北地区光热电站运维自然环境差的现状。
▍进口和国产熔盐泵混合应用方案
首次采用进口和国产熔盐泵混合应用方案,充分发挥了进口熔盐泵安全、可靠的性能优势,也为熔盐泵国产化提供实际应用平台,较大幅度节省了项目建设成本。
▍优化布置熔盐母管及储热罐位置

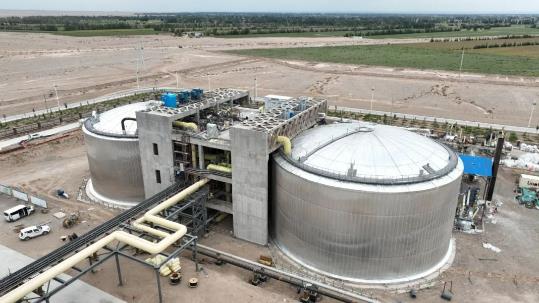

通过优化熔盐母管及储热罐位置布置,较常规方案热盐管道长度减少约1.2公里,且最大化减少了高温熔盐在集热管的散热损失。
▌建设过程

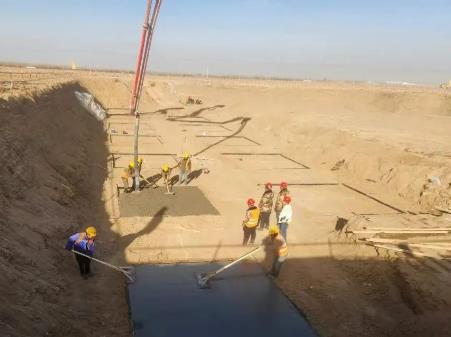

2022年12月5日主厂房第一批基础浇筑

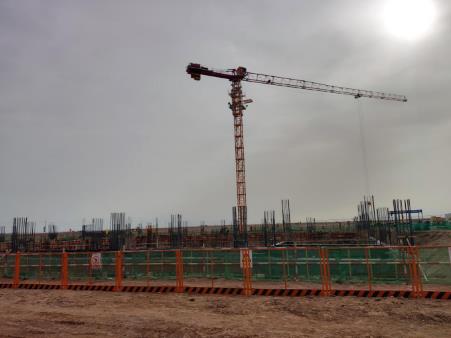

2023年4月11日主厂房基础出零米
2023年5月17日综合楼主体结构封顶

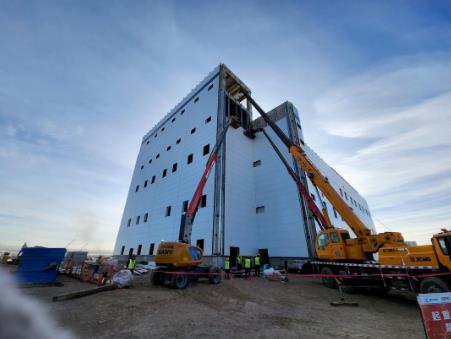

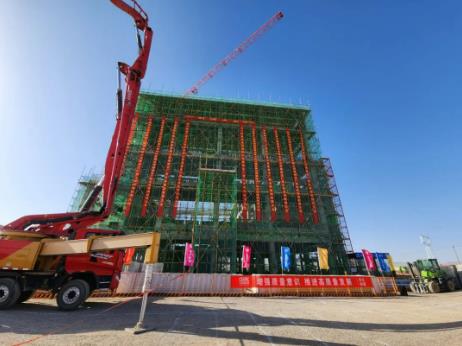

2023年9月16日主厂房结构封顶

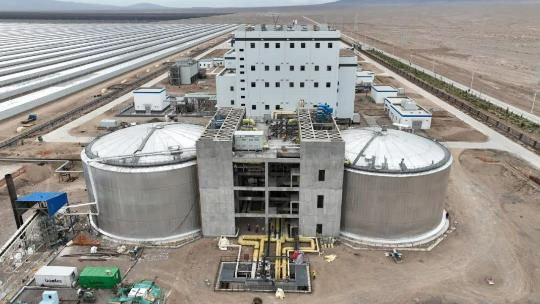

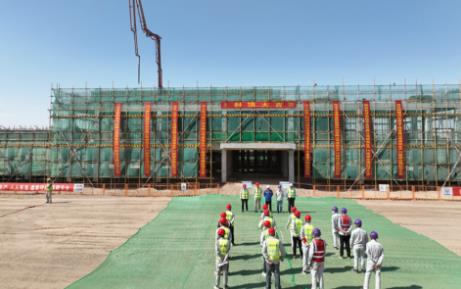

2023年12月2日主厂房封外封闭完成
2024年5月27日化学制水一次成功

2024年7月31日倒送电一次成功

2024年8月6日汽轮机组一次启动成功
2024年8月13日机组系统调试完成
