龙源敦煌100MW菲涅尔光热发电项目最新建设进度披露【附现场图】
发布者:xylona | 来源:敦煌市工信局 | 0评论 | 286查看 | 2025-01-09 11:51:42

据敦煌市工信局消息,目前,为保证敦煌龙源10万千瓦光热电站项目在2025年夏季建成调试,来自敦煌大成晟能新能源科技有限公司(简称:敦煌大成晟能)的技术人员克服了冬季严寒、降雪等重重困难,在确保安全的基础上,保质保量加快推进施工进度。

截止2024年12月底,敦煌大成晟能已完成承建的敦煌龙源10万千瓦光热电站集热场基础建设工作和35%的钢结构安装工作;同时,敦煌大成晟能生产部门创造条件加大聚光器生产进度,在生产车间流水线上创建加热系统,有效提升车间室温,营造工作环境,保质保量加快生产制造聚光器,有效保障供应敦煌龙源10万千瓦光热电站项目。

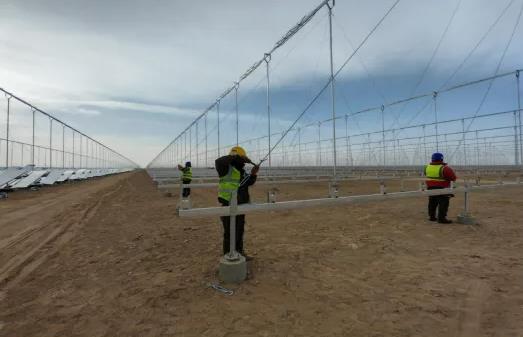

项目现场集热系统安装

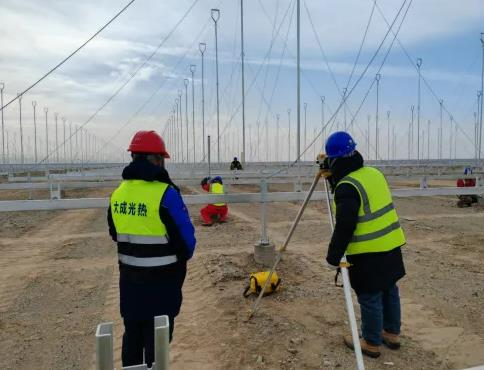

项目现场集热系统安装调平

生产加工车间

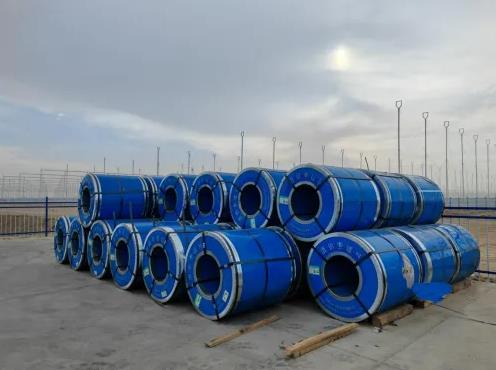

生产原材料区

据此前报道,龙源敦煌光热+发电项目,总规模为70万千瓦,其中光热发电10万千瓦,项目厂址位于敦煌市光热光伏协同示范基地内。项目拟新建光热发电装机规模100MW,采用熔盐线性菲涅尔式技术路线,选用二元熔盐作为传热储热介质,温度范围参数为290/545℃。储热时长8小时,有效储热容量1850MWht,设一台低温熔盐储罐和一台高温熔盐储罐。
