据CSPPLAZA平台会员单位——甘肃省安装建设集团有限公司消息,历经十余小时连续作业,5月11日敦煌光热项目完成主厂房12.55米层混凝土浇筑任务。




受强沙尘暴天气影响,五一期间施工一度被迫暂停。面对工期紧、任务重的挑战,项目部通过设计优化和优化施工组织设计、多次组织召开工序交接和工艺作业专题会议、倒排工期、挂牌督战,确保节点按期完工。

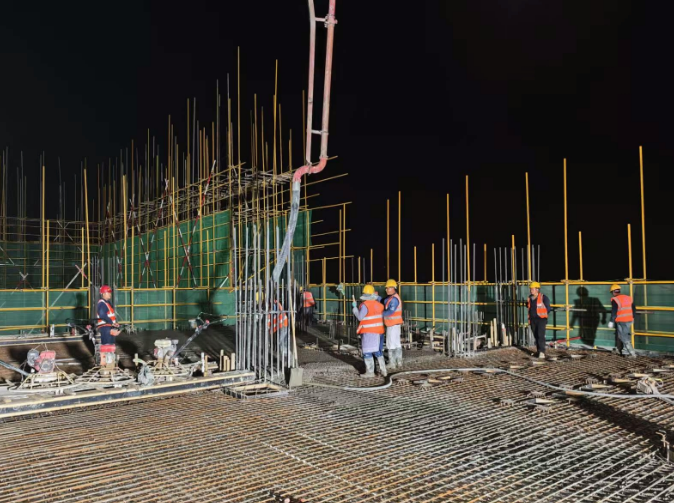

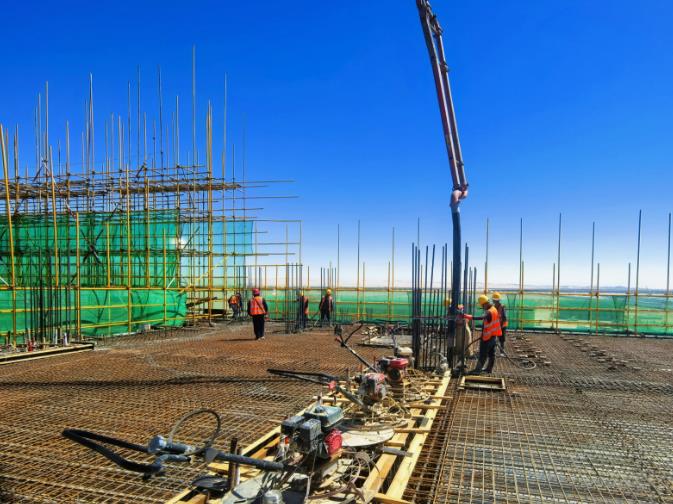

本次浇筑自5月10日中午持续至次日凌晨5点,历经十多小时连续作业,累计完成混凝土浇筑量437立方米。针对夜间施工与恶劣气候叠加的风险,项目部构建“三维防护网”:安全组每2小时巡查临边防护与照明系统,确保无照明死角;技术组全程跟踪混凝土运输温控、入模温度监测,根据昼夜温差动态调整浇筑节奏与振捣时长;设派专人驻守现场,对泵机、振捣棒等关键机械实施“浇筑前全面检修+浇筑中实时巡检”双轨维护,确保设备零故障运转。




管理人员全程值守,工人们轮班奋战,实现了夜间施工零事故、质量全程可控。


据此前报道,龙源敦煌光热+发电项目,总规模为70万千瓦,其中光热发电10万千瓦,项目厂址位于敦煌市光热光伏协同示范基地内。项目拟新建光热发电装机规模100MW,采用熔盐线性菲涅尔式技术路线,选用二元熔盐作为传热储热介质,温度范围参数为290/545℃。储热时长8小时,有效储热容量1850MWht,设一台低温熔盐储罐和一台高温熔盐储罐。
