中国商业化光热发电项目进度更新
发布者:CSPPLAZA | 来源:CSPPLAZA光热发电网 | 0评论 | 14036查看 | 2015-07-27 11:25:00

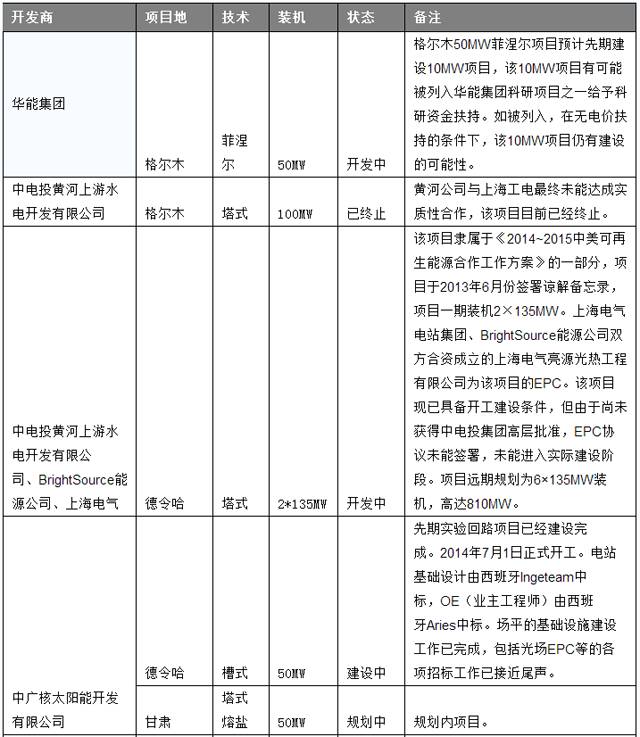

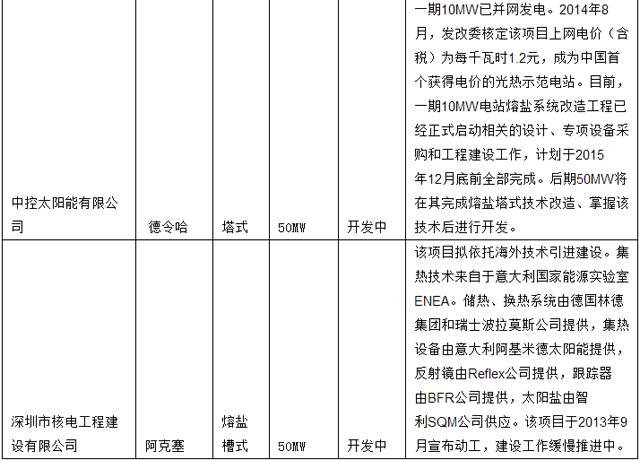

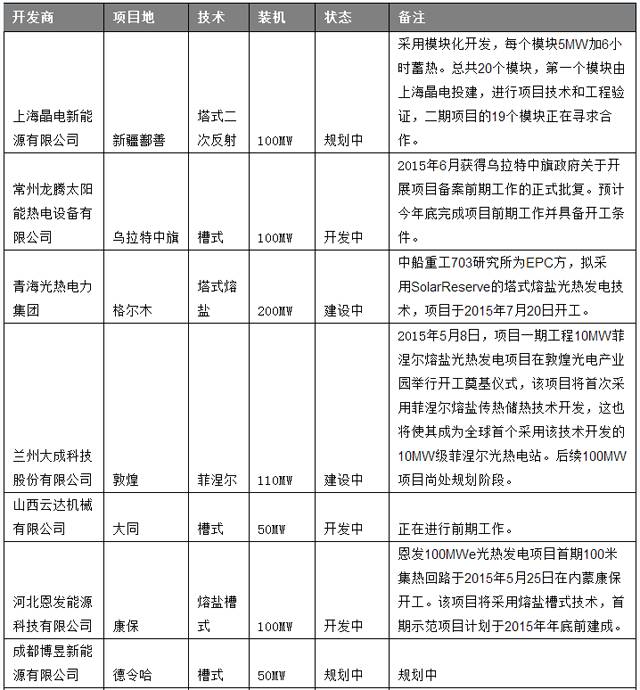

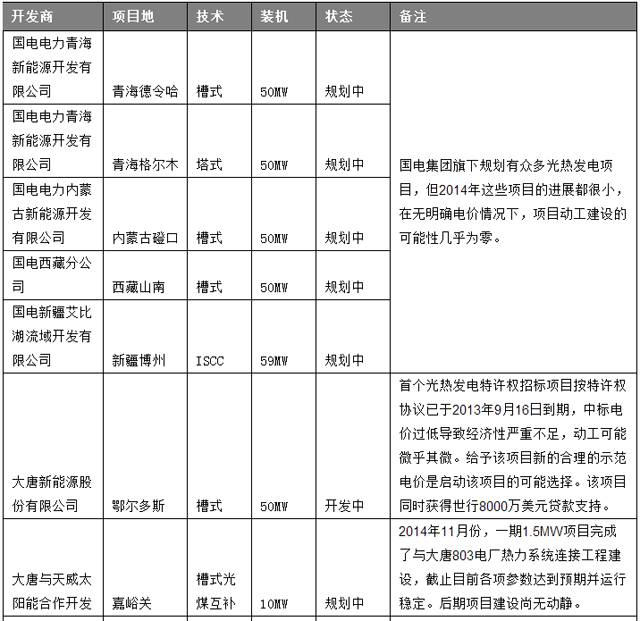

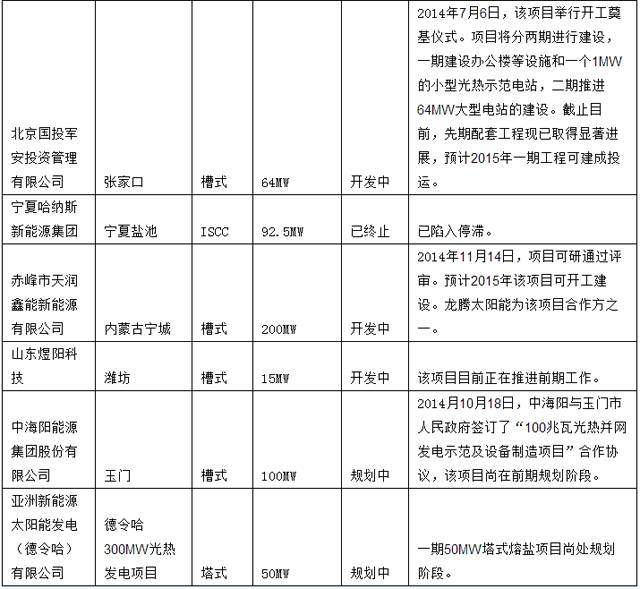

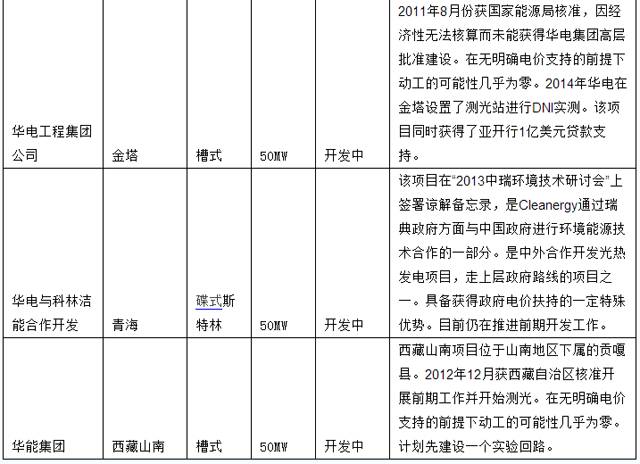

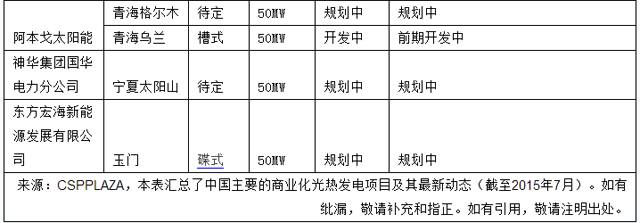

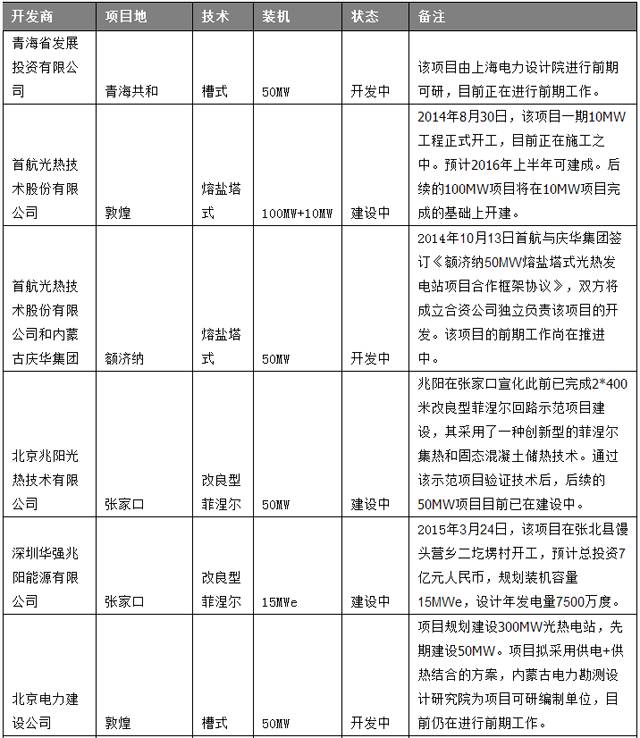

CSPPLAZA光热发电网讯:据CSPPLAZA统计,截至目前,中国正在建设、规划中和在开发的大型商业化光热发电项目的数量已近40个左右,总装机已超过3GW,但囿于尚不明朗的政策环境,绝大多数项目的实际推进十分缓慢,特别是央企主导的相关项目,明显受制于电价政策而徘徊不前。下表统计了中国商业化光热发电项目的进展情况(截至2015年7月)。



最新评论
0人参与
马上参与
最新资讯
