特高压外送是内蒙解决电力消纳的最终出路?
来源:能源杂志 | 0评论 | 6601查看 | 2017-01-23 09:38:00
  随着草原“风电三峡”的崛起和全区发电装机进入“四位数”增长新时代,内蒙古正逐渐成为我国21世纪的能源供应中心。“魏家峁煤电厂是蒙西~天津南特高压线路第一个配套电源,一旦商运后,将大大缓解鄂尔多斯煤电基地的窝电窘境”。

  随着草原“风电三峡”的崛起和全区发电装机进入“四位数”增长新时代,内蒙古正逐渐成为我国21世纪的能源供应中心。但与此同时,全区对外电力输出通道依然停滞不前。当备受争议的特高压外送通道悄然启幕,又能否缓解困扰多年的“窝电”难题?

  12月的鄂尔多斯高原,气温已至零下十度。凛冽的西北季风从西伯利亚和蒙古高原一路南下,略过库不齐沙漠,吹向伊金霍洛草原。

  数万年前,著名的“河套人”在这里繁衍生息,而如今,依托天然的资源禀赋——“扬眉吐气”(即羊绒、煤炭、稀土、天然气),这里的经济也实现了跨越式增长。

  从内蒙古首府呼和浩特出发,在去往西南方向晋陕蒙三省交界的山路上,一辆辆装满煤炭、稀土等矿产的大货车相向而行,呼啸而过。

  驱车3小时后,记者来到此行的目的地蒙西煤电基地——鄂尔多斯市准格尔旗。

  “2号机组正在进行锅炉蒸汽吹管。电厂一切准备工作就绪,预计10天后将正式并网发电。”在华能魏家峁煤电厂的厂区内,巨大的吹管声几乎淹没了该厂生产技术部专工赵永升的声音,与此同时,启机产生的水蒸气瞬间形成了体积庞大的蘑菇云,向不远处冷却塔方向飘散开来。

  “通过魏鄂1线、2线,我们的电力会进入到1000千伏特高压鄂尔多斯变电站,然后通过蒙西~天津南特高压工程线路,最终送至河北、天津等用电大区。”指着1、2号机组厂房东侧十余根拔地而起的门型架,赵永升难掩激动,“内蒙的电力窝的太严重了!”

  令赵永升难掩兴奋的,不仅仅因为魏家峁电厂即将并网发电,更是因为富余的电力终于有了外送通道!仅仅一墙之隔的鄂尔多斯变电站刚刚竣工投运。

  资料显示,始建于2009年7月的魏家峁煤电厂,最初由北方电力公司与内蒙华电按60:40比例共同出资组建。2011年6月,中国华能集团对其增资,最终以70%的占比成为该电厂最大股东。然而,限于内蒙地区“窝电”困境,该厂建厂8年来,机组始终未并网运行。

  随着草原“风电三峡”的崛起和全区发电装机进入“四位数”增长新时代,内蒙古正逐渐成为我国21世纪的能源供应中心。但与此同时,全区对外电力输出通道依然停滞不前。当备受争议的特高压外送通道悄然启幕,又能否缓解困扰多年的“窝电”难题?

  卖不掉的电力

  经济转型、产能过剩正在推进中国电力行业的下行提前到来。然而,电力需求增长放缓的颓势,却未能放缓电源大规模建设的步伐。

  自2002年电力供应趋紧,原国家电力公司实行拆分改革后,在市场推动和投资主体多元化的作用下,我国电力投资快速增长,西部电力投资进入了“爆发性增长期”,作为能源大区的内蒙古也不例外。

  由于内蒙古的煤炭资源丰富,具有建设大型火力发电厂得天独厚的条件,包括五大发电集团在内的众多投资商纷纷来内蒙兴建电厂。

  作为全国重要的煤炭生产基地,鄂尔多斯的优势让五大发电和大型能源企业趋之若鹜。数据显示:仅2003年一年,该地区签订投资协议的电力装机总容量就已超过5000万千瓦,相当于两个半三峡工程。

  彼时,发电企业为了抢占市场空间,纷纷跑马圈地、盲目布局,表现出近乎严重失控的状态。

  然而,新一轮电力建设热潮却潜伏着巨大风险。

  “十一五”以来,内蒙古电力工业发展较快,但是本地负荷小,电力外送能力又有限,窝电、弃风现象严重。

  以火电为例,据内蒙古电力公司预计,今年蒙西电网的火电公用机组运行时间仅在4000小时左右,大幅低于5500小时的设计指标,电力供求矛盾突出。


  “以拥有2台60万机组的大板电厂为例,双机运行的比例一年超不过一个季度,也就是说一年中2台机组同时运行的时间不过两三个月。”电话那头的张海啸在得知记者想要了解蒙东能源2016年发电经营情况时,如上作答。

  “窝电窘境导致我们的机组不可能满负荷运行,蒙东地区窝电情况太严重了!”张海啸对《能源》记者说。

  地处赤峰市巴林右旗的大板电厂仅仅是国家电投集团内蒙古能源有限公司的一个缩影。作为一家集煤炭、火电、新能源、电解铝等产业一体化协同发展的大型综合能源企业,电力外送困境已长期困扰该企业发展。

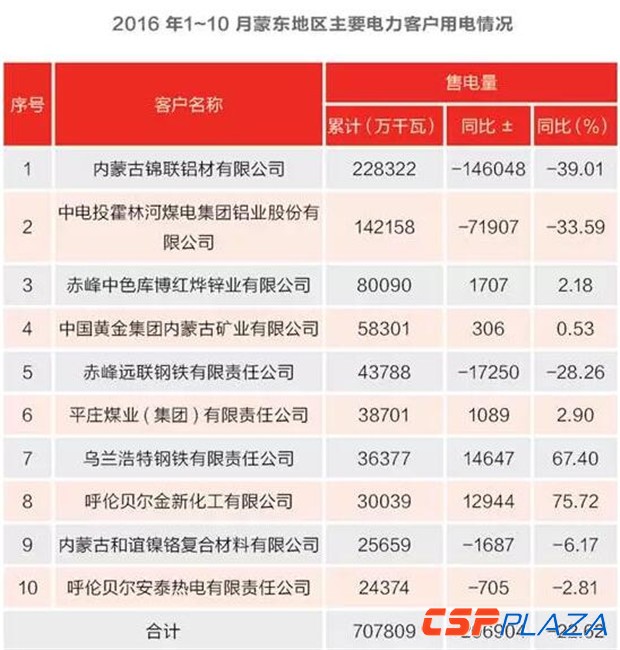

  类似的情况也出现在京能(赤峰)能源发展有限公司,以2016年8月发电量为例,该厂共计发电0.86亿千瓦时,同比增长-1.1%;当年累计发电9.57亿千瓦时,同比增长-1.34%。

  以上情景在内蒙比比皆是。

  “煤都乌海境内目前分布着大小电厂30余家,但仅闲置的机组就达1/3,这几年电力建设确实有点快了。”一位不愿具名的乌海某电厂负责人向记者感叹。

  再以占内蒙总装机容量十分之一的内蒙华电为例,公司2016年上半年上网电量16402718千千瓦时,同比下降13.88%;发电量17930945千千瓦时,同比下降13.48%。

  据悉,蒙电的竞争优势主要就是资源禀赋,背靠内蒙巨大的煤炭资源,煤价较为便宜,蒙电的煤价目前在300元/吨左右,而下水煤煤价在500元以上,再加上蒙电有自己的煤矿,煤电一体化,不但没电供应可靠,发电成本也远低于内地。蒙电的上网电价不到0.3元/千瓦时,这与华南华东的4毛5毛的上网电价要低的多。

  “然而,由于老小机组与大新机组并存,应用技术出现残次不齐的局面,使内蒙电力工业整体上存在煤、水等一系列资源耗用率高,能源平均利用效率不理想的局面。”一位长期研究内蒙电力市场的人士向《能源》记者分析。

  “发电企业建设无序,过度发展,加之内蒙本地负荷较小,以及主管单位和电网公司认识不一致,导致多条直流外送工程迟迟不批,内蒙始终深陷‘有力发电,无处送电’的窘境”。

  襁褓中的特高压

  12月24日,华能魏家峁煤电厂正式并网并开始168小时试运营。该厂建设周期达8年的1、2号机组终于实现并网发电。

  与此同时,一墙之隔的1000千伏特高压鄂尔多斯变电站的工作人员也兴奋不已。

  事实上,早前一个月,国家能源局刚刚批复了《鄂尔多斯煤电基地蒙西至天津南特高压输电通道配套电源建设规划》,同意在鄂尔多斯为蒙西至天津南输电通道规划煤电规模660万千瓦,用于建设5个2×66万千万煤电项目。

  这是继去年锡盟~山东特高压交流工程配套电源、今年上半年上海庙~山东特高压直流工程配套电源建设规划获批之后,国家能源局在内蒙古地区核准的第三个特高压外送通道配套电源。

  值得关注的是,一个月前的11月24日,蒙西~天津南1000千伏特高压交流输变电工程也刚刚投入运行。这是继锡盟~山东特高压交流工程顺利投运后,内蒙古即将并网运行的第二条特高压外送通道。而作为该条特高压工程的首个配套电源项目,魏家峁煤电厂的一举一动都备受关注。

  “工程途经内蒙古、山西、河北、天津4省市,起点为内蒙古准格尔旗蒙西变电站,经晋北变电站、北京西变电站,最终抵至天津南变电站。工程变电容量为2400万千伏安,全线双回路架设,全长1216公里。”在1000千伏1号主变器前,国网蒙东检修公司党总支书记、1000千伏特高压鄂尔多斯站站长赵占军向记者介绍。

  “电力从1.75公里外的魏家峁电厂发出,通过变压器升压到1000千伏电压等级,然后通过鄂岳线向山西方向送电。”指着不远处即将并网发电的魏家峁电厂,赵占军说。

  “魏家峁煤电厂是蒙西~天津南特高压线路第一个配套电源,一旦商运后,将大大缓解鄂尔多斯煤电基地的窝电窘境”。

  2014年11月4日,锡盟至山东1000千伏特高压工程正式开工。这条“西电东送”“蒙电外送”的标志性
