10月12日,习近平主席在《生物多样性公约》第十五次缔约方大会领导人峰会上宣布,中国将大力发展可再生能源,在沙漠、戈壁、荒漠地区加快规划建设大型风电光伏基地项目。10月中下旬,内蒙古、甘肃、青海、宁夏4省区集中组织开工了一批以沙漠、戈壁、荒漠地区为主的大型风电光伏基地项目,总规模近3000万千瓦,拉开第一批装机容量约1亿千瓦项目开工序幕,以实际行动向世界展现我国坚定不移走绿色发展道路和实现碳达峰、碳中和的雄心、决心。
主要建设地:我国沙漠、戈壁、荒漠地区主要分布在新疆、内蒙古、青海、甘肃、宁夏、陕西等地区,面积广阔,风能太阳能资源富集,技术可开发量占全国比重60%以上。
今年以来,国家发展改革委、国家能源局经统筹考虑各方面因素,确定了第一批以沙漠、戈壁、荒漠地区为重点的大型风电光伏基地项目规模约1亿千瓦,主要分布在内蒙古、青海、甘肃、宁夏、陕西、新疆6省(区)和新疆生产建设兵团等。
对于消纳:国家发展改革委和国家能源局将指导各地和企业,做好新能源基地项目与输电通道布局衔接,发挥存量火电、大型水电调节能力,着力提高外送通道中新能源电量占比,提升大型风电光伏基地项目开发和利用水平。
2021年大型风光基地已于近期有序开工。第一批大基地都有哪些呢?
主要是那些能源投资集团在参与投资呢?

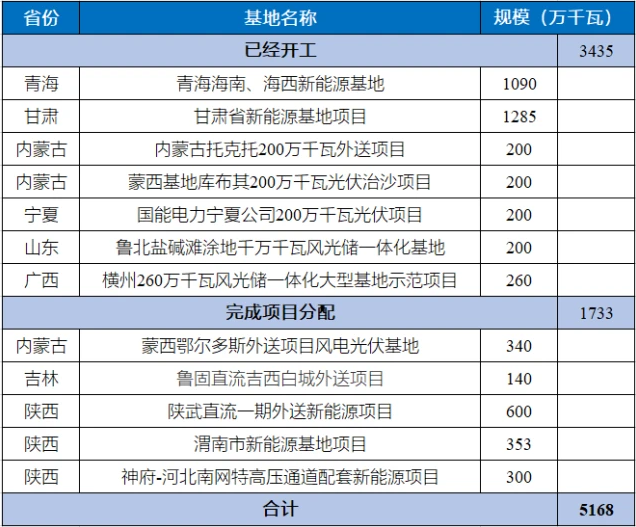

本文据公开数据,整理出51.68GW的项目名单,包括:青海省10.9GW、甘肃省12.85GW、陕西省12.53GW、内蒙古自治区7.4GW、山东2GW、广西2.6GW、吉林1.4GW。
一、青海省:10.9GW项目集中开工
9月28日,青豫直流二期530万千瓦配套新能源项目完优选,公示中标候选人。
10月15日,青海海南、海西新能源基地项目集中开工。此次开工建设的大型风电光伏基地项目包括8个就地消纳和7个青豫直流二期外送项目,总装机容量达1090万千瓦,其中海南州640万千瓦,海西州450万千瓦。15个项目总投资逾650亿元,涉及新能源企业10家。
基地开发企业:
国家能源集团、国电投、三峡、华能、华电、华润、鲁能等。
二、甘肃省:12.85GW项目集中开工
2021年甘肃省新能源项目集中开工仪式在武威市凉州区举行,涉及沙漠、戈壁、荒漠地区大型风电光伏基地项目,总规模达到1285万千瓦。其中风电项目265万千瓦、光伏发电项目979万千瓦、光热项目41万千瓦。项目除国家确认的855万千瓦项目外,甘肃省自行安排430万千瓦项目,涉及酒泉、嘉峪关、张掖、金昌、武威等市,总投资700亿元。
基地开发企业:
山东发展、中国电建集团、东方电气、嘉寓新新投资、水发能源集团有、中核汇能、甘肃国润时代能源等。
三、内蒙古自治区:7.4GW项目
1、库布其200万千瓦
9月17日,发布了《关于蒙西基地库布其200万千瓦光伏治沙项目竞争优选公告》,项目总装机容量为2000MW,配套储能系统容量不小于光伏装机容量的15%(2小时)。9月25日,杭锦旗人民政府公示了该项目的优选结果:内蒙古库布其光氢治沙新能源有限公司,获得项目开发权。该企业由亿利洁能有限公司、三峡新能源各持股48.5%;鄂尔多斯、杭锦旗国资委各持股2%、1%。
1月16日,内蒙古蒙西基地库布其200万千瓦光伏治沙项目正式开工建设。该项目是我国单体规模最大光伏治沙项目,标志着“光伏+治沙”生态综合治理进入新阶段。
基地开发企业:
亿利&三峡新能源合资公司
2、托克托200万千瓦
10月20日,国家第一批大型风电光伏基地内蒙古托克托200万千瓦外送项目开工仪式在内蒙古大唐国际托克托发电有限责任公司举行。
内蒙古托克托200万千瓦新能源外送项目作为国家第一批大型风电光伏基地项目,是大唐集团在国家多能互补一体化开发下的先行示范项目。项目场址位于呼和浩特市和林格尔县、清水河县,在和林格尔县境内开发风电75万千瓦、光伏30万千瓦,在清水河县境内开发风电95万千瓦。项目同步建设4座220kV升压站,经220kV线路接至托克托电厂220kV升压站,经托克托电厂既有四回500kV线路将风电、光伏发电量送入京津唐电网。
基地开发企业:
大唐集团
3、蒙西鄂尔多斯外送项目风电光伏基地项目
9月23日,准格尔旗人民政府发布了《蒙西鄂尔多斯外送项目风电光伏基地竞争优选公告》,本次基地项目装机容量为3400MW,其中:2个风电项目,装机容量1200MW。4个光伏发电项目,装机容量2200MW。
9月30日,准格尔旗人民政府公示了项目的竞争性配置结果。其中:
国家能源集团、华能集团:分别获得0.6GW风电项目开发权;
京能集团、汇能煤电集团:分别获得0.6GW的光伏项目开发权;
国家电投、河北建投:分别获得0.5GW的光伏项目开发权;
四、宁夏自治区:2GW项目开工
国能宁夏电力公司200万千瓦智慧光伏项目
10月20日,国家能源集团宁夏电力公司200万千瓦智慧光伏项目在宁夏开工建设,该项目是《生物多样性公约》第十五次缔约方大会上宣布近期在沙漠、戈壁、荒漠地区建设的首期1亿千瓦大型风电光伏基地项目之一。
该项目是目前国内单体最大智慧光伏项目,建成运营以后每年可节约标准煤约96万吨,减排二氧化碳约262万吨。该项目由国家能源集团宁夏电力公司投资建设,总装机规模为200万千瓦,总投资约101.6亿元,占地面积约6万亩,将于2023年年底全部建成投产。
基地开发企业:
国家能源集团
五、山东:2GW项目开工
鲁北盐碱滩涂地千万千瓦风光储一体化基地首批总装机200万千瓦
10月28日,国家大型风电光伏基地暨鲁北盐碱滩涂地千万千瓦风光储一体化基地,首批总装机200万千瓦集中式光伏发电项目开工仪式在潍坊举行。
此次开工项目总装机规模200万千瓦,项目总投资90余亿元,配套建设30万千瓦/60万千瓦时储能电站,通过220千伏特高压直流输电工程外送至全省各地,计划于2023年年底前全部建成投运。下一步,山东将以鲁北盐碱滩涂地千万千瓦级风光储一体化基地建设为示范,加速推进“光伏+”基地化、规模化、数字化建设,力争2025年,山东省可再生能源发电装机规模达到9000万千瓦。
基地开发企业:
山东海化、华能集团、华润电力、国家电投等企业。
六、广西:2.6GW项目开工
广西横州260万千瓦风光储一体化大型基地示范项目
10月25日,2021年广西横州260万千瓦风光储一体化大型基地示范项目开工仪式在横州市马山镇平安村天堂岭举行,该示范项目是广西2021年单体最大的一体化项目,总投资约128亿元。
该项目涵盖横州市六景风光储氢一体化示范项目和茉莉风光储一体化项目,总规划装机容量260万千瓦,配置储能40万千瓦时,由广西龙源风力发电有限公司投资建设,中国安能集团第一工程局有限公司为EPC总承包方。项目将于2023年全容量建成投产。
基地开发企业:
国家能源集团。
七、陕西:12.53GW项目
1、神府-河北南网特高压通道300万千瓦配套新能源项目
9月29日,陕西省能源局公示了“神府-河北南网特高压通道配套新能源项目”分配情况。项目总规模为300万千瓦,包含220万光伏项目、80万风电项目。其中,国家能源集团获得200万千瓦,剩余100万由陕西投资、信发、三一重能等6家企业获得。
2、陕武直流一期600万千瓦外送新能源项目
9月23日,陕西省发改委下发《陕武直流一期外送新能源项目优选工作方案》,提出:一期项目总规模600万千瓦。其中,210万千瓦配置给湖北能源集团开发建设,其余390万千瓦纳入本次竞争性配置。
9月30日,陕西省发改委下发《关于陕武直流一期外送新能源项目优选结果的公示》,确定了32个项目共计390万千瓦纳入陕武直流一期外送新能源项目(其中风电17个共205万千瓦,光伏15个共185万千瓦)。其中,中能建、中核集团分别获得50万千瓦、45万千瓦,国家能源集团、华能集团、陕西煤业化工获得40万千瓦。
3、渭南市353万千瓦新能源基地项目
9月23日,陕西省能源局公示了“渭南市新能源基地项目”配置结果,共3.53GW。其中:风电项目50万千瓦,光伏293万千瓦,风光互补项目10万千瓦。
投资开发企业
大唐集团:通过实施火电机组灵活性改造,获得203万千瓦的规模;
国家能源集团、陕西投资集团、华能集团:每家获得20万千瓦的规模;
中能建、阳光新能源、河北建投、中国能源工程、深圳拓日、陕西桂花能源:每家获得10万千瓦的规模;
八、吉林:1.4GW项目
鲁固直流140万千瓦吉西白城外送项目

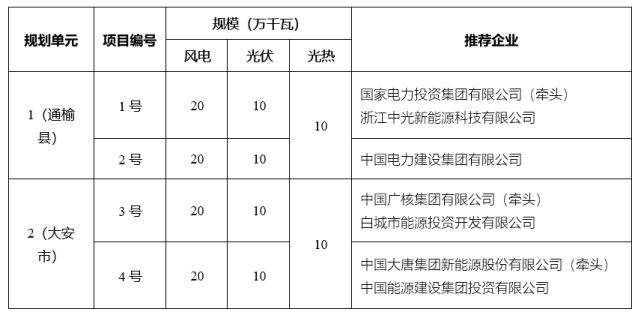

9月10日,鲁固直流140万千瓦吉西白城外送项目进行招标。9月23日,白城市政府公示了竞争性优选结果。四个标段分别由:国家电投、中电建、中广核、大唐获得,具体如上表所示。
