CSPPLAZA光热发电网报道:7月4日,新疆维吾尔自治区发改委发布《关于印发自治区2022年第二批市场化并网新能源项目清单有关事宜的通知》(见附件)。
这一清单中包含了13个储热型光热发电项目,装机高达1.35GW!这似乎在释放一个强烈信号,光伏+光热储能的配置有望成为主流的新能源发电项目方案。
光热首夺眼球
据了解,该清单中纳入电网消纳项目共49个,合计3047万千瓦;源网荷储一体化项目共18个,合计1041.5万千瓦。规模总计40.89GW(不含储能和光热装机)。
如果加上调节电源(电化学储能和光热发电)的装机量,需要再加上694.75万千瓦装机,这其中包括光热发电的装机135万千瓦,占调节电源的比例达19.43%。
19.43%的比例听起来并不高,但这对着力寻求在风光大基地项目中取得一席之地的光热发电而言,已是非常重大的一个突破。
更为重要的一点是,其中绝大多数的光伏电网消纳项目都选择了光热配储方案,占比更超过了电化学储能。光热可谓在其中首夺眼球!

表1:第二批项目列表

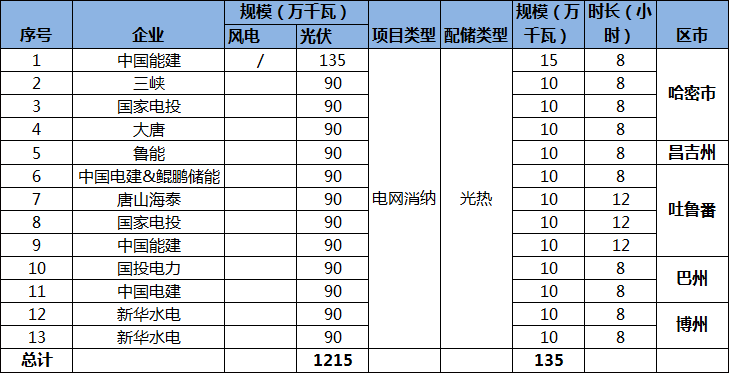

表2:配置光热储能的13个项目
具体来看,由表1可见,风电项目配储全部为电化学储能,配储比例几乎均在20%以上,有的甚至超过30%,时长多为4小时。
光伏项目的配储方式分为电化学储能和储热型光热,光热储能配比多数为11%左右,时长为8小时,电化学储能配比比例为25%左右,时长为4小时。
据表2,其中共有13个电网消纳项目采用光伏+储热型光热发电的配置方案,总规模1215万千瓦,光热总装机高达135万千瓦,配储比例在11%左右。其中光伏项目装机多为900MW,光热装机多为100MW+8小时储热。
重大的意义
1.35GW!新疆由此一跃成为平价上网时代,光热规划装机(落地规划)目前最多的省份。
新疆为何吸引了大量投资商选择光伏+光热的配置方案?
今年3月初新疆发改委发布的《服务推进自治区大型风电光伏基地建设操作指引(1.0版)》当是发挥了重要作用。
该《指引》明确:配置新能源规模=4小时以上时长储能规模×4,如:建设10万千瓦/40万千瓦时(4小时时长)储能规模,可配置新能源规模=10×4=40万千瓦;而建设10万千瓦光热发电项目,可配置90万千瓦光伏项目。
据此,上表中所列的项目配置也基本都在这一框架下(其中多为9:1配比)。这一规则对光热显然有着实际利好,9:1的配比让光伏+光热方案的整体效益得以凸显。
CSPPLAZA此前对在此规则下,光伏+电化学储能和光伏+光热两种方案的经济性做了估算。
10万千瓦/40万千瓦时储能规模,按当前锂电池储能系统1800元/千瓦时的成本计算,一次性投资成本预估为400000×1800=7.2亿元。而要配建90万千瓦光伏项目,则需要90÷40×7.2=16.2亿元的储能系统投资。
而建设一个10万千瓦8小时储能(已经大幅优于电池储能的4小时)的光热发电项目,投资预估为18亿元,即可配建90万千瓦光伏项目。
如果计算光热发电系统自身带来的部分发电量增加收益,以及其长时储能的调峰收益,以及电池储能系统在项目25年生命周期内大概需要更换三次的成本增加额,在整个项目的生命周期内,光伏+光热的配置就可能是一种更佳选择。
另外值得关注的一点是,今年5月份,新疆印发《关于开展新能源项目及节能降碳项目贴息支持试点工作的通知》,对市场化并网新能源发电项目使用贷款的,按每10万千瓦10万元予以贴息补助。贴息补助期限一年,采取一次核定、分批安排。该项政策对投资商也发挥了一定的吸引力。
基于上述分析,显然,从此次发布的第二批项目清单来看,投资商已经对光伏+光热的配置方案产生了明显的倾向性。而这,在光热的既往历史上是从来没有的。
这可以视作是光热发电发展史上的一个重要节点,新疆这批项目清单的发布,不仅仅代表着新疆光热市场的崛起,更有望带来非常大的示范意义,并推动光热发电在更多省区迎来大规模的部署。
