三峡能源青豫直流10万千瓦光热EPC总承包工程发电机定子顺利吊装就位
发布者:xylona | 0评论 | 1283查看 | 2024-05-28 09:15:59

CSPPLAZA获悉,2024年05月25日,三峡能源青豫直流二期三标段海西基地10万千瓦光热EPC总承包工程发电机定子顺利吊装就位,标志着项目主机系统正式进入安装阶段。

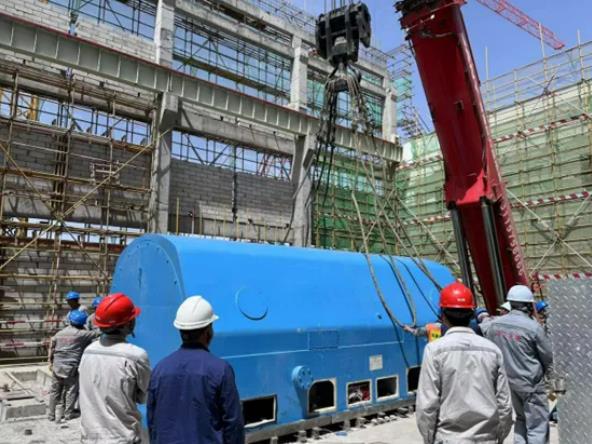

05.28 001.jpg


本次吊装的定子长度6.22米,宽度3.88米,高度3.51米,重量达到129.1吨。总承包项目部借鉴建设首批光热项目的经验,采用500吨汽车吊起吊,260吨履带吊辅助的方式进行大电机定子稳步起吊安装。各参建单位对定子吊装方案进行仔细审查会签,并召开专题会议,对吊装作业进行仔细部署,对参与此次吊装人员进行详细全面的安全技术交底;在起吊前对起吊工器具和吊车稳定性进行全面复查,消除不利因素;在定子吊装过程中,各参建单位管理人员全程旁站做技术指导和安全监督,整个吊装过程平稳有序,历经4小时,定子顺利就位。

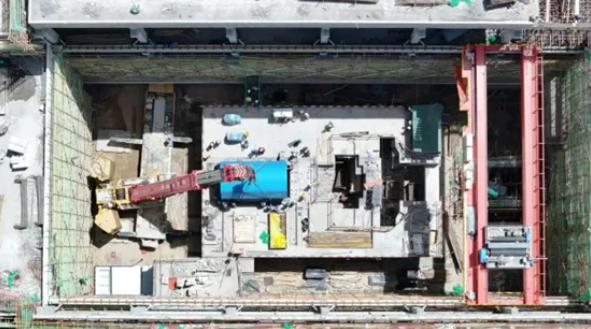

05.28 002.jpg

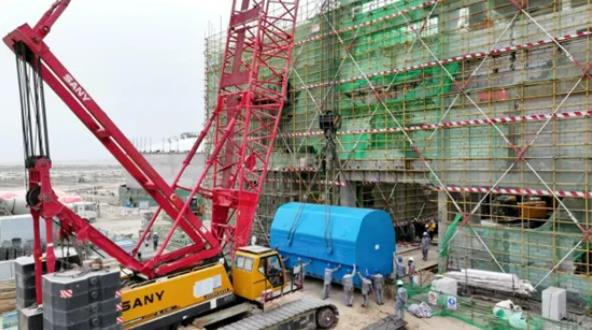

05.28 003.jpg

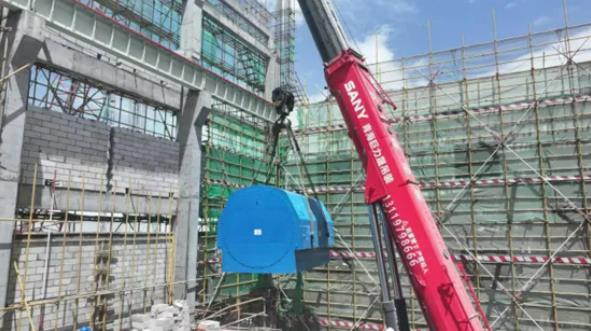

05.28 004.jpg


该项目由CSPPLAZA平台会员单位——中国电建集团西北勘测设计研究院有限公司(简称:中国电建西北院),浙江可胜技术股份有限公司与中国能源建设集团浙江火电建设有限公司联合体总承包。


据悉,该项目的汽包,除氧器等核心设备已于本月就位,为项目整体安装创造了前提条件。EPC总承包部相关负责人表示,将以此为契机,合理安排后续主机系统安装工作,持续做好合同履约,为项目实现合同并网发电目标不懈努力。


05.28 005.jpg


三峡能源青豫直流100MW光热EPC总承包工程位于青海省海西州格尔木市西北180km处乌图美仁光伏光热基地,项目建设规模为1×100MW光热发电机组,采用熔盐塔式技术路线,储热时长12小时,储热容量为2714MWht。项目建成后,光热年均发电量22604万kW·h,等效年利用小时数2260h。
