新进展!共和公司光热项目定日镜钢立柱安装工作已过半
发布者:xylona | 来源:国家能源集团青海公司之声 | 0评论 | 808查看 | 2024-07-10 09:12:03

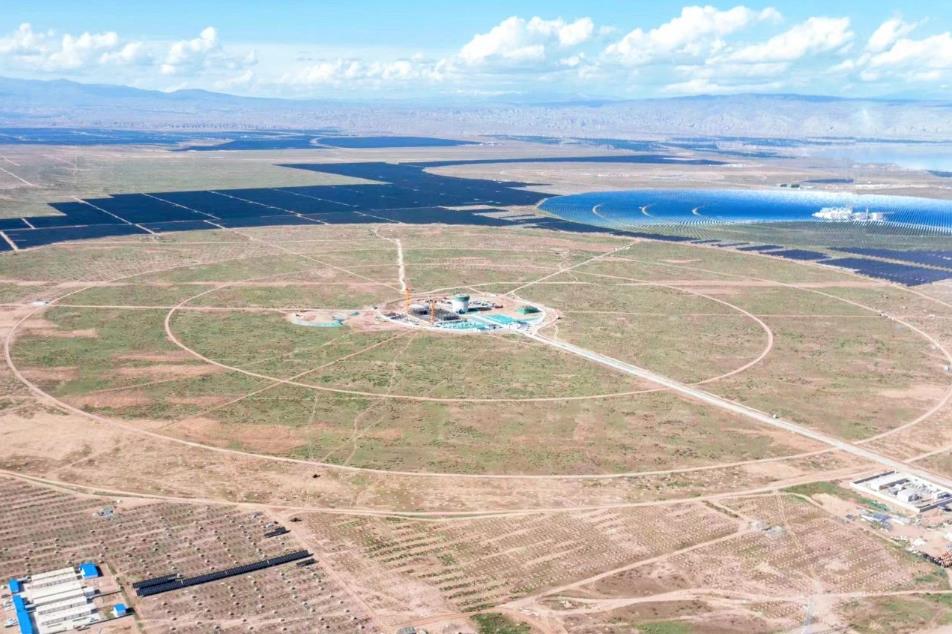

据国家能源集团青海公司之声消息,截至7月6日,共和公司青豫直流二期10万千瓦光热项目已完成12610根定日镜钢立柱的安装,超定日镜钢立柱总量的50%,标志着定日镜场施工取得阶段性进展。




定日镜钢立柱单根长4.49米,作为定日镜的“根”,其安装的精确度直接影响定日镜的精度,也直接关系着集热效率,基于此,该公司光热项目部对现场钢立柱的安装精度提出了严格标准。为了把这个“根”打稳,该公司采用插入式植桩基础,使用RTK进行精准测量放样,打桩机进行引孔,人工进行辅助清孔,通过辅助调整立柱垂直度、方位角,将钢立柱精准安装在整个镜场中,在安装精度上体现高质量的同时,也在安装进度上体现高速度。


青豫直流二期10万千瓦光热项目位于青海省海南州生态太阳能发电园区南部,海拔高度介于2989米~3030米之间。项目采用熔盐塔式技术路线,选用二元熔盐作为传热储热介质,温度参数为290/565摄氏度,配置储热规模2780兆瓦时,等效储热时长12小时。项目建成后,预计年均发电量22287.5万千瓦时,年节约标准煤量约6.81万吨,年减排二氧化碳约18.54万吨,具有良好的经济效益、环境效益和社会效益。
