CSPPLAZA光热发电网讯:2月1日,全球装机最大的塔式光热电站Ivanpah电站的运营商NRG能源公司表示,Ivanpah电站的实际发电量继续攀升,已经能够供应足够电力,有望于2018年达到既定发电目标。


Ivanpah电站的装机规模为392MW,浩瀚的光场由175000套定日镜及三座各450英尺(137米)高的吸热塔组成,是迄今为止世界上最大的太阳能光热电站,获得了美国能源部16亿美元的贷款担保。

按照此前签订的PPA协议,Ivanpah电站向电力承购商——太平洋燃气电力公司(简称PG&E)和南加州爱迪生电力公司——承诺的年净供电量为975000MWh。但要达到这一目标,电站运营商表示需要经过四年的学习过渡期。

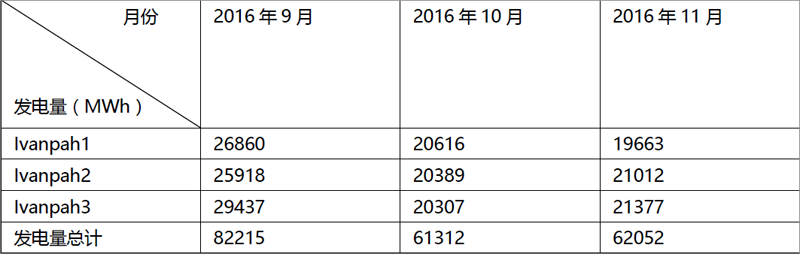

Ivanpah电站的最新运行数据如下:


由上表可见,Ivanpah电站在2016年9月的发电量达到82215MWh,而预计的年发电量为975000MWh,平均至各月,则每月需达到的发电量为81250MWh涉及到季节因素,相较于2015年8月~11月的发电量(分别为63135、49469、46262MWh),增长显著。

图:Ivanpah太阳能发电站  (摄影师:Jacob Kepler / Bloomberg)

但在该电站运行之初,其实际表现并没有达到合同的要求。为尽量避免违约,加州政府于2016年3月批准一项协议,给予NRG及其合作方额外6个月的宽限期,不久之后,NRG即宣布,Ivanpah电站的产量增加一倍多,并且正在努力达到承诺目标,但宽限期最终又延长至一年。

而这一宽限期协议已于本周三,即2017年2月1日正式到期。

NRG能源公司的发言人DavidKnox介绍说,目前,PPA协议仍在履行过程中,在对相关的电站复杂设备进行微调后,电站的产能得到有效提高,因此,将不再有任何的违约风险。

而PG&E方面的发言人DennyBoyles则对该电站的PPA协议是否仍在履行一事不置可否,其只是表示,作为加州最大的公用设施企业,我们仍在考核Ivanpah的实际运行情况。我们与电站业主方(NRG,BrightSource能源公司和AlphabetInc.的Google)签订的合同仍然存在,目前正在与NRG合作开展下一步工作。“Boyles说。

Knox表示,按照原定计划,NRG将利用四年时间来逐渐增加电站的发电量。每天清晨,在日出之前,吸热塔顶端的锅炉用天然气启动,并产生蒸汽驱动发电机组发电。然而,在优化定日镜的旋转角度、将水加热至发电所需的温度时,花费的时间远超出了NRG的预期。

“我们在调试阶段投入了很大的精力才使整个电站达到预期的运行效果。“Knox说。

据悉,在过渡期中,Ivanpah电站经历了不少棘手的问题:2014年,电站出现机械故障,直接导致了第一年的运行成绩不达标;2016年5月,电站发生了一起小型火灾,起火的三号吸热塔暂时停运;以及自投运以来就未曾停止过的“烧鸟”争议等。

Knox介绍道,自2014年电站投产以来,经过不断优化,其中两台机组的产能分别提高了80%和70%。

“在宽限期结束时,Ivanpah电站的发电量满足了协议要求。”Knox说。
