发布者:本网记者Summer | 来源:CSPPLAZA光热发电网 | 1评论 | 4656查看 | 2015-09-09 18:28:00
CSPPLAZA光热发电网讯:净装机377MW的Ivanpah塔式电站自2014年2月份投运至今,发电量一路走高。正如项目方BrightSource此前的预计,其发电能力将在四年的过渡学习期内持续提升,并于2018年达到设计值。
据美国能源信息署(EIA)最新数据显示,2015年前6个月内,Ivanpah电站的发电量达309,288 MWh,2014年同期则仅为173,966 MWh,增长接近一倍。

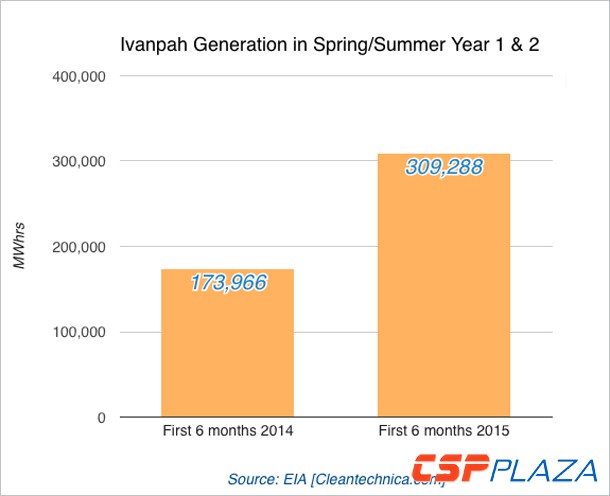

图:Ivanpah电站2014&2015上半年发电量柱形对比图
2014年全年,Ivanpah电站总发电量为424000MWh,实际发电量为电站设计年发电量940000MWh的45%。
据EIA公布的2015上半年最新数据预测,Ivanpah 电站在2015年全年的发电量预计将达到约600,000 MWh,即预计2年内将实现4年过渡期后设计产量目标的60%。

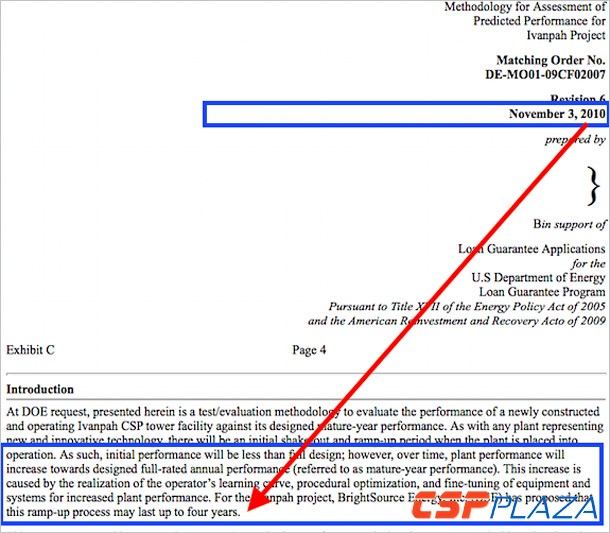

Ivanpah电站的发电能力此前饱受诟病,但事实上,早在2010年BrightSource向美国能源部(DOE) 贷款计划办公室(LPO)递交的文件中就已声明,Ivanpah电站将在投运后4年的过渡期内达到设计的发电量。
任何新型发电项目在投运初期都要经历短暂的性能过渡学习期以达到设计性能值,对于光热这类大规模、高技术含量的项目更是如此。运营商需要通过不断的程序优化、设备与系统性能的完善等来改善其发电能力。
