发布者:本网记者Alice | 来源:CSPPLAZA光热发电网 | 0评论 | 5846查看 | 2015-02-03 17:07:00
CSPPLAZA光热发电网讯:饱受“发电量低于预期争议”的Ivanpah塔式光热电站在2014年11月份表现出色,截止2014年11月底,这座于2014年1月在莫哈韦沙漠投入运行的光热电站的总发电量已经超过40万MWh。
据美国能源信息署EIA发布的最新数据显示,Ivanpah电站的三个塔式发电单元在2014年11月份的总发电量为47176MWh,这是该电站自投运以后发电量排名第三的月份,仅落后于2014年6月份(64335MWh)和10月份(56013MWh)的发电量。而Ivanpah电站至2014年11月底的总发电量则达到了401203MWh。

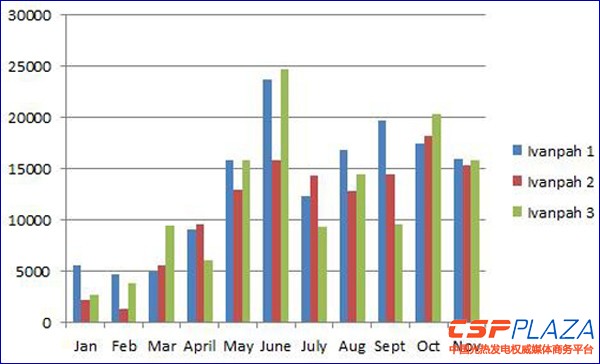

图1:Ivanpah电站2014年1月~11月发电量(MWh)(数据来源:EIA)
去年十月份,Ivanpah电站遭到了多方质疑和非议,其是美国能源部贷款担保计划支持下的最大的可再生能源项目之一,却给公众交了一份糟糕的答卷——实际发电量严重低于设计值。该问题随之被扩大化并引起对政府政策上的争议。

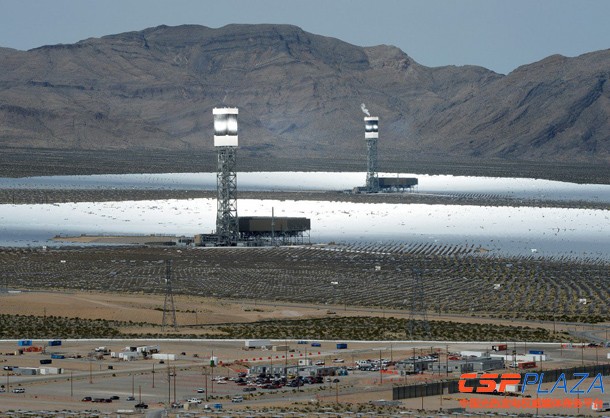

图:规模庞大的Ivanpah光热电站正在为加州居民提供源源不断的电力
据当时比较保守的媒体报道描述,Ivanpah电站的实际发电量仅达到预期水平的四分之一,但事实上,这个差距被过分夸大了。
美国能源部在其贷款担保计划官方网站上标示的信息为:Ivanpah电站预期平均年发电量为1065000MWh。但实际上承诺给电力承购商(太平洋燃气电力公司和南加州爱迪生电力公司)的电量是年均975000MWh(BSE称1065000的数据未去除厂用电,并非净发电量)。
所以,事实上Ivanpah电站2014年的实际年发电量将远超设计值的四分之一,且接近设计值的一半。
被允许提高天然气使用量也在一定程度上提高了该电站的运行表现。2014年8月份,电站运营方被允许可以在辅助补燃锅炉上增加天然气使用量,比最初许可的天然气使用量增加了60%。这不但可以帮助Ivanpah电站在早上更快启动,而且在辐照变弱后还可以维持电站继续运行一段时间。
谈到Ivanpah电站早期的表现,电站技术开发商BrightSource和运营商NRG能源公司此前将原因归结于2014年春季和夏季糟糕的DNI资源(数据显示2014年春夏两季平均DNI值远远低于往年的平均水平)和电站前期运行需要经过学习曲线来解决各种问题两个方面。
NRG能源公司发言人Jeff Holland此前表示:“相关媒体报道的电站设计产能实际上是该项目在经过4年的过渡运行期后,即到2018年项目各方面都成熟后拟实现的目标。”
从图1可以看到,在2014年10月份和11月份,该电站三个塔的发电量开始趋同,发电表现逐渐趋于稳定,这也表明,如此大规模的光热电站,在进入成熟运行期之前,确实需要一定时间的过渡学习期。
