发布者:本网记者Crystal | 来源:CSPPLAZA光热发电网 | 0评论 | 6161查看 | 2013-05-23 08:51:00

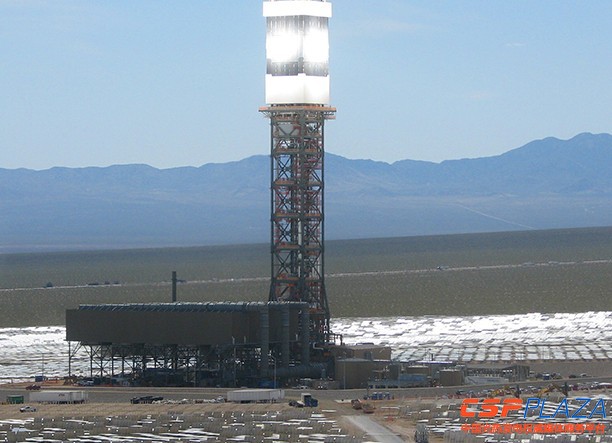

CSPPLAZA光热发电网报道:全球装机最大的塔式光热电站Ivanpah光热电站项目已将近完工,项目方正全速推进建设进程,在过去几个月内,总计1250名工人在项目地实施最后的建设工作,目前项目总计完成量超过92%,超过153990套定日镜系统完成安装,总设计安装量为173500套。
1号电站于4月份开始蒸汽吹扫,目前总建设量完成超过95%,蒸汽吹扫完成后,项目方将移除临时蒸汽吹扫管道,重新连接管道系统达到设计要求,下一步即可进行汽轮机冲转实验,汽轮发电机与电网协调一致后,即可实现并网发电。1号电站装机126MW。
2号电站于5月14日完成了首次大规模定日聚光实验,总建设量完成超过92%,即将开始蒸汽吹扫,空冷岛已经安装完毕,并进行了一次测试以检测管道系统,空冷岛管道系统的保温和相关电气电缆的安装工作正在继续。光场方面完成了56410套定日镜系统的安装,2号电站总计安装量为60000套,现已接近尾声,2号电站装机133MW。
3号电站已经完工超过89%,4月份项目方对该电站的锅炉进行了清洁,电力岛方面在继续安装各种电气设备,光场方面目前完成了47700套定日镜系统的安装,总计安装量为60000套,3号电站装机也为133MW。
