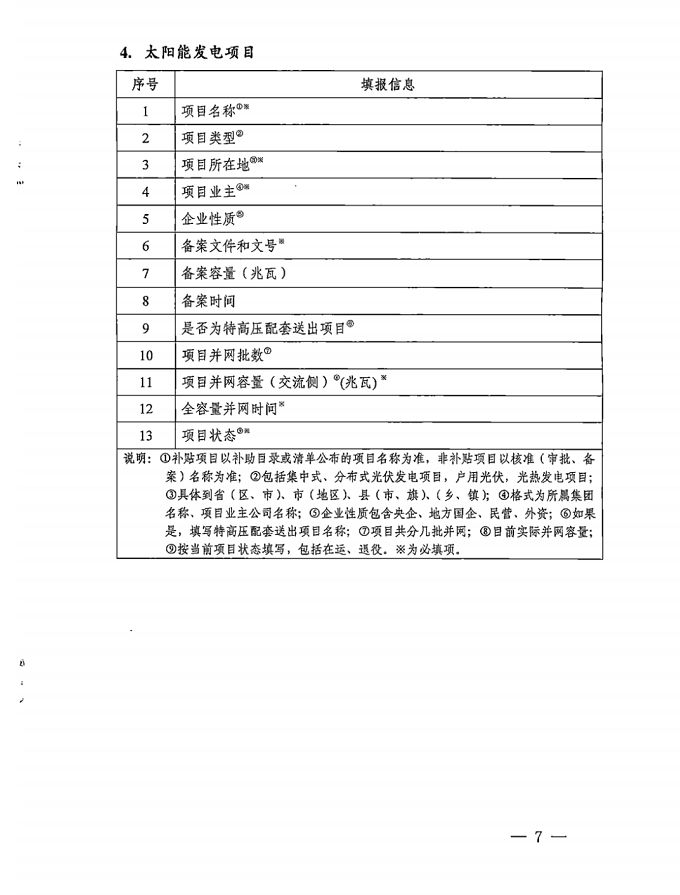

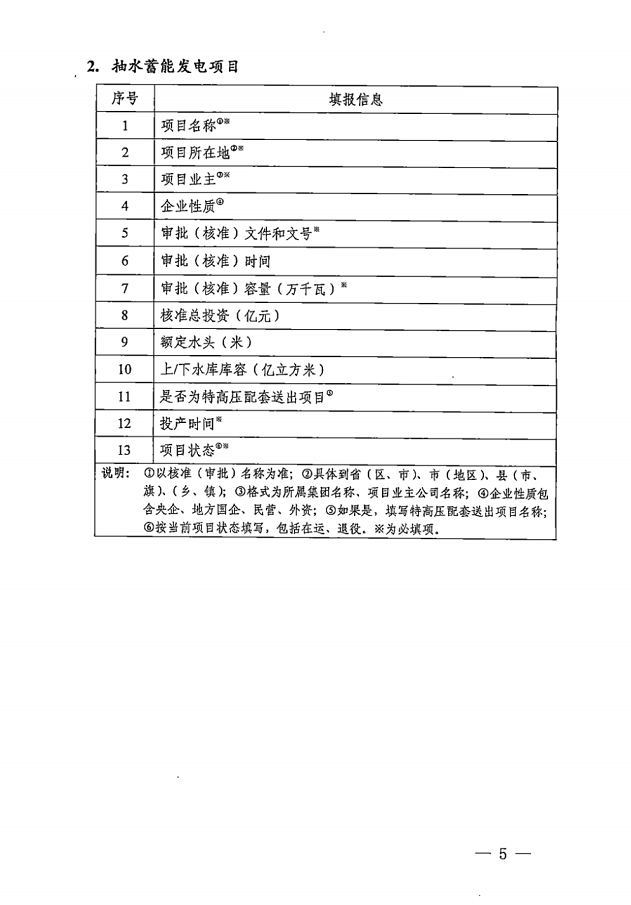

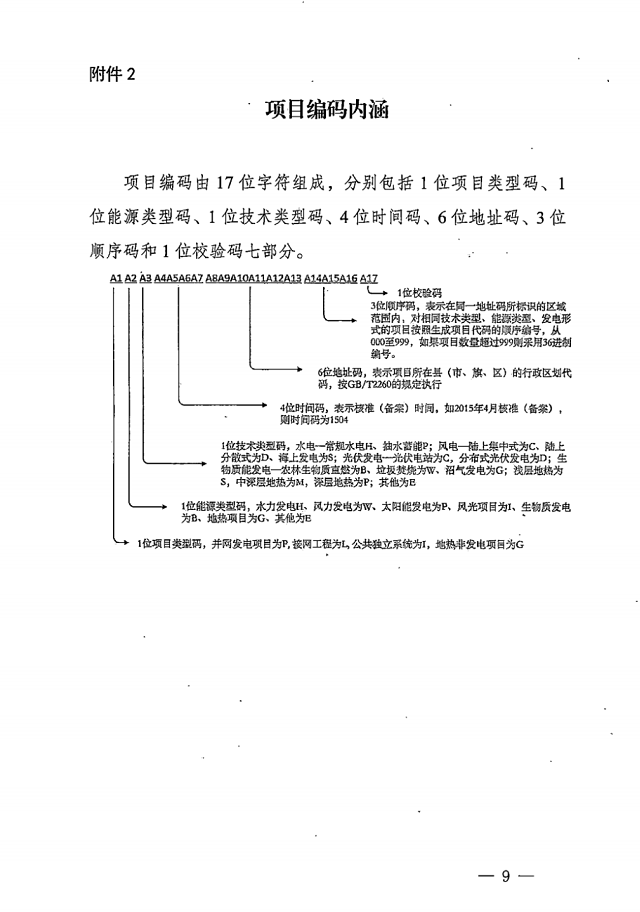

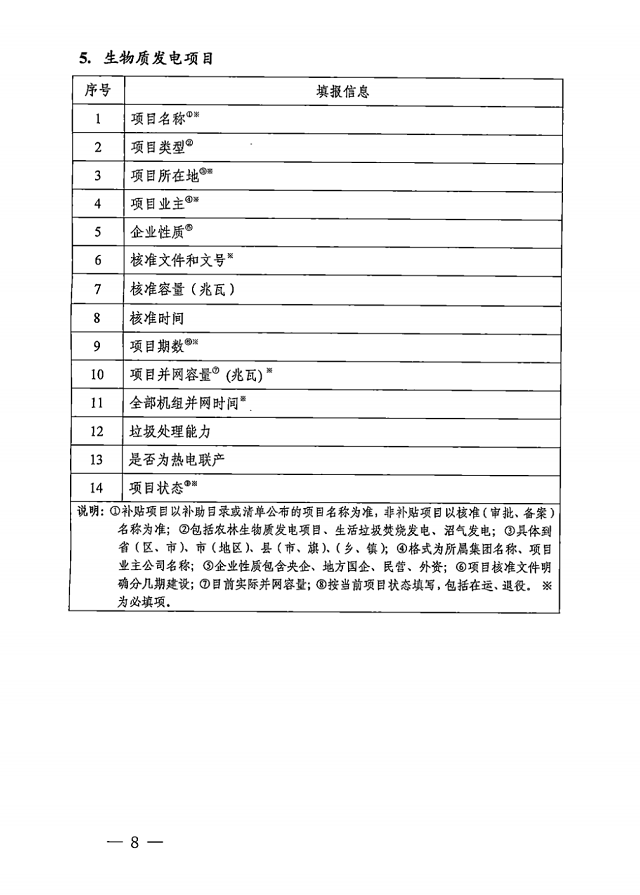

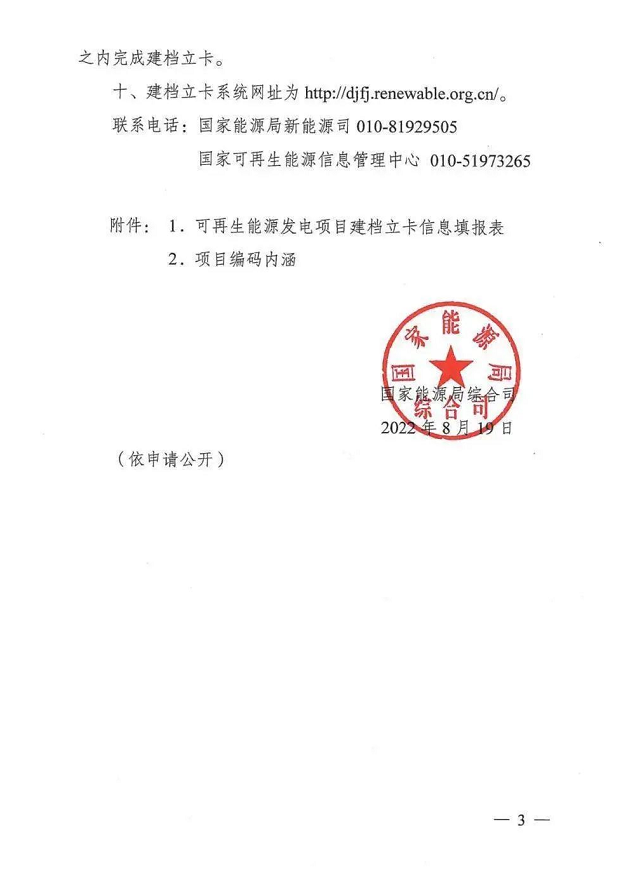

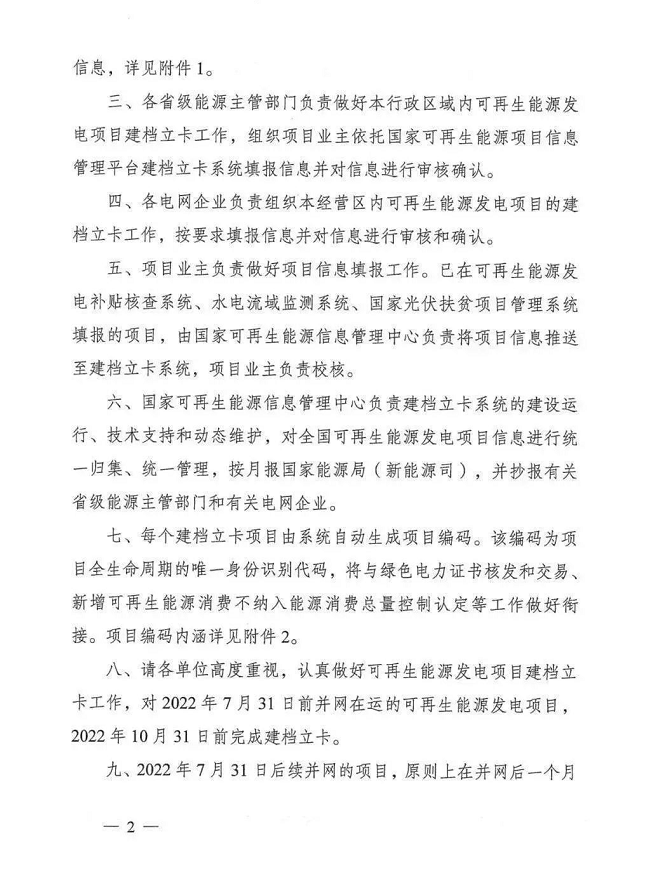

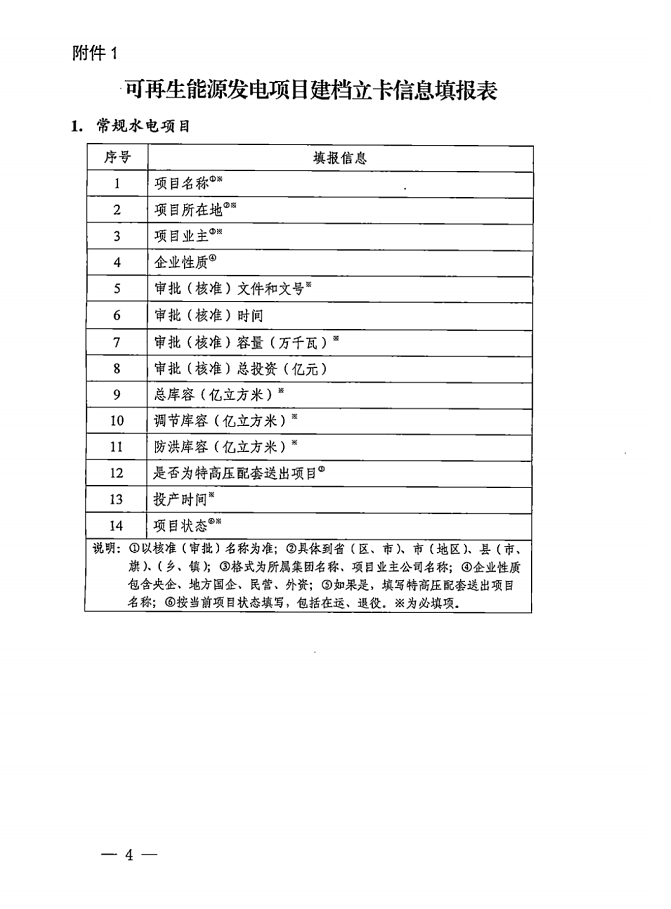

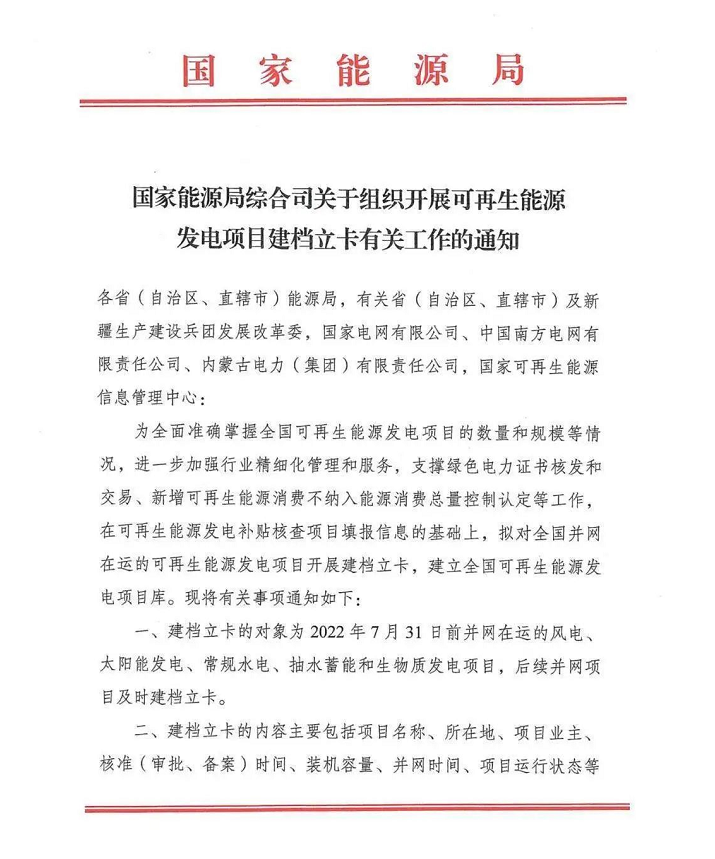

10月21日,国家能源局综合司关于组织开展可再生能源发电项目建档立卡有关工作的通知,通知指出,对2022年7月31日前并网在运的可再生能源发电项目,2022年10月31日前完成建档立卡。2022年7月31日后续并网的项目,原则上在并网后一个月之内完成建档立卡。
