CSPPLAZA光热发电网报道:日前,苏州天沃科技股份有限公司(以下简称“天沃科技”)发布了《关于苏州天沃科技股份有限公司非公开发行股票申请文件反馈意见之回复》(以下简称“回复”),就中国证监会反馈意见所提问题逐项进行了认真核查,并就问题进行了逐项回复。
据CSPPLAZA此前报道,天沃科技于3月17日发布2017年度非公开发行股票预案,拟非公开发行不超过1.47亿股,募集资金总额不超过157,169万元,扣除发行费用后用于投资建设、运营玉门鑫能50MW熔盐塔式光热发电项目。
上述所提回复中,天沃科技详细披露了玉门鑫能50MW熔盐塔式光热发电项目的投资构成明细、最新建设进度、招投标进度(公布了相关主要建设单位、主要设备提供商和运营单位)、项目分步推进计划以及拟募集的157,169万元的详细分配计划。CSPPLAZA对此进行了整理汇总,以飨读者:
一、项目具体投资数额安排明细

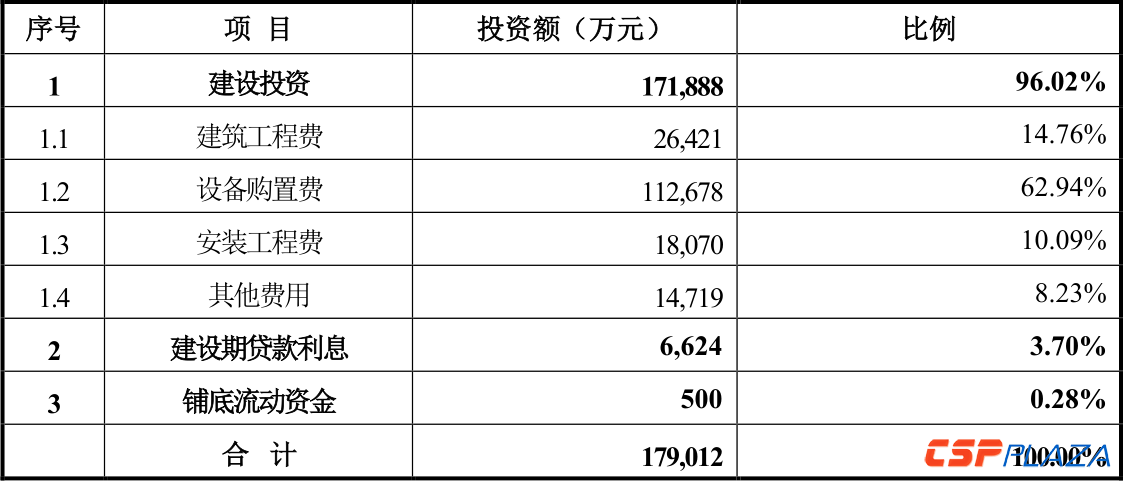

回复中显示,本次募投项目总投资为179,012万元,其中建设投资171,888万元,建设期贷款利息6,624万元,铺底流动资金500万元。
具体投资构成如下:

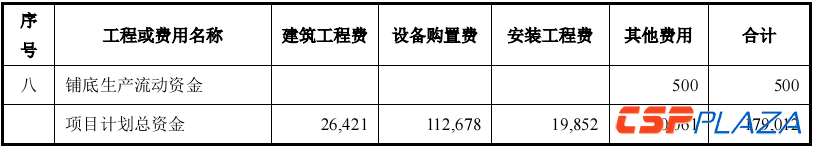

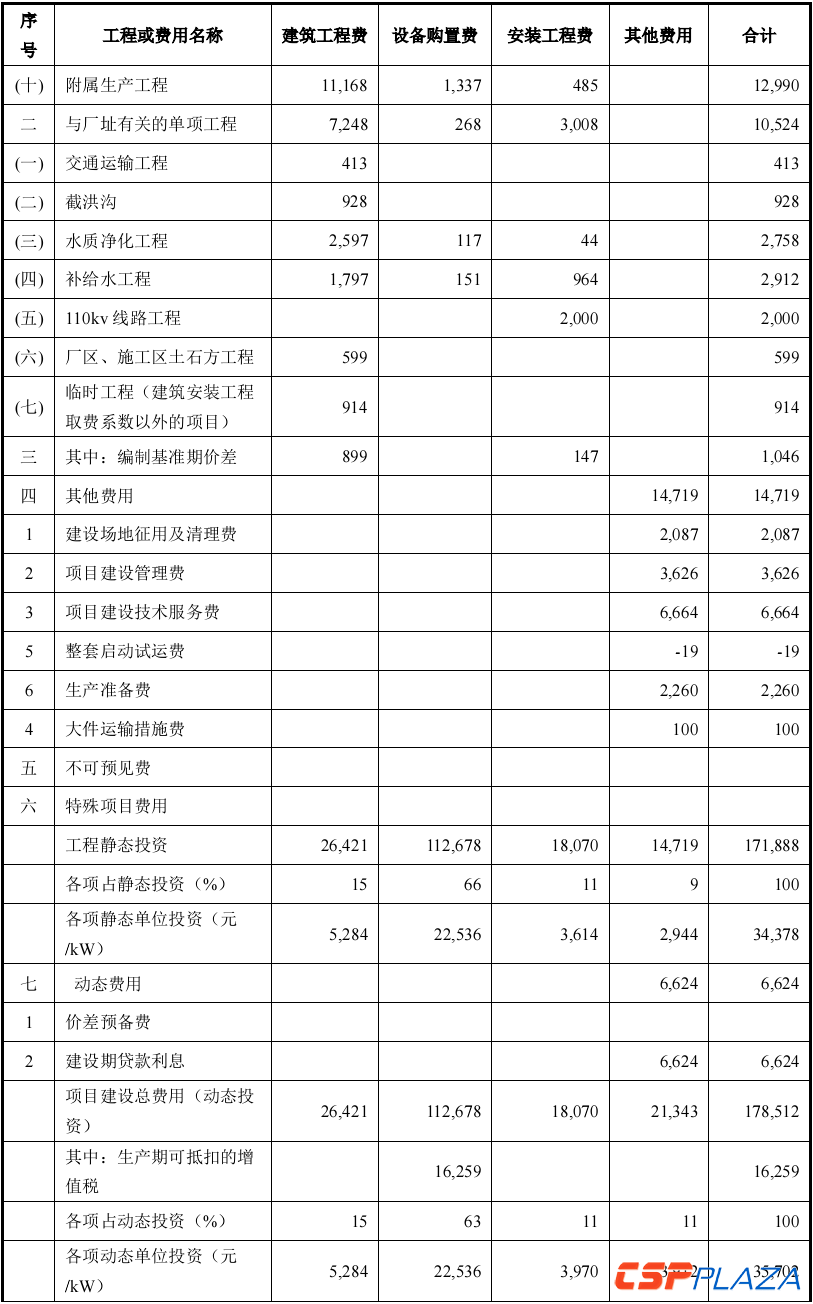

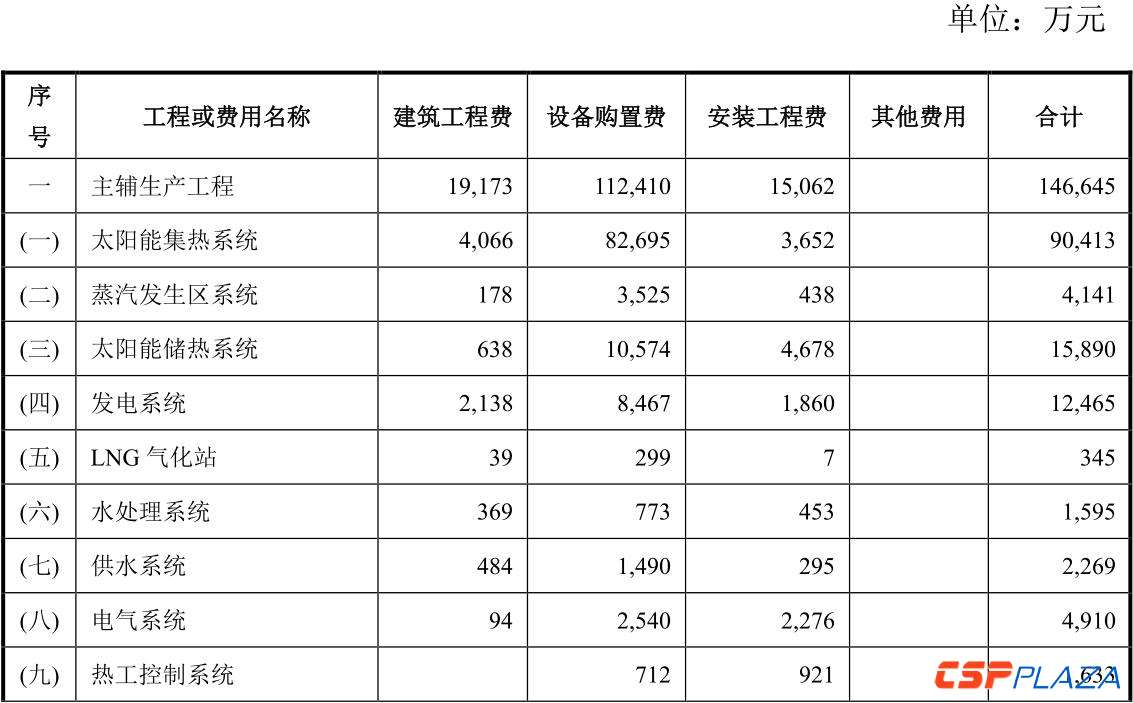

项目总投资具体明细如下:
二、项目建设的最新进展
1、审批手续办理情况

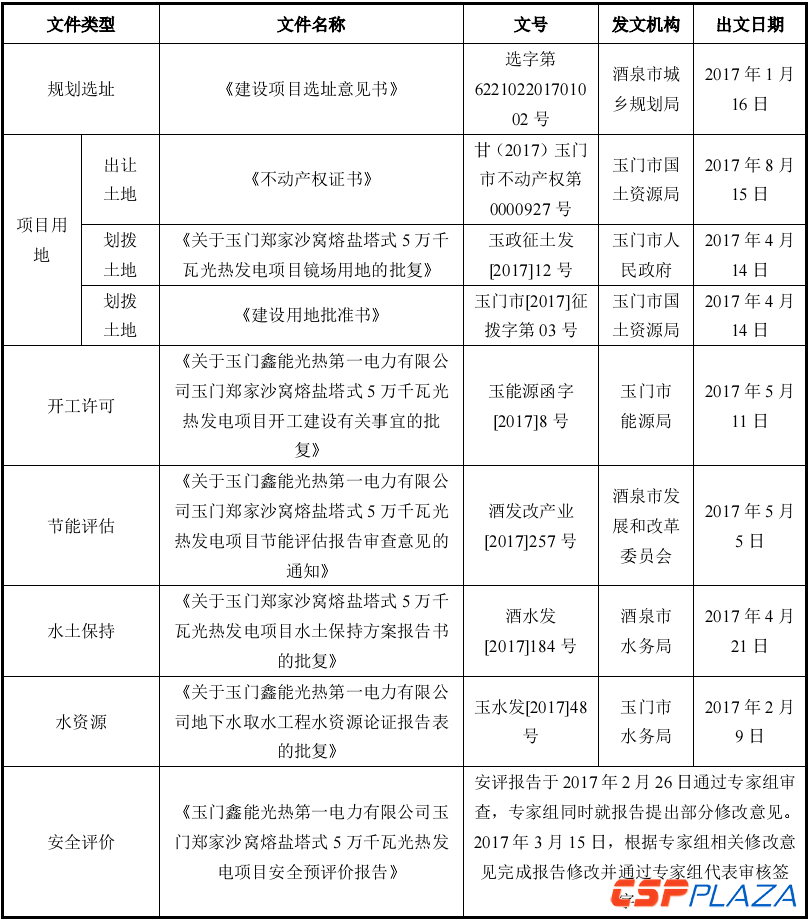

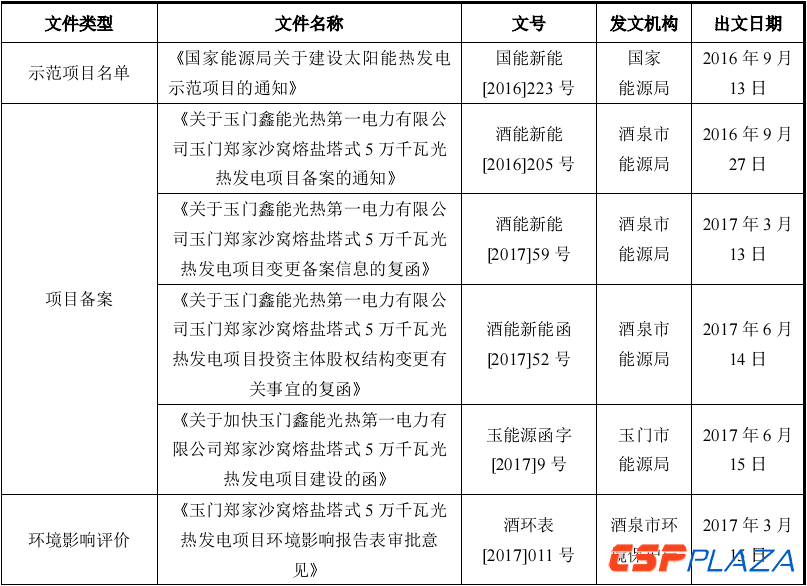

截至反馈意见回复出具日,此次募投项目已经取得项目开工所需全部行政审批手续,主要批复如下:
此外,电网接入批复已报请电网公司审批。
2、工程施工进展
2017年5月20日,总承包商中机电力成立玉门项目部;6月18日,玉门鑫能建设指挥部进驻项目现场开始项目建设管理。
当前工程进展情况如下:
(1)临建情况:中机电力玉门项目部、甘肃一建分包项目部进驻项目现场,开始临建施工、场平施工,办公室、生活区已经入驻。
(2)场平情况:已经完成全部15个模块中心50米圆形场地平整、常规岛区域平整、生活区域场地平整。
(3)热岛建设情况:2017年7月18日标志项目里程碑节点的定日镜二次反射塔1#模块核心区域正式开挖;目前#1二次反射塔基础完成35%,吸热器基础完成80%,缓冲罐基础完成60%;#1模块定日镜已经开始安装。
综上,项目工程准备工作基本完成,已经开始热岛核心系统建设,当前进展顺利。
3、招投标进展
据悉,玉门鑫能为玉门鑫能熔盐塔式5万千瓦光热发电项目业主方,负责投资、建设、运营;中机电力为工程施工企业,主要从事电力工程EPC业务和工程设计及相关服务,主要服务包括为业主提供电力工程总承包、为电力工程项目提供设计服务等。

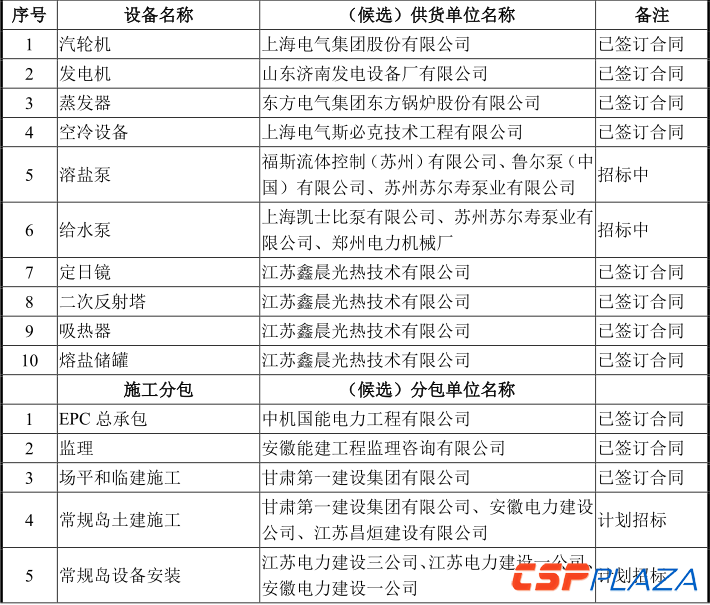

除此之外,项目实际主要建设方、主要设备提供方、运营方如下:
三、项目预计进度安排及募集资金的预计使用进度
1、项目预计进度安排
(1)2017年完成3个集热系统模块基础工程建设、设备安装;
(2)2017年完成首个集热系统模块的调试工作;
(3)2018年6月完成5个集热系统模块设备安装、调整;
(4)2018年8月30日完成全部15个集热系统模块定日镜安装;
(5)2018年9月15日完成储热系统安装、调试;
(6)2018年11月1日发电机组整套启动开始;
(7)2018年11月15日机组首次并网;
(8)2018年12月31日机组全部投运。
2、募集资金的预计使用进度

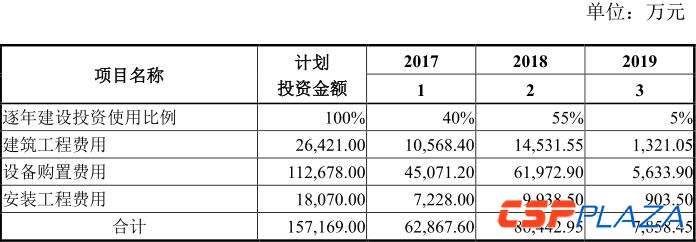

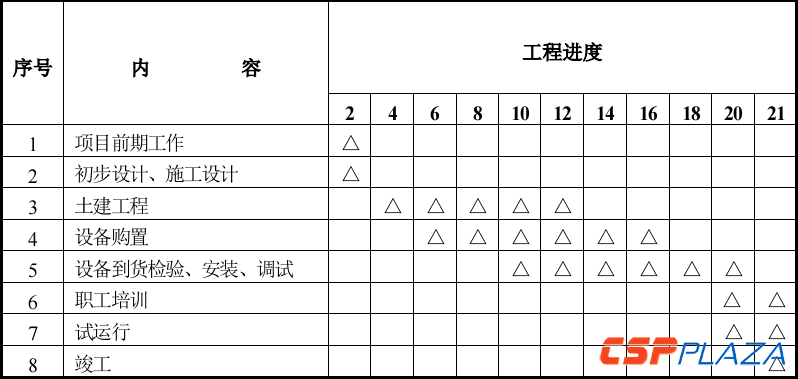

募投项目计划实施进度安排如下:
募集资金预计使用进度:
此外,公告还针对天沃科技以及项目公司玉门鑫能的经营状况、财务状况,项目相关技术公司的技术实力及项目整体技术风险,太阳能热发电行业的发展前景等问题进行了详细阐述,可下载公告原文了解详情。
