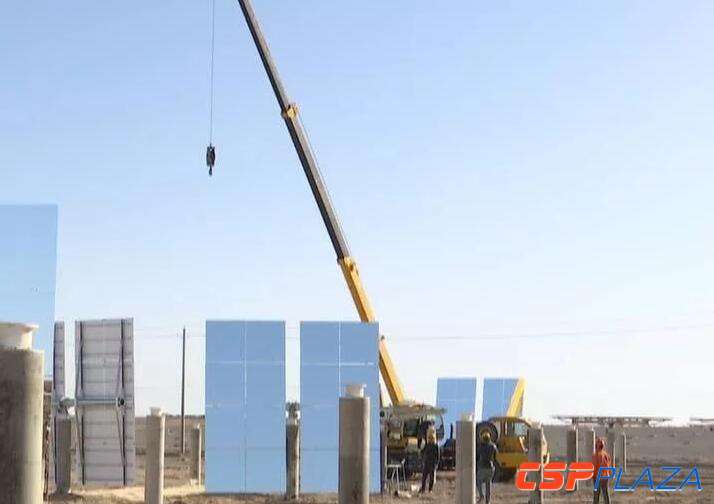

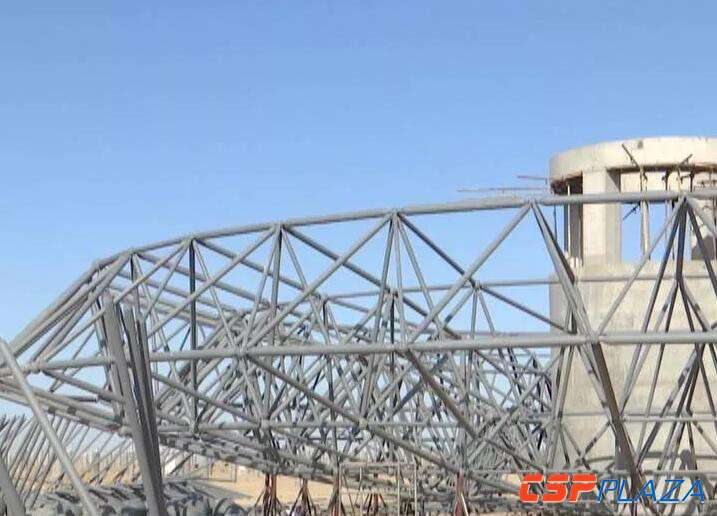

CSPPLAZA光热发电网讯:据玉门市政府网消息,目前玉门鑫能50MW塔式光热发电项目正在进行二次反射塔塔架的焊接组装及定日镜的安装工作。目前,项目一号模块的整体安装工作已基本结束,预计于4月份开始二号至五号模块的建设工作,力争今年年底实现并网发电。
该项目是全球首个基于二次反射的商业化塔式电站,此前在世界范围内没有可借鉴的实例,因此对所有项目施工人员都提出了很高的要求。二次反射作为一种创新型模块化熔盐塔技术,采用熔盐吸热器下置的方案,每个聚光集热模块可单独运行或切除,提高了机组运行可靠性及运行灵活性。
该项目EPC总包方总经理李琦表示,鉴于在世界范围内尚无成功的实例,在施工过程中,项目方从质量管控、技术的管控等环节做了一系列策划和创新的安排。

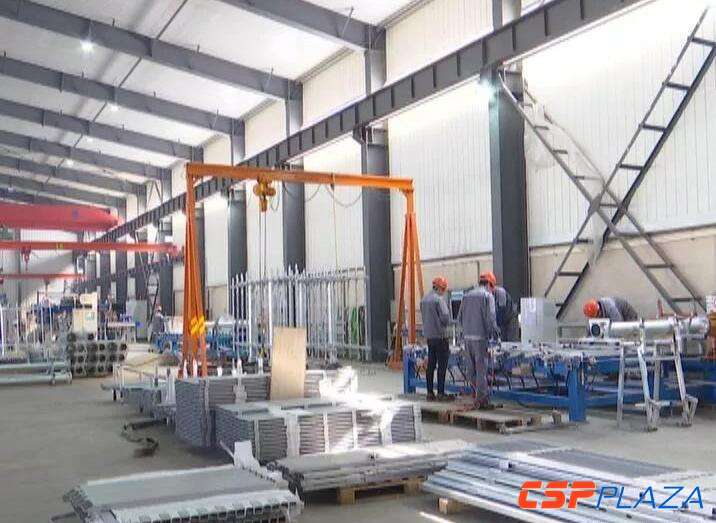

据了解,玉门鑫晨光热组件生产线项目投资1.5亿元,购置了一条半自动生产线、一条全自动化生产线及吊装搬运设备,目前已完成了前期试制,打通了配套产业链条,已生产定日镜500余套。该生产线项目完全达产后可为上述项目提供全部定日镜部件,销售额可达7亿元,纳税3000万元,可带动就业100余人。
玉门鑫晨光热技术有限公司项目生产经理陈晓华表示:“我们现在的产能大概是一天100多套,在四月底五月初会上一台自动设备线,产能将达到一天200多套,按照现在安装计划、生产计划,两年周期可能会缩短到一年半左右。”
玉门鑫能郑家沙窝熔盐塔式5万千瓦光热发电项目于2016年9月成功入选首批光热发电示范项目,项目总投资178000万元,项目建设期限为2年。项目位于甘肃省玉门市郑家沙窝光热示范区,距玉门市新市区5公里,距青山水库6公里。
该项目规划装机容量50MW,将采用二次反射太阳能光热发电技术,建设15个集热模块,并在动力岛储热区配置9小时熔盐储能系统及汽轮发电机组,发电机组年利用小时数为4328小时。该项目于2017年7月开工,计划于2018年年底并网发电。
