玉门鑫能50MW塔式光热发电示范项目启动2-5号模块施工
来源:CSPPLAZA光热发电网 | 0评论 | 4590查看 | 2018-04-12 18:43:00
       CSPPLAZA光热发电网讯:据玉门鑫能50MW塔式光热发电项目方面消息,近日,该项目正在进行汽轮发电机基础浇筑施工,完成又一个工程节点;同时2-5号模块的施工也开始启动。

  目前,该项目1号模块在有序推进中,正在进行二次反射塔网架拼装,塔柱涂刷及定日镜安装工作;同时又启动了2、3、4、5号模块的施工,力争今年年底实现并网发电。

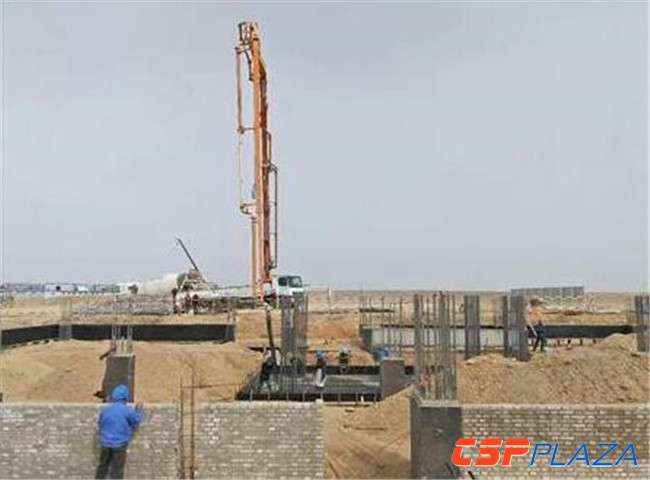

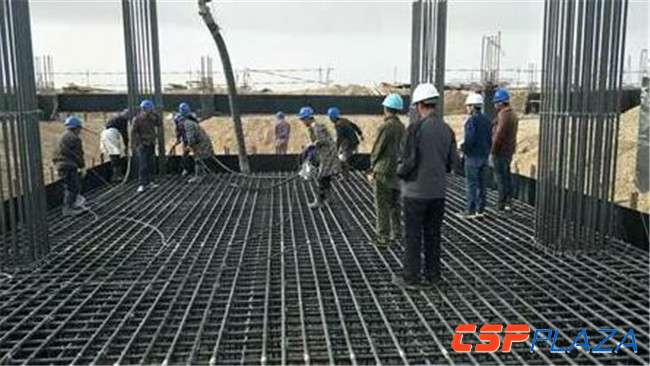

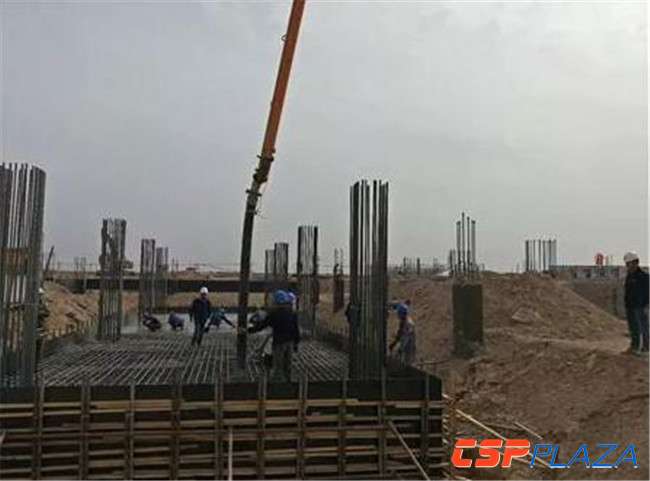

  组图:正在进行的汽轮发电机基础浇筑施工

  该项目是全球首个基于二次反射的商业化塔式电站,此前在世界范围内没有可借鉴的实例,因此对所有项目施工人员都提出了很高的要求。二次反射作为一种创新型模块化熔盐塔技术,采用熔盐吸热器下置的方案,每个聚光集热模块可单独运行或切除,提高了机组运行可靠性及运行灵活性。

  玉门鑫能郑家沙窝熔盐塔式5万千瓦光热发电项目于2016年9月成功入选首批光热发电示范项目,项目总投资178000万元,项目建设期限为2年。项目位于甘肃省玉门市郑家沙窝光热示范区,距玉门市新市区5公里,距青山水库6公里。

  该项目规划装机容量50MW,将采用二次反射太阳能光热发电技术,建设15个集热模块,并在动力岛储热区配置9小时熔盐储能系统及汽轮发电机组,发电机组年利用小时数为4328小时。该项目于2017年7月开工,计划于2018年年底并网发电。
相关阅读
最新评论
0人参与
马上参与
最新资讯
