玉门鑫能50MW光热项目一号模块太阳岛工程完工在即
来源:CSPPLAZA光热发电网 | 0评论 | 5380查看 | 2018-05-03 17:12:00
  CSPPLAZA光热发电网讯:目前,玉门鑫能50MW塔式光热发电示范项目正在稳步推进,一号模块镜场安装和太阳岛工程完工在即。

       据CSPPLAZA此前报道,该项目已开展汽轮发电机基础浇筑施工,完成又一个工程节点;同时2-5号模块的施工也开始启动,力争今年年底实现并网发电。

       该项目是全球首个基于二次反射的商业化塔式电站,此前在世界范围内没有可借鉴的实例,因此对所有项目施工人员都提出了很高的要求。二次反射作为一种创新型模块化熔盐塔技术,采用熔盐吸热器下置的方案,每个聚光集热模块可单独运行或切除,提高了机组运行可靠性及运行灵活性。

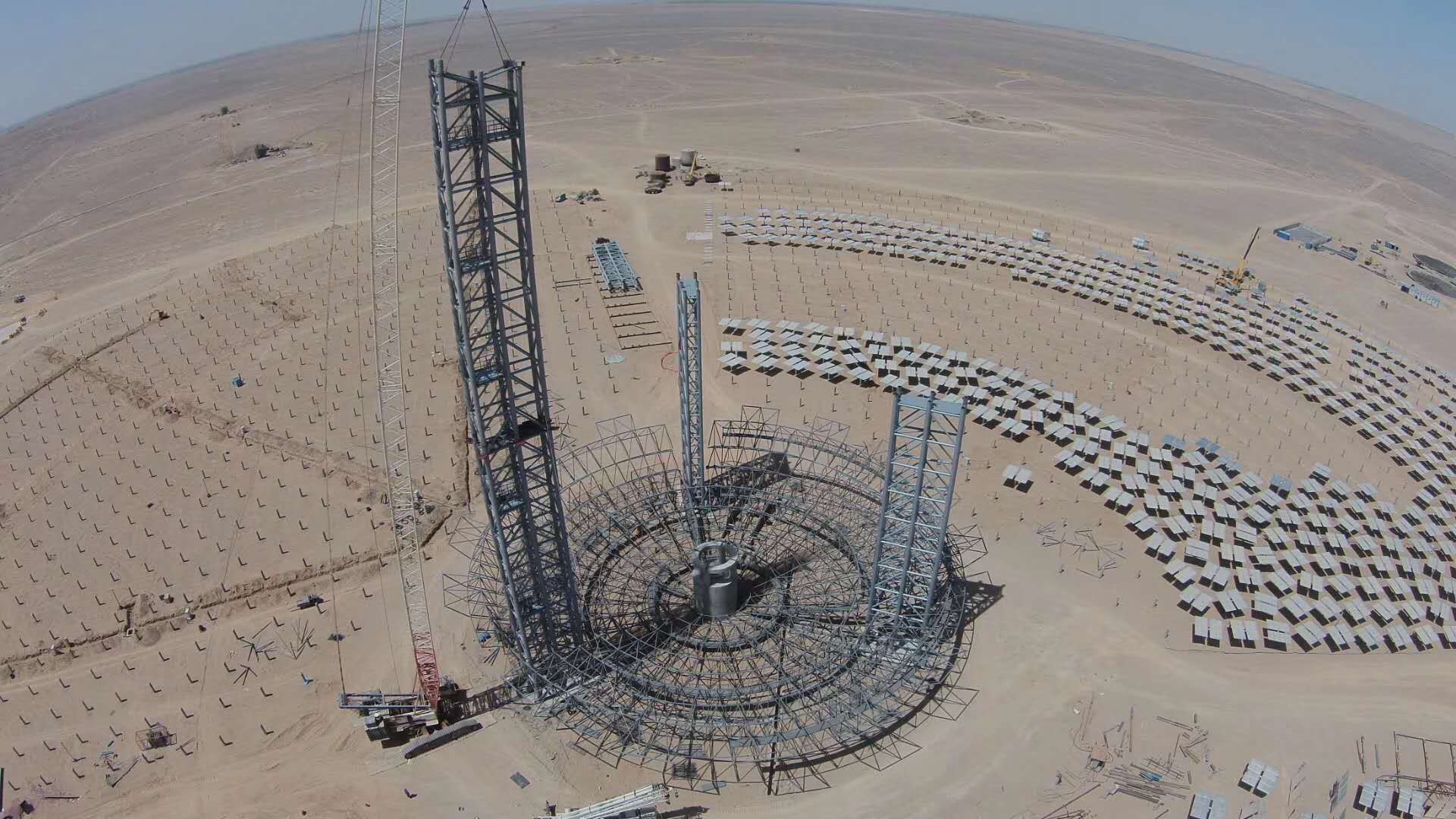

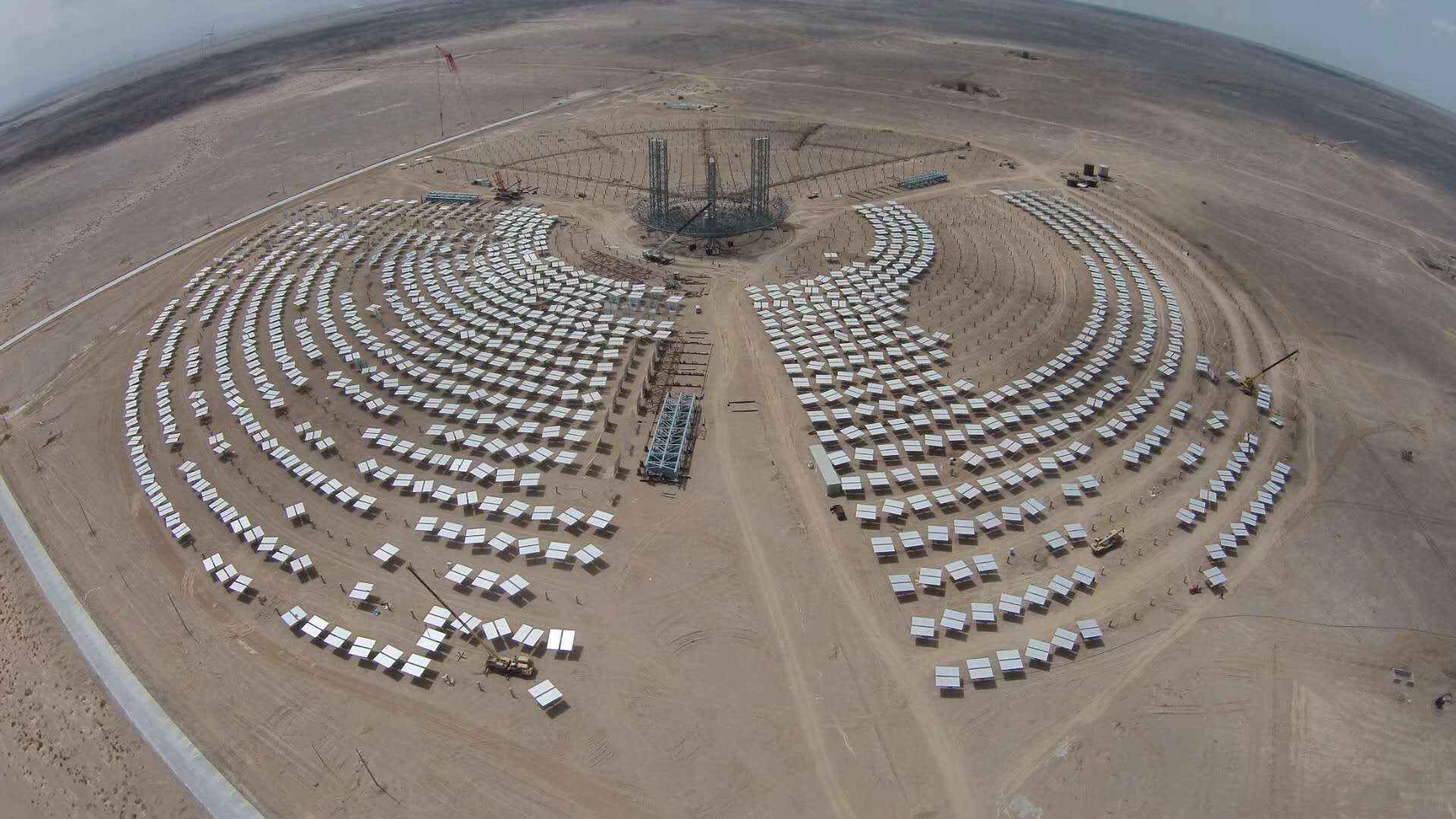

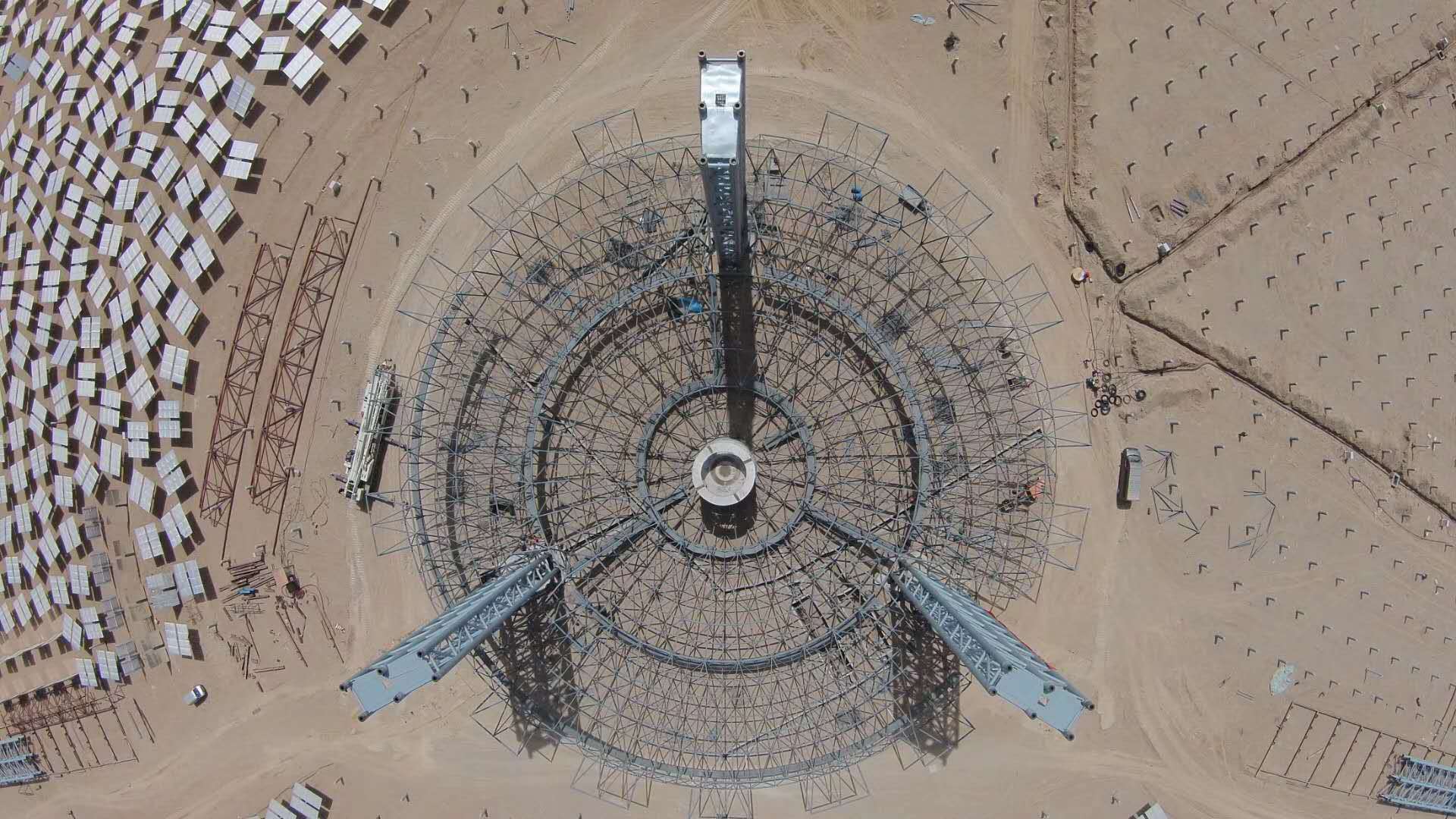

以下图片摄自项目建设现场:




关于玉门鑫能郑家沙窝熔盐塔式5万千瓦光热发电项目:

玉门鑫能郑家沙窝熔盐塔式5万千瓦光热发电项目于2016年9月成功入选首批光热发电示范项目,项目总投资178000万元,项目建设期限为2年。项目位于甘肃省玉门市郑家沙窝光热示范区,距玉门市新市区5公里,距青山水库6公里。

该项目规划装机容量50MW,将采用二次反射太阳能光热发电技术,建设15个集热模块,并在动力岛储热区配置9小时熔盐储能系统及汽轮发电机组,发电机组年利用小时数为4328小时。该项目于2017年7月开工,计划于2018年年底并网发电。
相关阅读
最新评论
0人参与
马上参与
最新资讯
