玉门鑫能二次反射50MW熔盐塔式光热示范项目正在建设中
发布者:CSPPLAZA | 来源:CSPPLAZA光热发电网 | 0评论 | 9690查看 | 2017-07-11 15:15:00
  CSPPLAZA光热发电网讯:据CSPPLAZA最新消息,玉门鑫能5万千瓦塔式熔盐光热示范项目已于6月8日正式开工建设,项目当前正在稳步推进建设中,截至目前,场平及临建工作已完成,地基建设工作预计将于本月20日开始。

      该项目采用了创新型二次反射塔式熔盐光热发电技术,总装机容量为50MW,设计由15个二次反射塔集热模块组成,每个模块的集热功率达17MW,配备时长9小时的储热系统,年发电量预计达2亿kWh。计划总投资约17.9亿元,包括太阳岛、储热系统、动力岛、生产基地和运维基地及配套建设的相关附属设施,预计2018年底建成并网发电。

  该项目位于玉门郑家沙窝光热发电示范区,距离玉门新市区15公里,距离青山水库6公里,占地面积2.47平方公里,建成后年可发电2.16亿千瓦时,实现销售收入2.48亿元,带动就业200人以上,年可节约标煤6.48万吨,减少粉尘10.61万吨、二氧化碳37.51万吨、1.13万吨硫氧化物、0.56万吨氮氧化物的排放,具有良好的经济效益和社会效益。

图:该项目技术来源公司江苏鑫晨光热技术有限公司建于江苏盐城的塔式二次反射熔盐系统

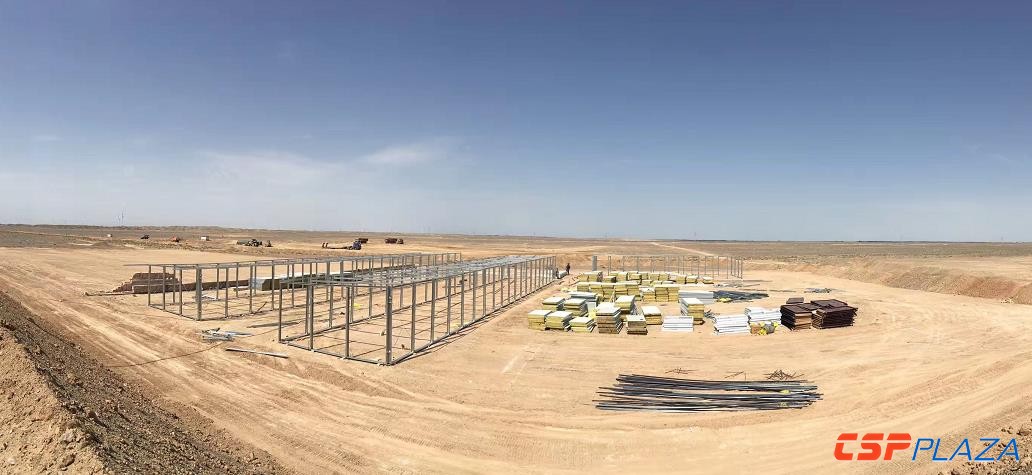

图:50MW项目地


  据CSPPLAZA此前报道,5月11日,该项目正式取得项目开工许可手续,2017年计划完成总投资的43%,主要完成5个模块光岛主体工程建设、热岛主设备安装,常规岛基建工程,同时完成辅助配套工程的80%,2018年底可建成投运。

  此外,深市上市公司苏州天沃科技股份有限公司(简称天沃科技,股票代码002564)此前发布公告称,其控股子公司中机国能电力工程有限公司(简称“中机电力”)被确定为玉门鑫能50MW光热示范项目EPC总包方,中标金额161317万元,项目工期19个月。据天沃科技此前发布公告,中机电力已与玉门鑫能正式签署了该合同,即《玉门鑫能光热第一电力有限公司熔盐塔式5万千瓦光热发电项目EPC总承包合同》,并收到合同正式文本,合同总价最终为161,317万元。
相关阅读
最新评论
0人参与
马上参与
最新资讯
